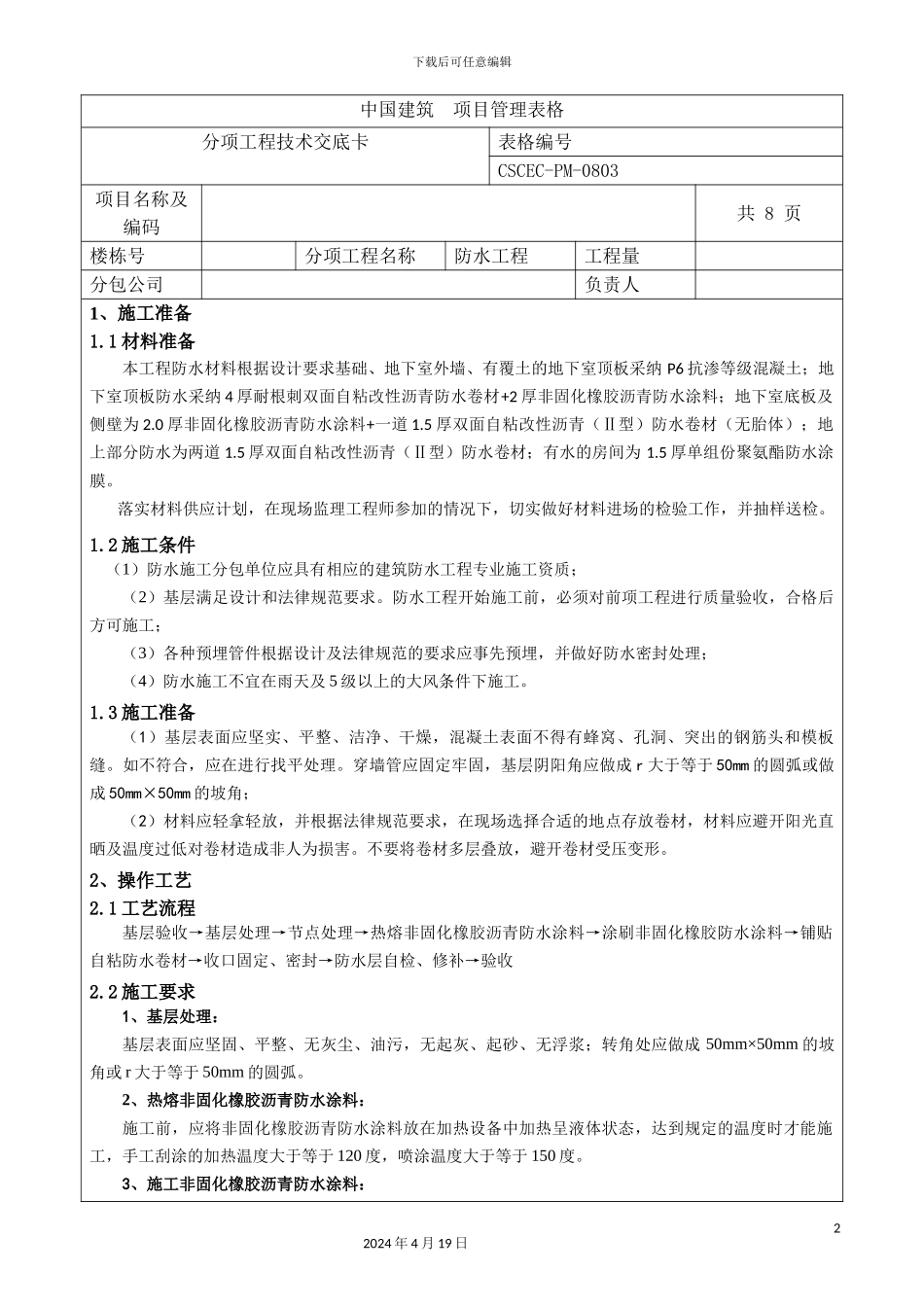

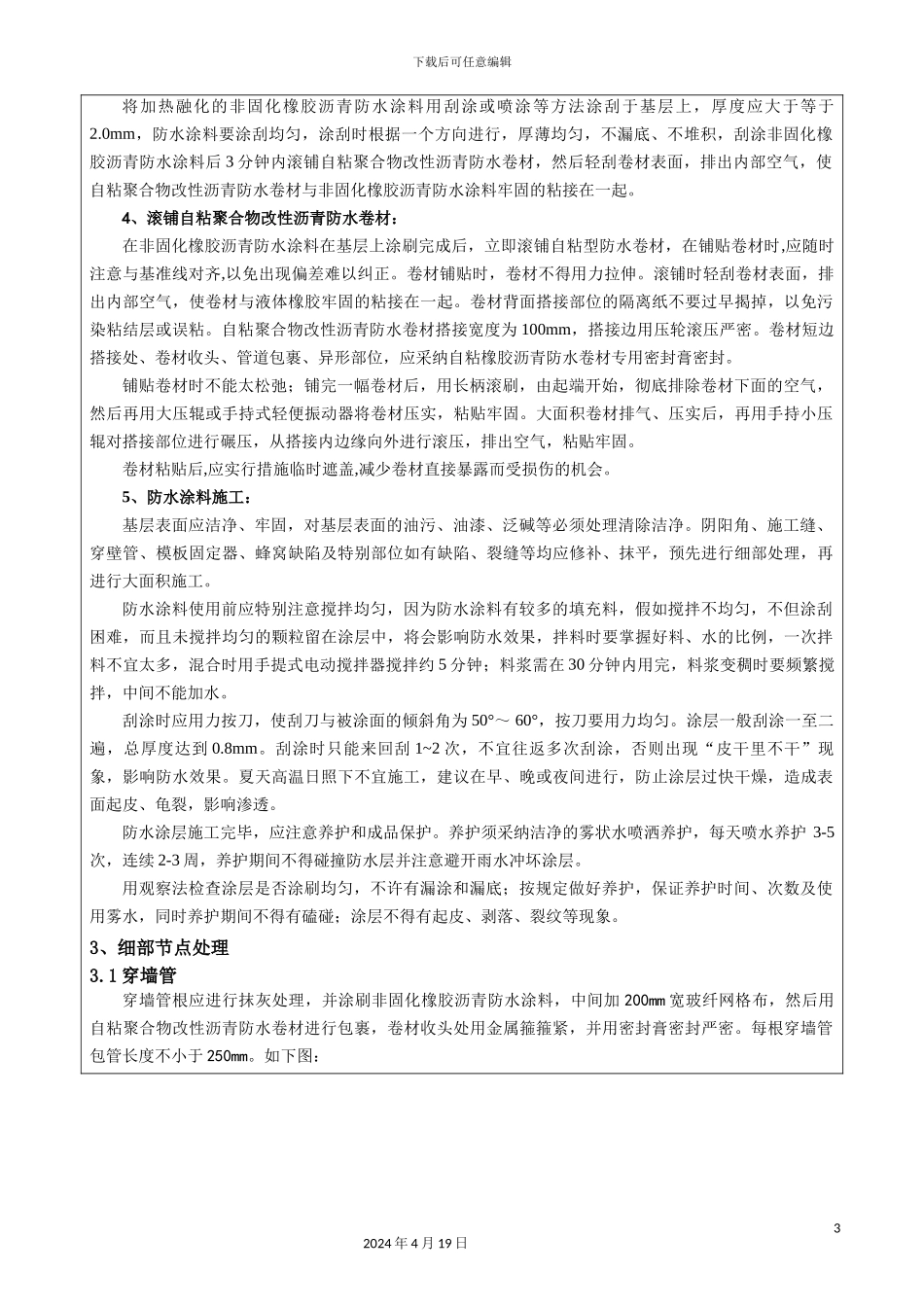

下载后可任意编辑自粘性沥青防水卷材防水技术交底12024 年 4 月 19 日下载后可任意编辑中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码共 8 页楼栋号分项工程名称防水工程工程量分包公司负责人1、施工准备1
1 材料准备本工程防水材料根据设计要求基础、地下室外墙、有覆土的地下室顶板采纳 P6 抗渗等级混凝土;地下室顶板防水采纳 4 厚耐根刺双面自粘改性沥青防水卷材+2 厚非固化橡胶沥青防水涂料;地下室底板及侧壁为 2
0 厚非固化橡胶沥青防水涂料+一道 1
5 厚双面自粘改性沥青(Ⅱ型)防水卷材(无胎体);地上部分防水为两道 1
5 厚双面自粘改性沥青(Ⅱ型)防水卷材;有水的房间为 1
5 厚单组份聚氨酯防水涂膜
落实材料供应计划,在现场监理工程师参加的情况下,切实做好材料进场的检验工作,并抽样送检
2 施工条件 (1)防水施工分包单位应具有相应的建筑防水工程专业施工资质;(2)基层满足设计和法律规范要求
防水工程开始施工前,必须对前项工程进行质量验收,合格后方可施工;(3)各种预埋管件根据设计及法律规范的要求应事先预埋,并做好防水密封处理;(4)防水施工不宜在雨天及 5 级以上的大风条件下施工
3 施工准备(1)基层表面应坚实、平整、洁净、干燥,混凝土表面不得有蜂窝、孔洞、突出的钢筋头和模板缝
如不符合,应在进行找平处理
穿墙管应固定牢固,基层阴阳角应做成 r 大于等于 50mm 的圆弧或做成 50mm×50mm 的坡角;(2)材料应轻拿轻放,并根据法律规范要求,在现场选择合适的地点存放卷材,材料应避开阳光直晒及温度过低对卷材造成非人为损害
不要将卷材多层叠放,避开卷材受压变形
2、操作工艺2
1 工艺流程基层验收→基层处理→节点处理→热熔非固化橡胶沥青防水涂料→涂刷非固化橡胶防水涂料→铺贴自粘防水卷材→收口固定、密封
