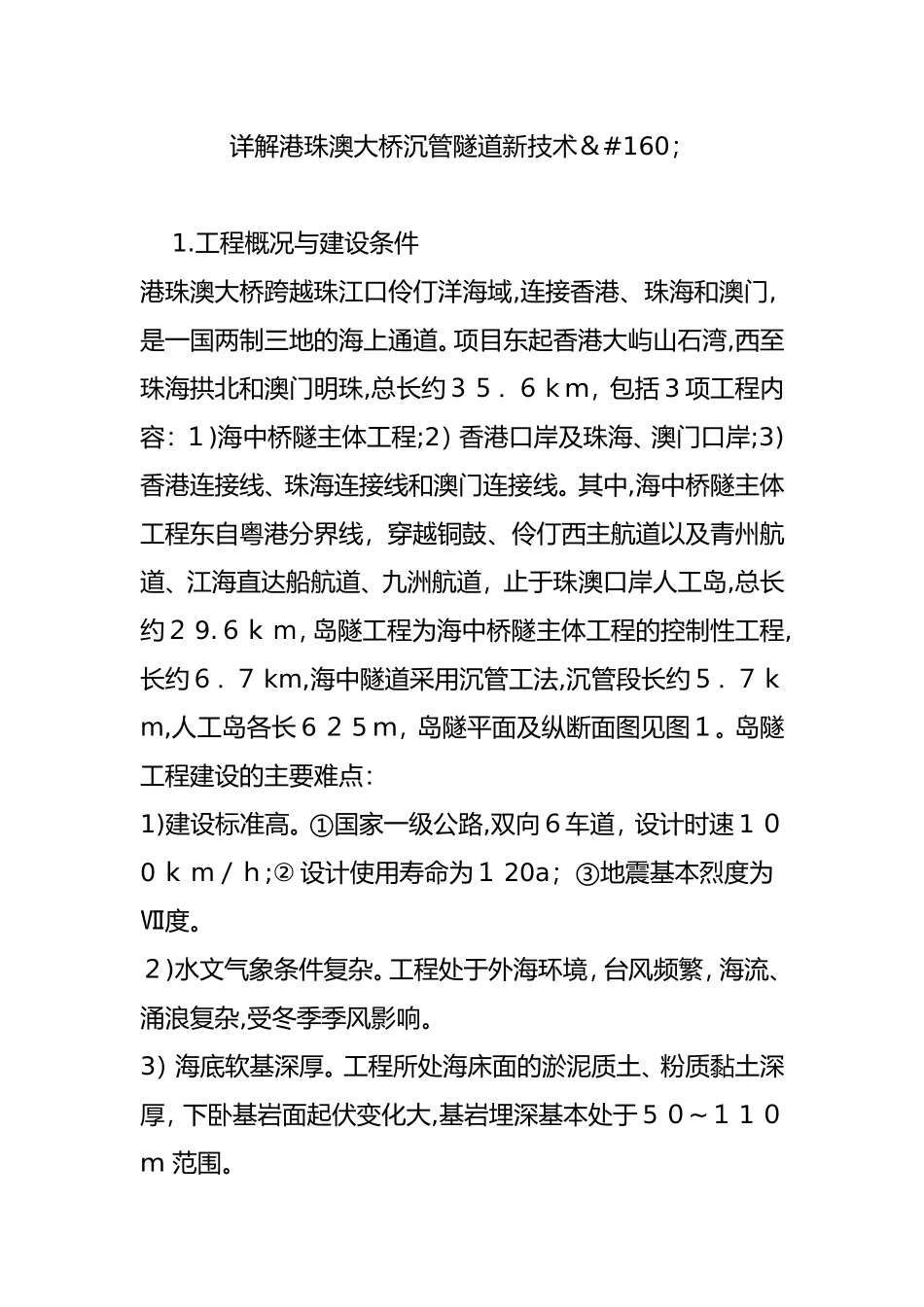

详解港珠澳大桥沉管隧道新技术 1
工程概况与建设条件港珠澳大桥跨越珠江口伶仃洋海域,连接香港、珠海和澳门,是一国两制三地的海上通道
项目东起香港大屿山石湾,西至珠海拱北和澳门明珠,总长约35.6km,包括3项工程内容:1)海中桥隧主体工程;2)香港口岸及珠海、澳门口岸;3)香港连接线、珠海连接线和澳门连接线
其中,海中桥隧主体工程东自粤港分界线,穿越铜鼓、伶仃西主航道以及青州航道、江海直达船航道、九洲航道,止于珠澳口岸人工岛,总长约29
6km,岛隧工程为海中桥隧主体工程的控制性工程,长约6.7km,海中隧道采用沉管工法,沉管段长约5.7km,人工岛各长625m,岛隧平面及纵断面图见图1
岛隧工程建设的主要难点:1)建设标准高
①国家一级公路,双向6车道,设计时速100km/h;②设计使用寿命为120a;③地震基本烈度为Ⅶ度
2)水文气象条件复杂
工程处于外海环境,台风频繁,海流、涌浪复杂,受冬季季风影响
3)海底软基深厚
工程所处海床面的淤泥质土、粉质黏土深厚,下卧基岩面起伏变化大,基岩埋深基本处于50~110m范围

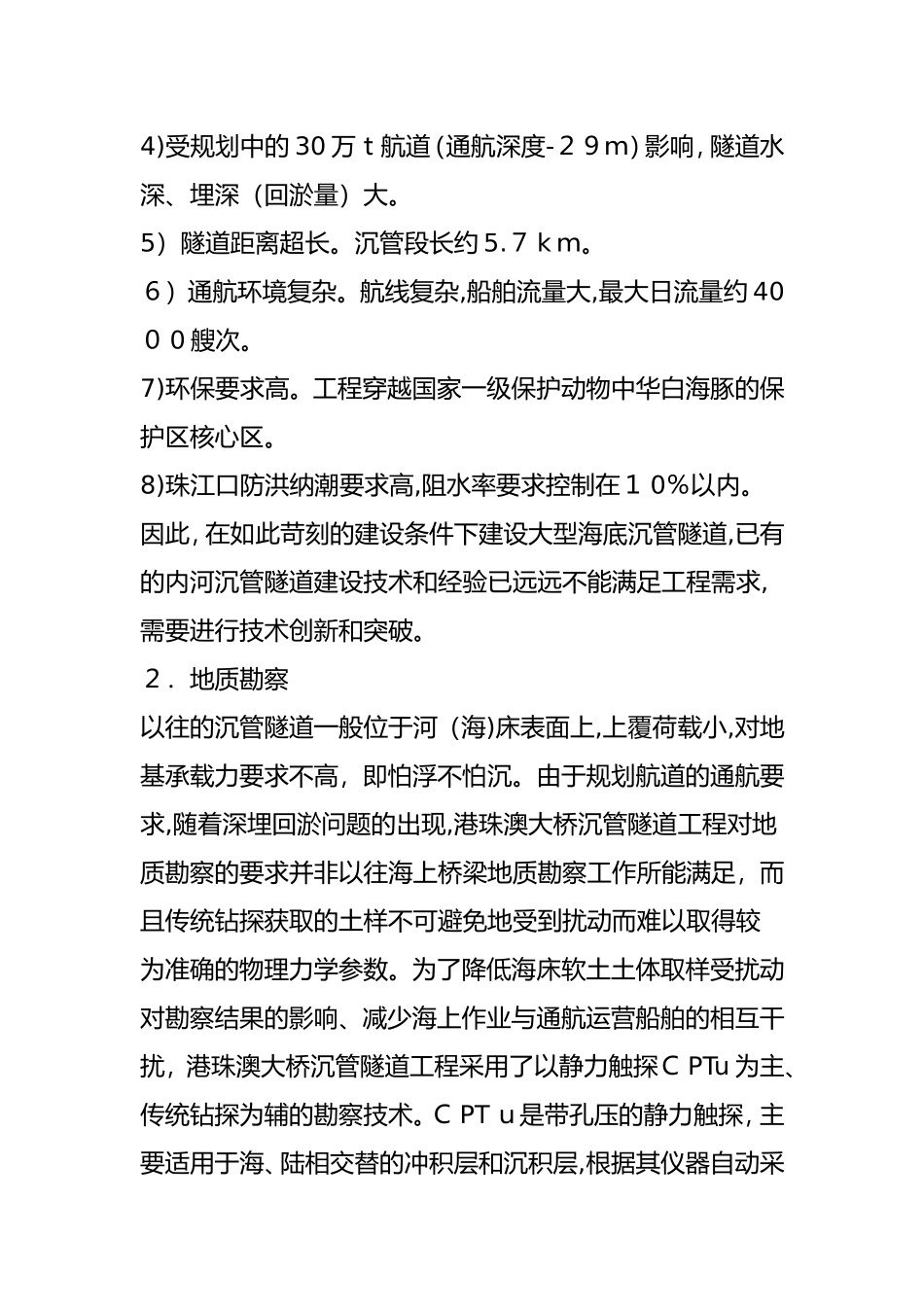

4)受规划中的30万t航道(通航深度-29m)影响,隧道水深、埋深(回淤量)大
5)隧道距离超长
沉管段长约5
6)通航环境复杂
航线复杂,船舶流量大,最大日流量约4000艘次
7)环保要求高
工程穿越国家一级保护动物中华白海豚的保护区核心区
8)珠江口防洪纳潮要求高,阻水率要求控制在10%以内
因此,在如此苛刻的建设条件下建设大型海底沉管隧道,已有的内河沉管隧道建设技术和经验已远远不能满足工程需求,需要进行技术创新和突破
2.地质勘察以往的沉管隧道一般位于河(海)床表面上,上覆荷载小,对地基承载力要求不高,即怕浮不怕沉

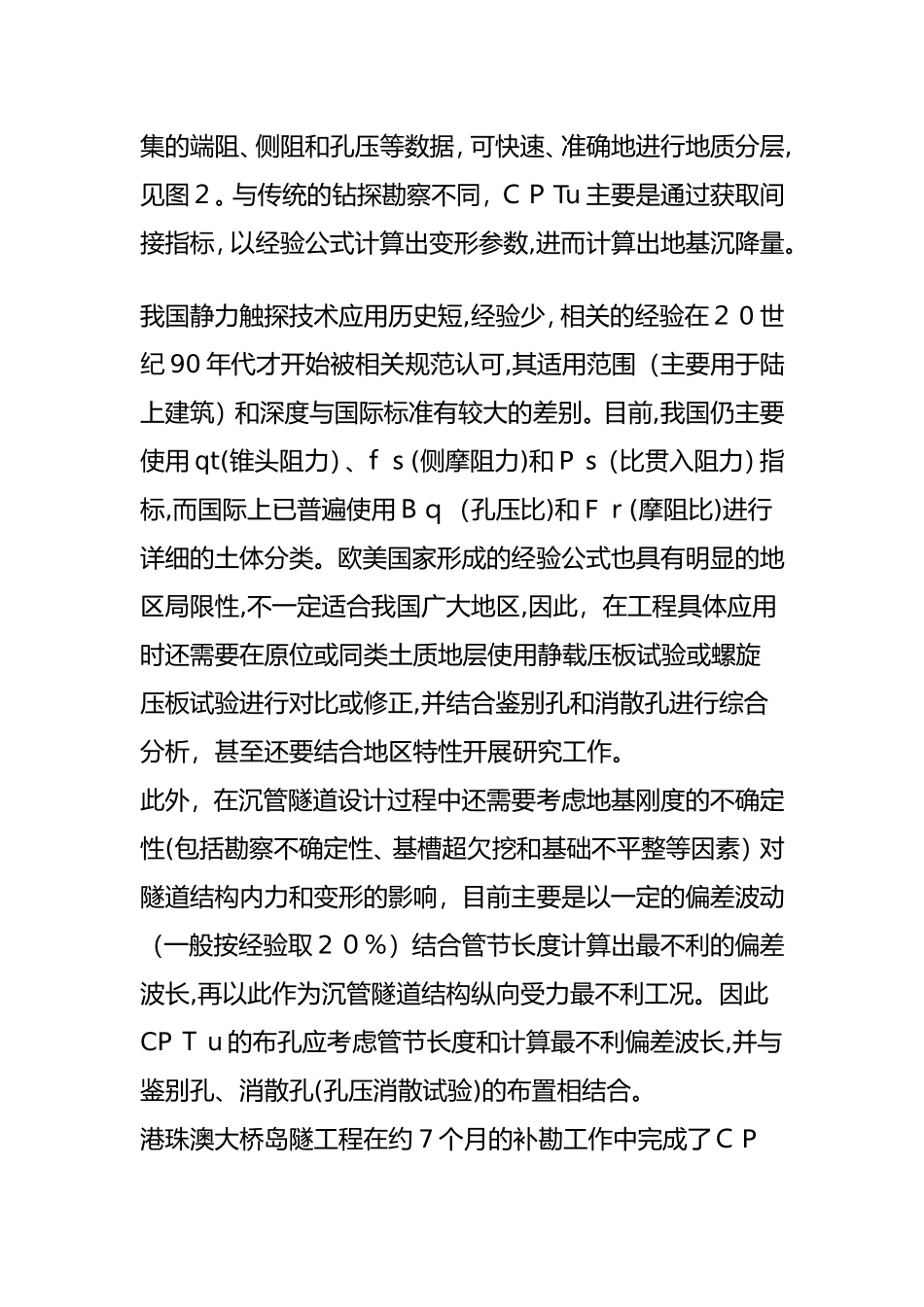

由于规划航道的通航要求,随着深埋回淤问题的出现,港珠澳大桥沉管隧道工程对地质勘察的要求并非以往海上桥梁地质勘察工作所能满
