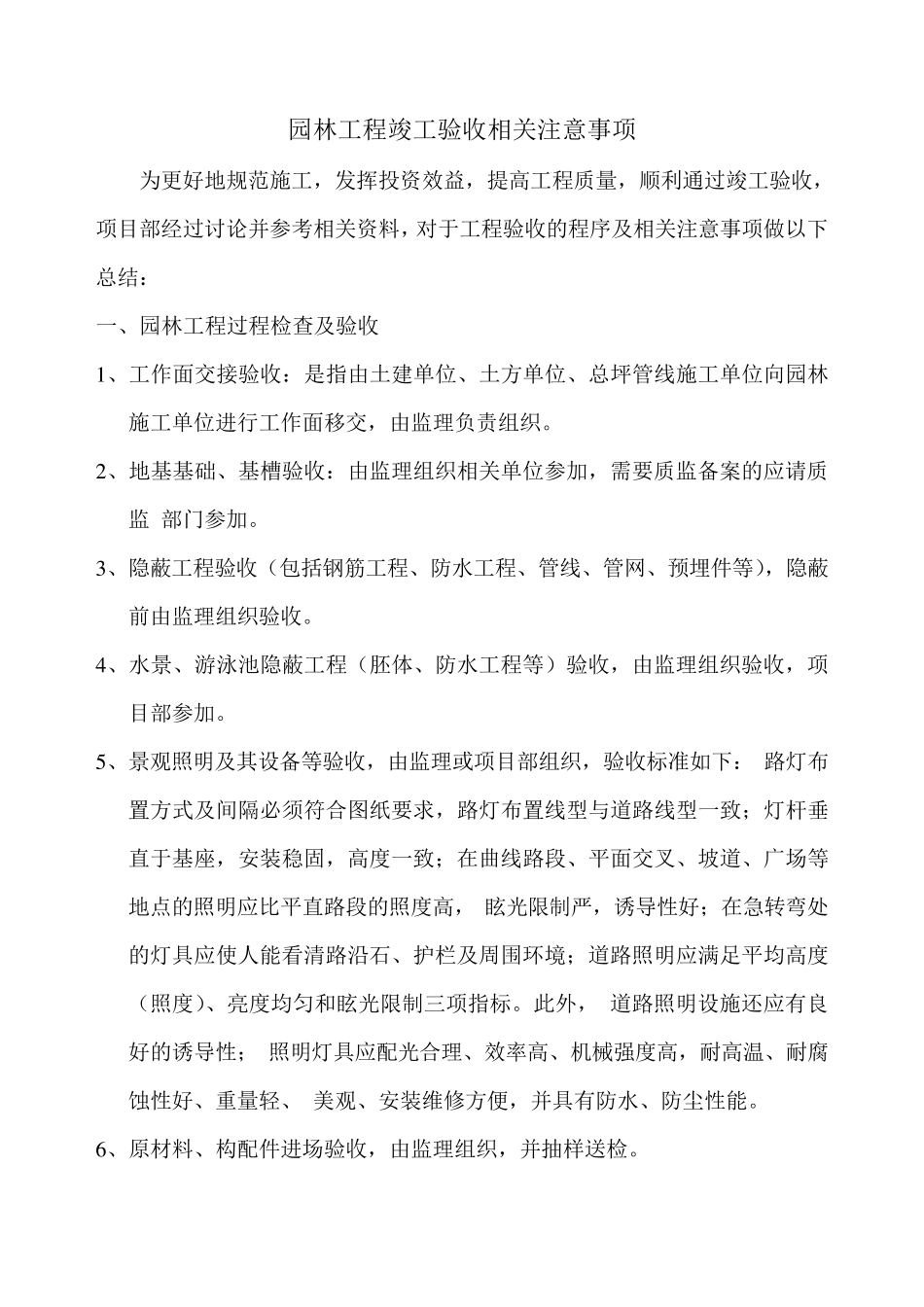

园林工程竣工验收相关注意事项 为更好地规范施工,发挥投资效益,提高工程质量,顺利通过竣工验收,项目部经过讨论并参考相关资料,对于工程验收的程序及相关注意事项做以下总结: 一、园林工程过程检查及验收 1 、工作面交接验收:是指由土建单位、土方单位、总坪管线施工单位向园林施工单位进行工作面移交,由监理负责组织
2 、地基基础、基槽验收:由监理组织相关单位参加,需要质监备案的应请质监 部门参加
3 、隐蔽工程验收(包括钢筋工程、防水工程、管线、管网、预埋件等),隐蔽 前由监理组织验收
4 、水景、游泳池隐蔽工程(胚体、防水工程等)验收,由监理组织验收,项目部参加
5 、景观照明及其设备等验收,由监理或项目部组织,验收标准如下: 路灯布置方式及间隔必须符合图纸要求,路灯布置线型与道路线型一致;灯杆垂直于基座,安装稳固,高度一致;在曲线路段、平面交叉、坡道、广场等地点的照明应比平直路段的照度高, 眩光限制严,诱导性好;在急转弯处的灯具应使人能看清路沿石、护栏及周围环境;道路照明应满足平均高度(照度)、亮度均匀和眩光限制三项指标
此外, 道路照明设施还应有良好的诱导性; 照明灯具应配光合理、效率高、机械强度高,耐高温、耐腐蚀性好、重量轻、 美观、安装维修方便,并具有防水、防尘性能

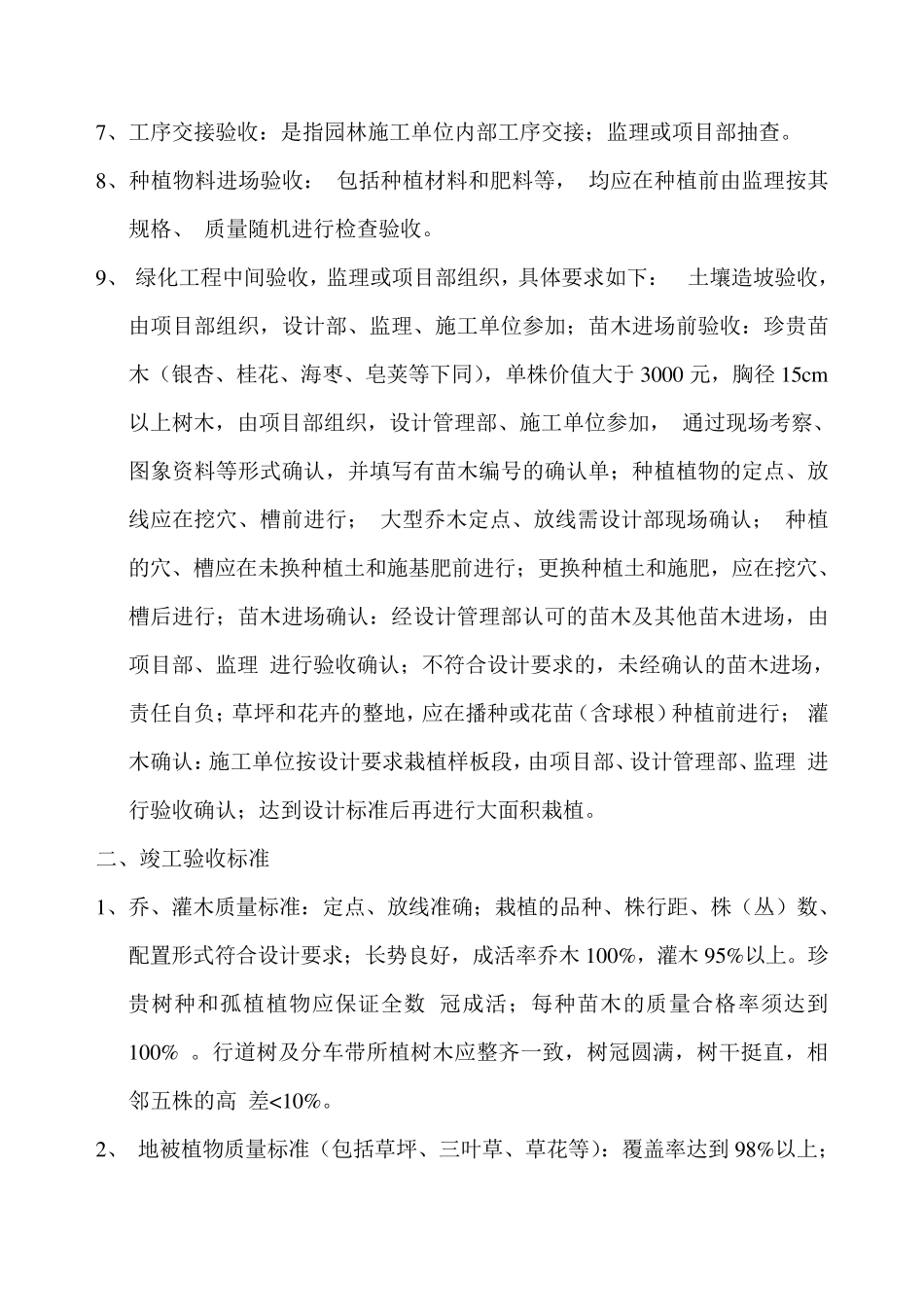

6 、原材料、构配件进场验收,由监理组织,并抽样送检
7、工序交接验收:是指园林施工单位内部工序交接;监理或项目部抽查
8、种植物料进场验收: 包括种植材料和肥料等, 均应在种植前由监理按其规格、 质量随机进行检查验收
9、 绿化工程中间验收,监理或项目部组织,具体要求如下: 土壤造坡验收,由项目部组织,设计部、监理、施工单位参加;苗木进场前验收:珍贵苗木(银杏、桂花、海枣、皂荚等下同),单株价值大于 3000 元,胸径 15cm以上树木,由项目部组织,设计管理部、施工单位参加, 通过现场考察
