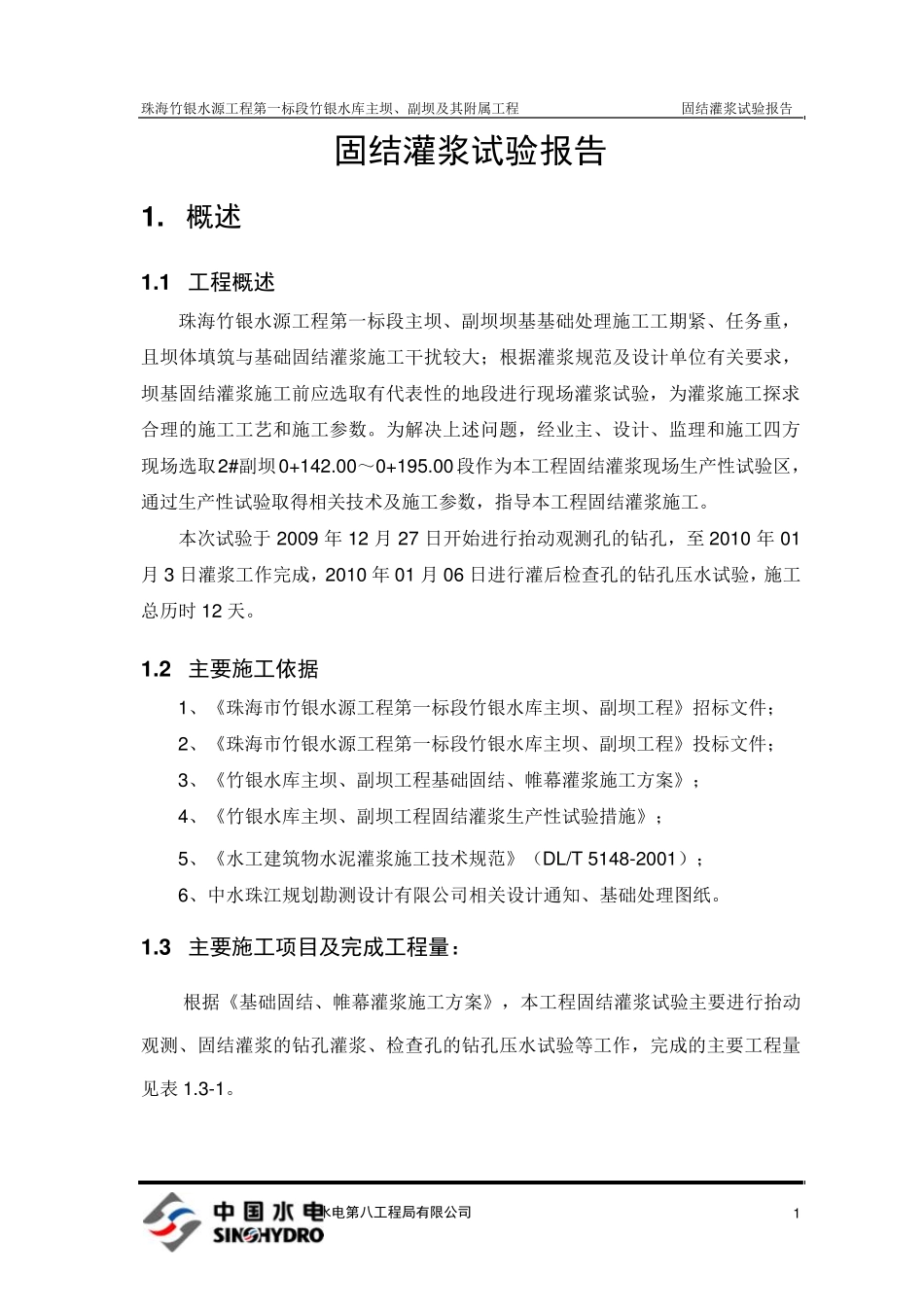

珠海竹银水源工程第一标段竹银水库主坝、副坝及其附属工程 固结灌浆试验报告 1 中国水利水电第八工程局有限公司 固结灌浆试验报告 1
1 工程概述 珠海竹银水源工程第一标段主坝、副坝坝基基础处理施工工期紧、任务重,且坝体填筑与基础固结灌浆施工干扰较大;根据灌浆规范及设计单位有关要求,坝基固结灌浆施工前应选取有代表性的地段进行现场灌浆试验,为灌浆施工探求合理的施工工艺和施工参数
为解决上述问题,经业主、设计、监理和施工四方现场选取2#副坝0+142
00~0+195
00段作为本工程固结灌浆现场生产性试验区,通过生产性试验取得相关技术及施工参数,指导本工程固结灌浆施工
本次试验于 2009 年 12 月 27 日开始进行抬动观测孔的钻孔,至 2010 年 01月 3 日灌浆工作完成,2010 年 01 月 06 日进行灌后检查孔的钻孔压水试验,施工总历时 12 天
2 主要施工依据 1、《珠海市竹银水源工程第一标段竹银水库主坝、副坝工程》招标文件; 2、《珠海市竹银水源工程第一标段竹银水库主坝、副坝工程》投标文件; 3、《竹银水库主坝、副坝工程基础固结、帷幕灌浆施工方案》; 4、《竹银水库主坝、副坝工程固结灌浆生产性试验措施》; 5、《水工建筑物水泥灌浆施工技术规范》(DL/T 5148-2001); 6、中水珠江规划勘测设计有限公司相关设计通知、基础处理图纸
3 主要施工项目及完成工程量: 根据《基础固结、帷幕灌浆施工方案》,本工程固结灌浆试验主要进行抬动观测、固结灌浆的钻孔灌浆、检查孔的钻孔压水试验等工作,完成的主要工程量见表 1
珠海竹银水源工程第一标段竹银水库主坝、副坝及其附属工程 固结灌浆试验报告 2 中国水利水电第八工程局有限公司 表1

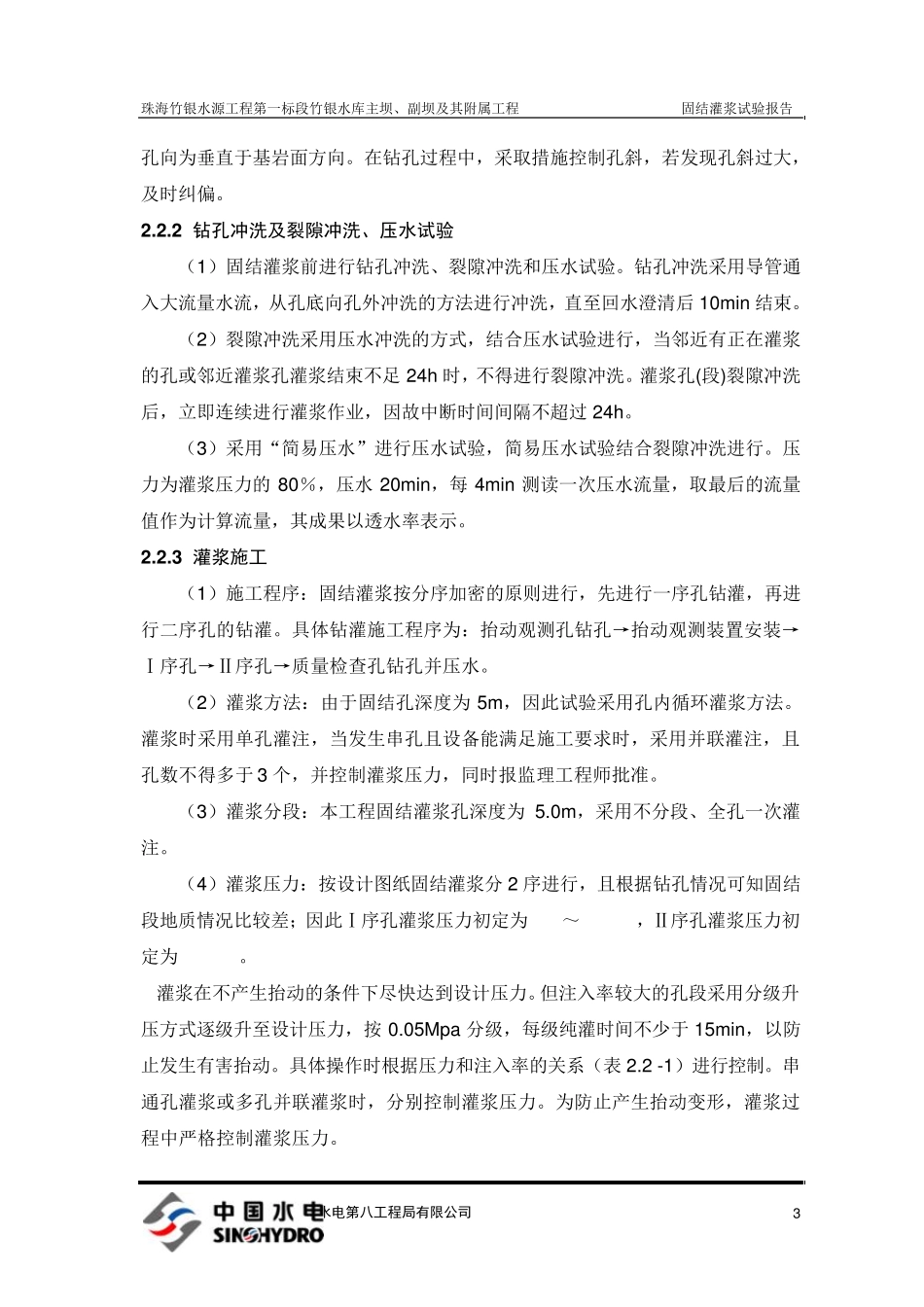

3-1 主要完成工程量表 工程项目 单位 工程量 规格 备注 抬动观测孔钻孔 m 19
