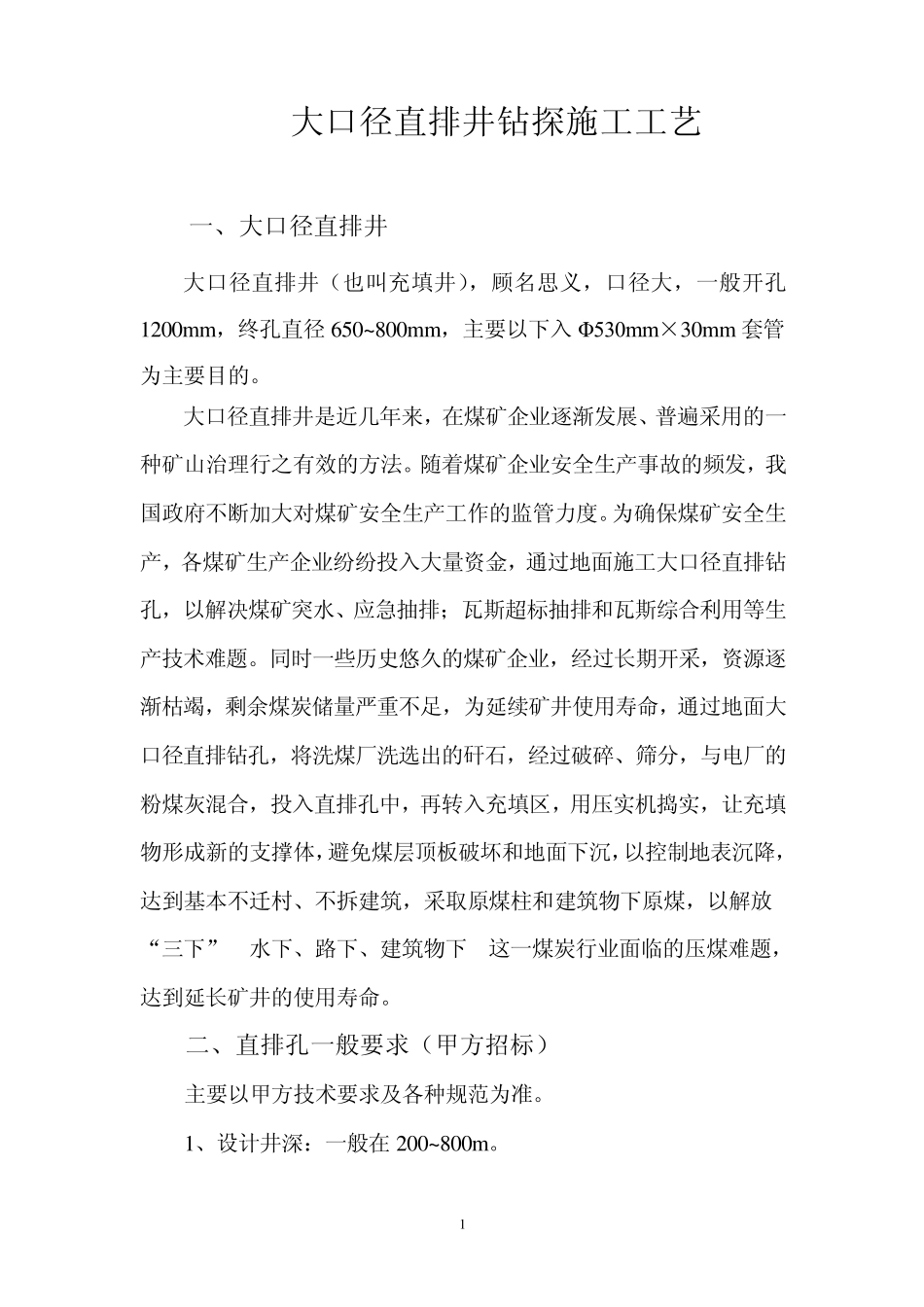

1 大口径直排井钻探施工工艺 一、大口径直排井 大口径直排井(也叫充填井),顾名思义,口径大,一般开孔1200mm,终孔直径650~800mm,主要以下入Φ530mm×30mm 套管为主要目的
大口径直排井是近几年来,在煤矿企业逐渐发展、普遍采用的一种矿山治理行之有效的方法
随着煤矿企业安全生产事故的频发,我国政府不断加大对煤矿安全生产工作的监管力度
为确保煤矿安全生产,各煤矿生产企业纷纷投入大量资金,通过地面施工大口径直排钻孔,以解决煤矿突水、应急抽排;瓦斯超标抽排和瓦斯综合利用等生产技术难题
同时一些历史悠久的煤矿企业,经过长期开采,资源逐渐枯竭,剩余煤炭储量严重不足,为延续矿井使用寿命,通过地面大口径直排钻孔,将洗煤厂洗选出的矸石,经过破碎、筛分,与电厂的粉煤灰混合,投入直排孔中,再转入充填区,用压实机捣实,让充填物形成新的支撑体,避免煤层顶板破坏和地面下沉,以控制地表沉降,达到基本不迁村、不拆建筑,采取原煤柱和建筑物下原煤,以解放 “三下” (水下、路下、建筑物下) 这一煤炭行业面临的压煤难题,达到延长矿井的使用寿命
二、直排孔一般要求(甲方招标) 主要以甲方技术要求及各种规范为准

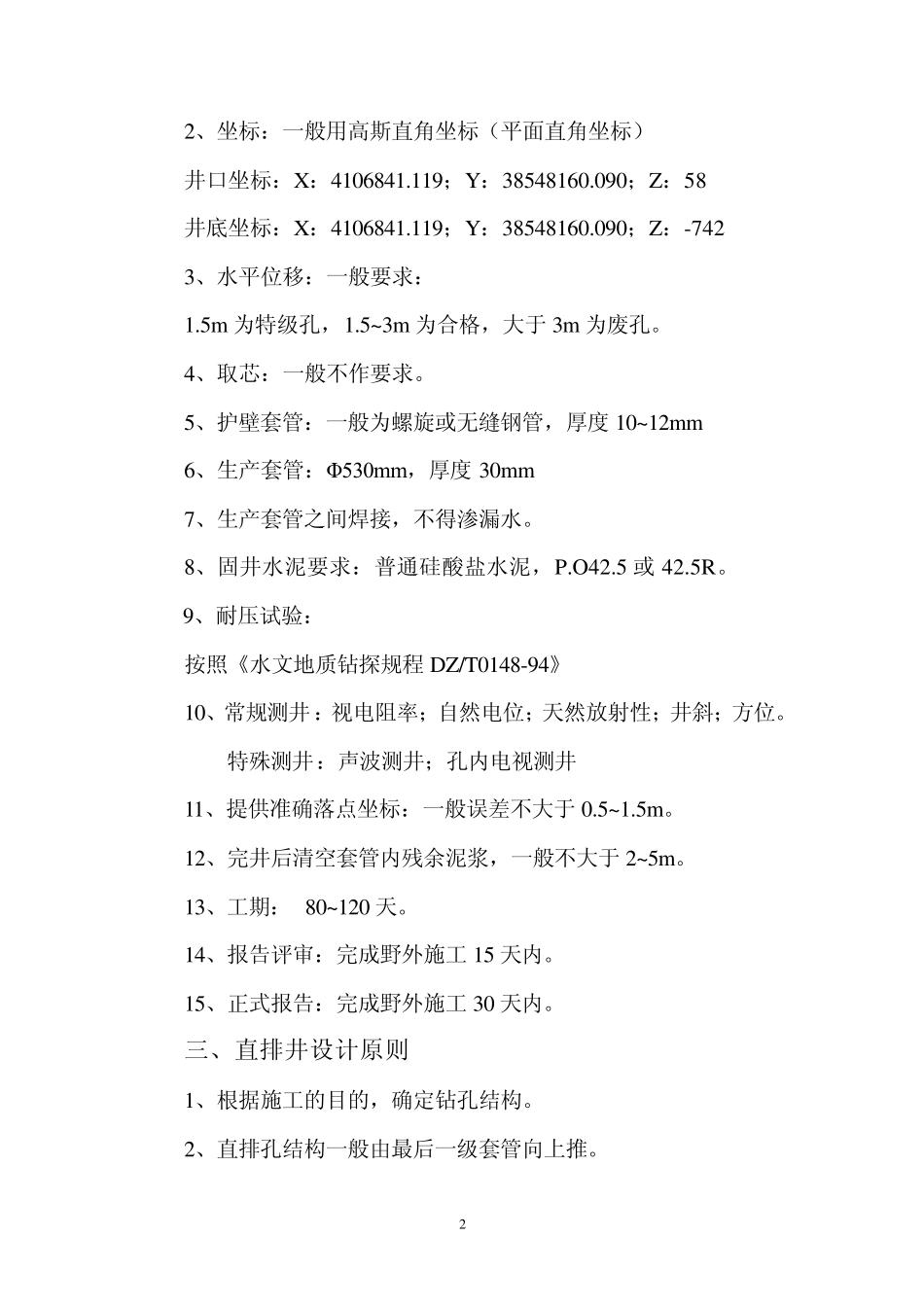

1、设计井深:一般在 200~800m
2 2、坐标:一般用高斯直角坐标(平面直角坐标) 井口坐标:X:4106841
119;Y:38548160
090;Z:58 井底坐标:X:4106841
119;Y:38548160
090;Z:-742 3、水平位移:一般要求: 1
5m 为特级孔,1
5~3m 为合格,大于 3m 为废孔
4、取芯:一般不作要求
5、护壁套管:一般为螺旋或无缝钢管,厚度 10~12mm 6、生产套管:Φ530mm,厚度 30mm 7、生产套管之间焊接,不得渗漏水
8、固井水泥要求:普通硅酸盐水泥,P
5 或 42

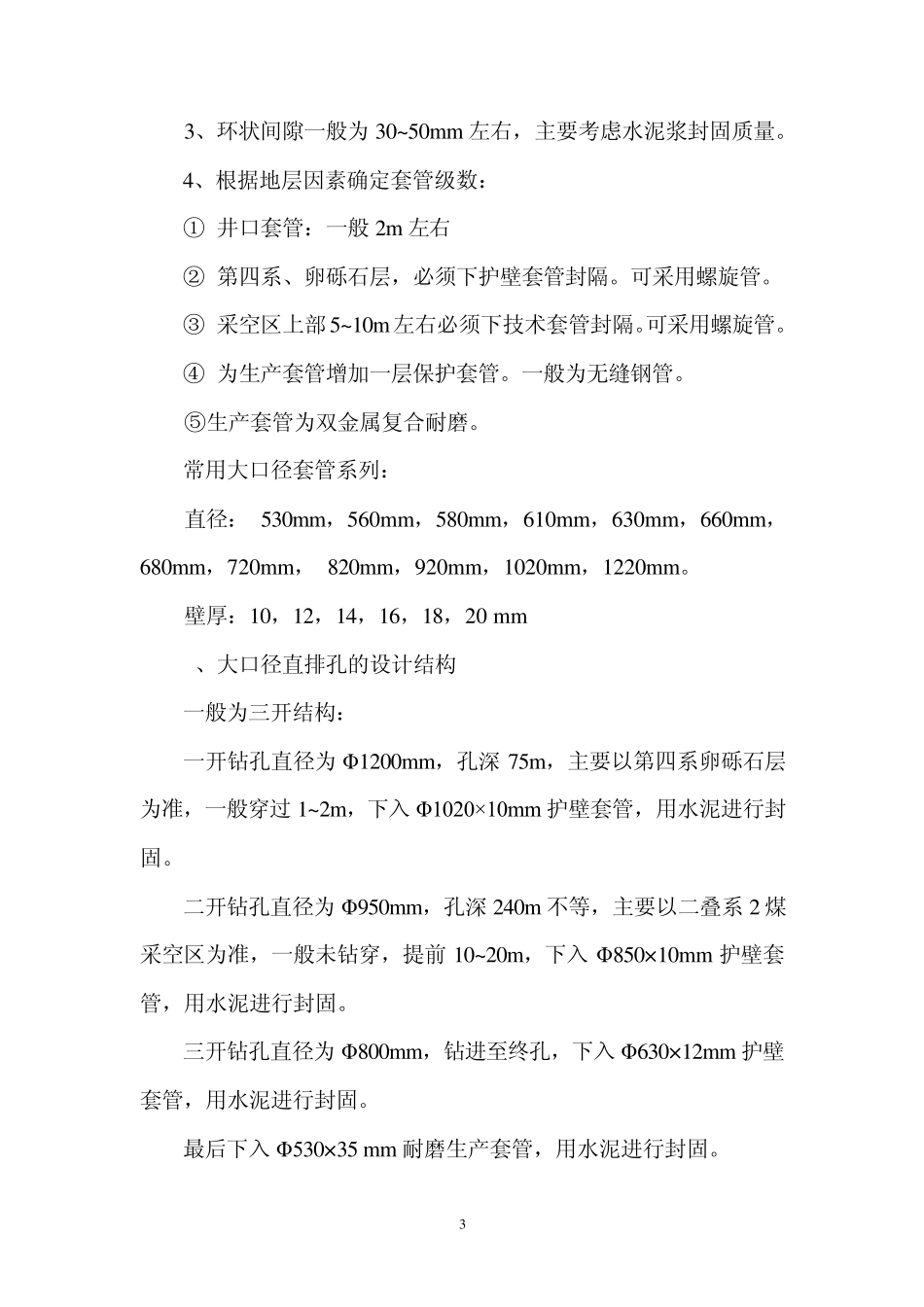

9、耐压试验:
