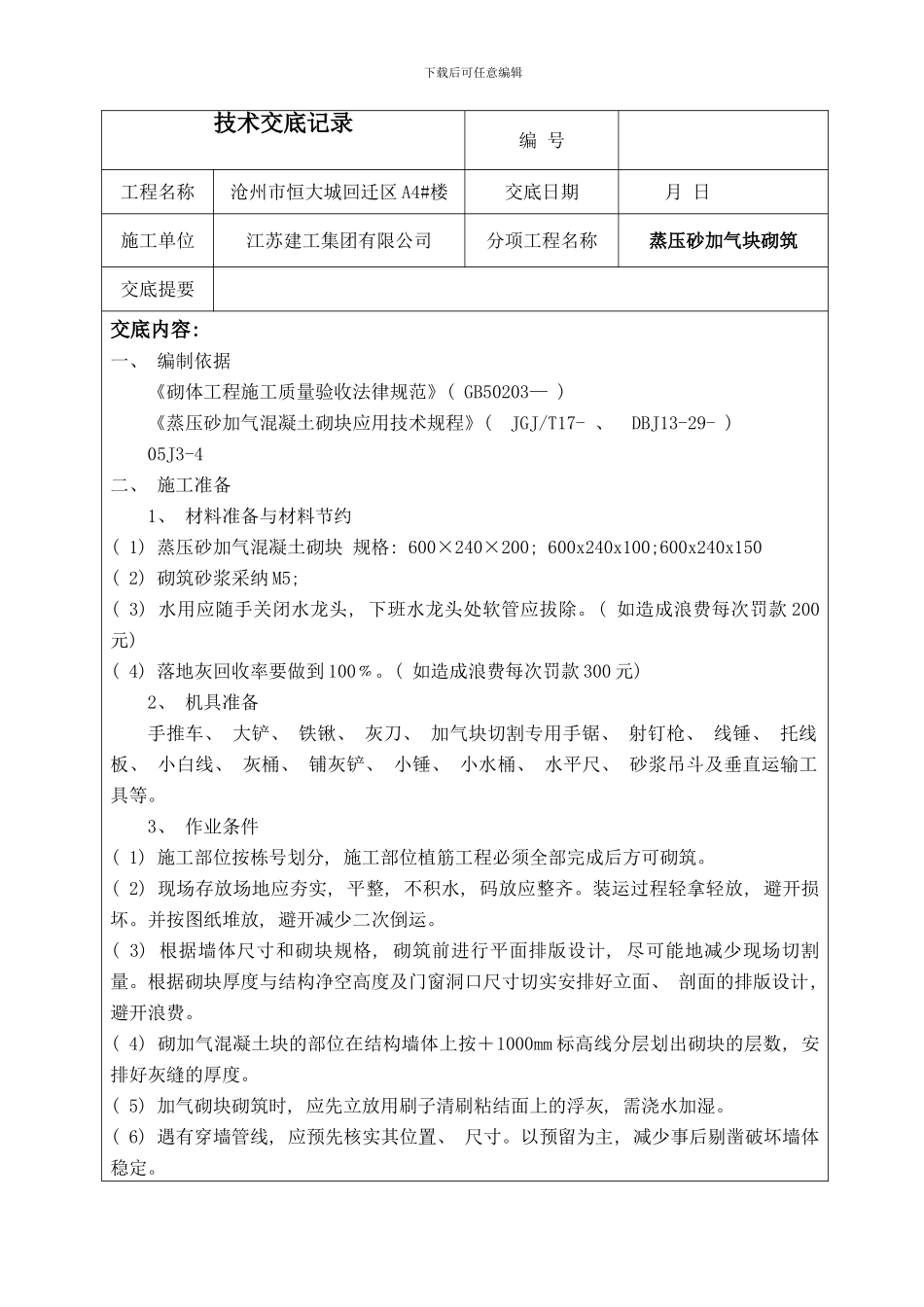

下载后可任意编辑技术交底记录编 号工程名称沧州市恒大城回迁区 A4#楼交底日期 月 日施工单位江苏建工集团有限公司分项工程名称蒸压砂加气块砌筑交底提要 交底内容: 一、 编制依据《砌体工程施工质量验收法律规范》( GB50203— ) 《蒸压砂加气混凝土砌块应用技术规程》( JGJ/T17- 、 DBJ13-29- ) 05J3-4二、 施工准备1、 材料准备与材料节约( 1) 蒸压砂加气混凝土砌块 规格: 600×240×200; 600x240x100;600x240x150( 2) 砌筑砂浆采纳 M5; ( 3) 水用应随手关闭水龙头, 下班水龙头处软管应拔除
( 如造成浪费每次罚款 200元) ( 4) 落地灰回收率要做到 100﹪
( 如造成浪费每次罚款 300 元) 2、 机具准备手推车、 大铲、 铁锹、 灰刀、 加气块切割专用手锯、 射钉枪、 线锤、 托线板、 小白线、 灰桶、 铺灰铲、 小锤、 小水桶、 水平尺、 砂浆吊斗及垂直运输工具等
3、 作业条件( 1) 施工部位按栋号划分, 施工部位植筋工程必须全部完成后方可砌筑
( 2) 现场存放场地应夯实, 平整, 不积水, 码放应整齐
装运过程轻拿轻放, 避开损坏
并按图纸堆放, 避开减少二次倒运
( 3) 根据墙体尺寸和砌块规格, 砌筑前进行平面排版设计, 尽可能地减少现场切割量
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、 剖面的排版设计, 避开浪费
( 4) 砌加气混凝土块的部位在结构墙体上按+1000mm 标高线分层划出砌块的层数, 安排好灰缝的厚度
( 5) 加气砌块砌筑时, 应先立放用刷子清刷粘结面上的浮灰, 需浇水加湿
( 6) 遇有穿墙管线, 应预先核实其位置、 尺寸
以预留为主, 减少事后剔凿破坏墙体稳定
下载后可任意编辑( 7) 样板领路制度: 为统一填充墙施工工艺和施工质量,
