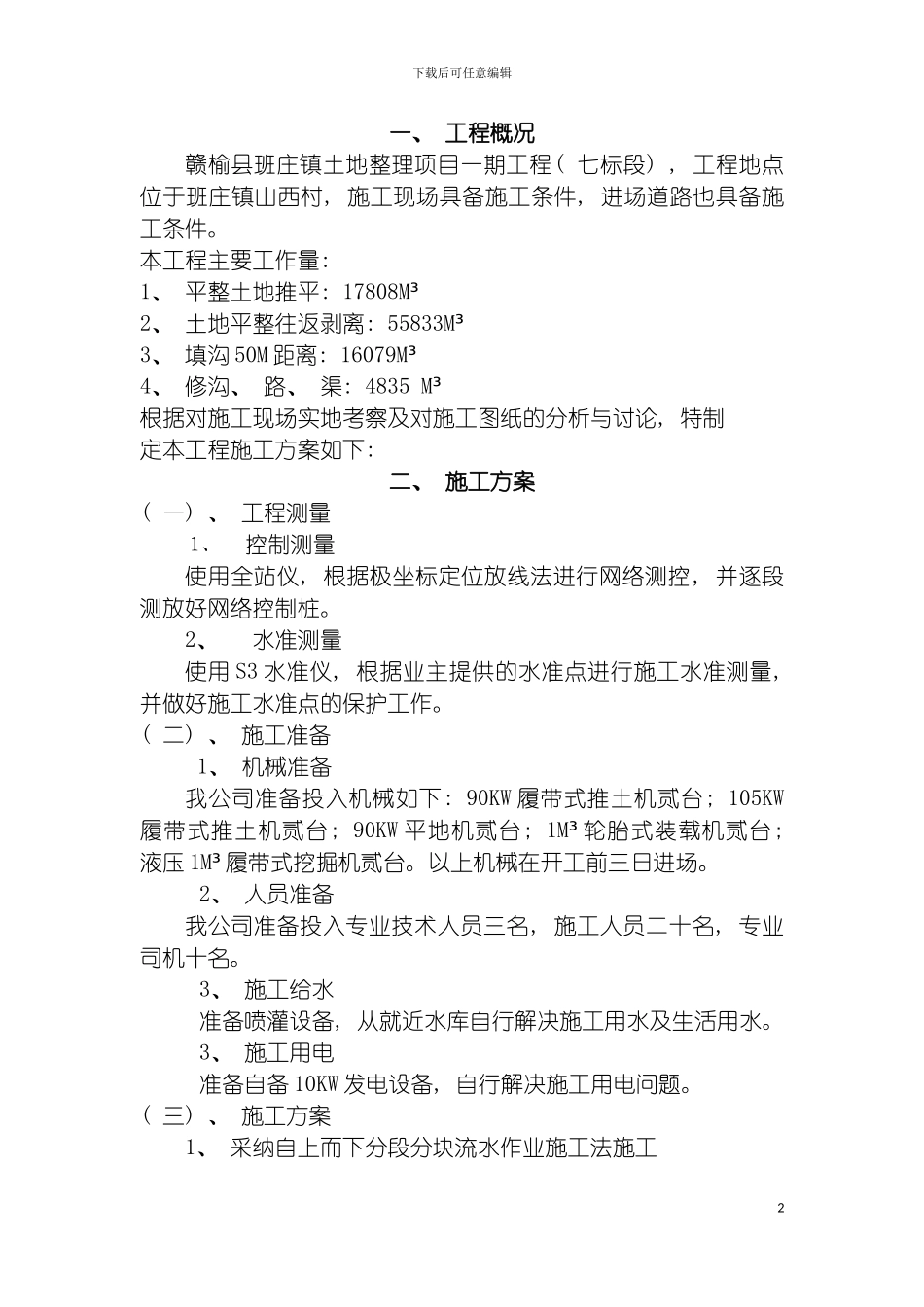

下载后可任意编辑土地整理土方施工组织设计1下载后可任意编辑一、 工程概况赣榆县班庄镇土地整理项目一期工程( 七标段) , 工程地点位于班庄镇山西村, 施工现场具备施工条件, 进场道路也具备施工条件
本工程主要工作量: 1、 平整土地推平: 17808M³2、 土地平整往返剥离: 55833M³3、 填沟 50M 距离: 16079M³4、 修沟、 路、 渠: 4835 M³根据对施工现场实地考察及对施工图纸的分析与讨论, 特制定本工程施工方案如下: 二、 施工方案( 一) 、 工程测量1、控制测量使用全站仪, 根据极坐标定位放线法进行网络测控, 并逐段测放好网络控制桩
2、 水准测量使用 S3 水准仪, 根据业主提供的水准点进行施工水准测量, 并做好施工水准点的保护工作
( 二) 、 施工准备1、 机械准备我公司准备投入机械如下: 90KW 履带式推土机贰台; 105KW履带式推土机贰台; 90KW 平地机贰台; 1M³ 轮胎式装载机贰台; 液压 1M³ 履带式挖掘机贰台
以上机械在开工前三日进场
2、 人员准备我公司准备投入专业技术人员三名, 施工人员二十名, 专业司机十名
3、 施工给水准备喷灌设备, 从就近水库自行解决施工用水及生活用水
3、 施工用电准备自备 10KW 发电设备, 自行解决施工用电问题

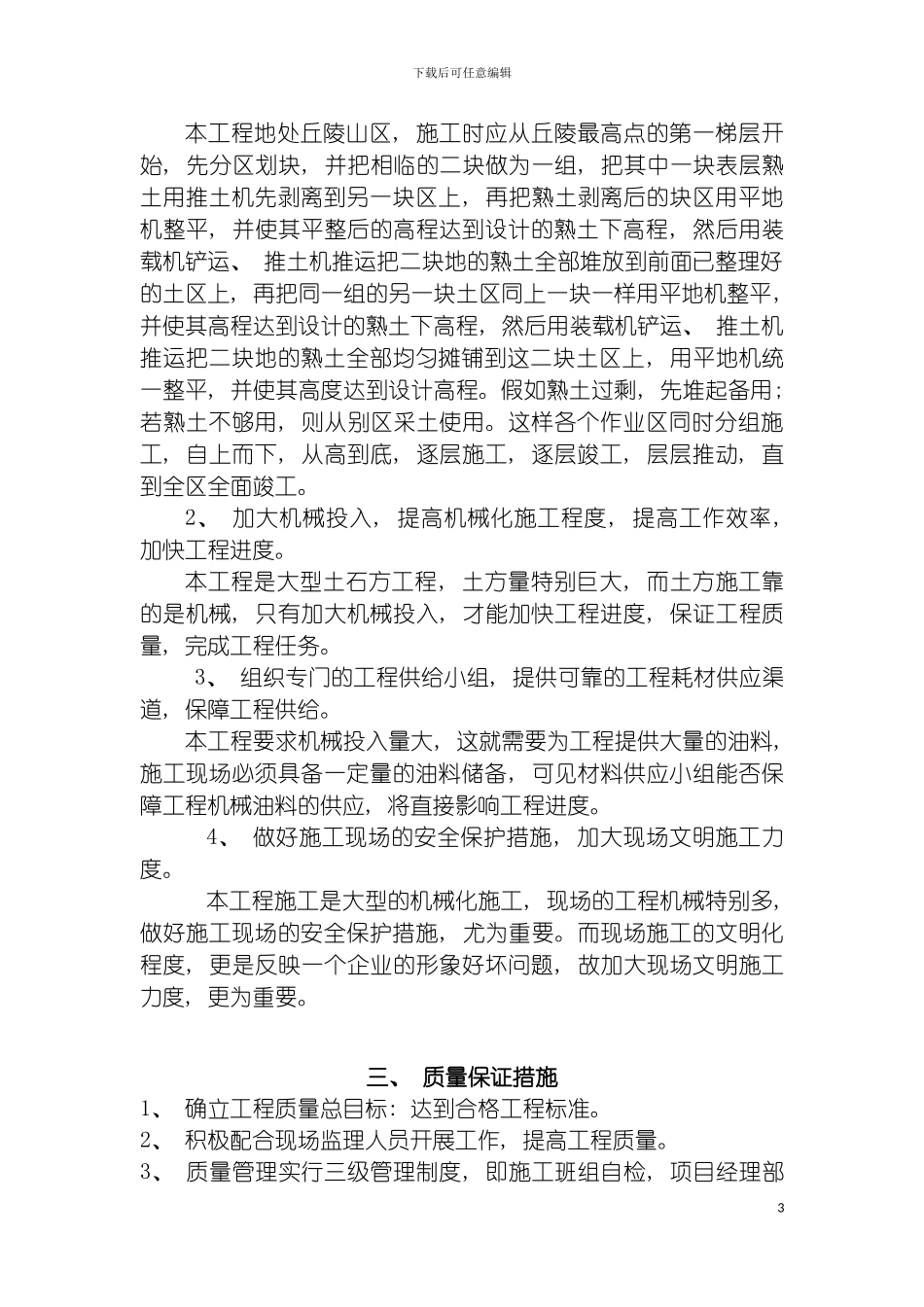

( 三) 、 施工方案1、 采纳自上而下分段分块流水作业施工法施工2下载后可任意编辑本工程地处丘陵山区, 施工时应从丘陵最高点的第一梯层开始, 先分区划块, 并把相临的二块做为一组, 把其中一块表层熟土用推土机先剥离到另一块区上, 再把熟土剥离后的块区用平地机整平, 并使其平整后的高程达到设计的熟土下高程, 然后用装载机铲运、 推土机推运把二块地的熟土全部堆放到前面已整理好的土区上, 再把同一组的另一块土区同上一块一样用平地机整平, 并使其高程达到设计的熟土下高程,
