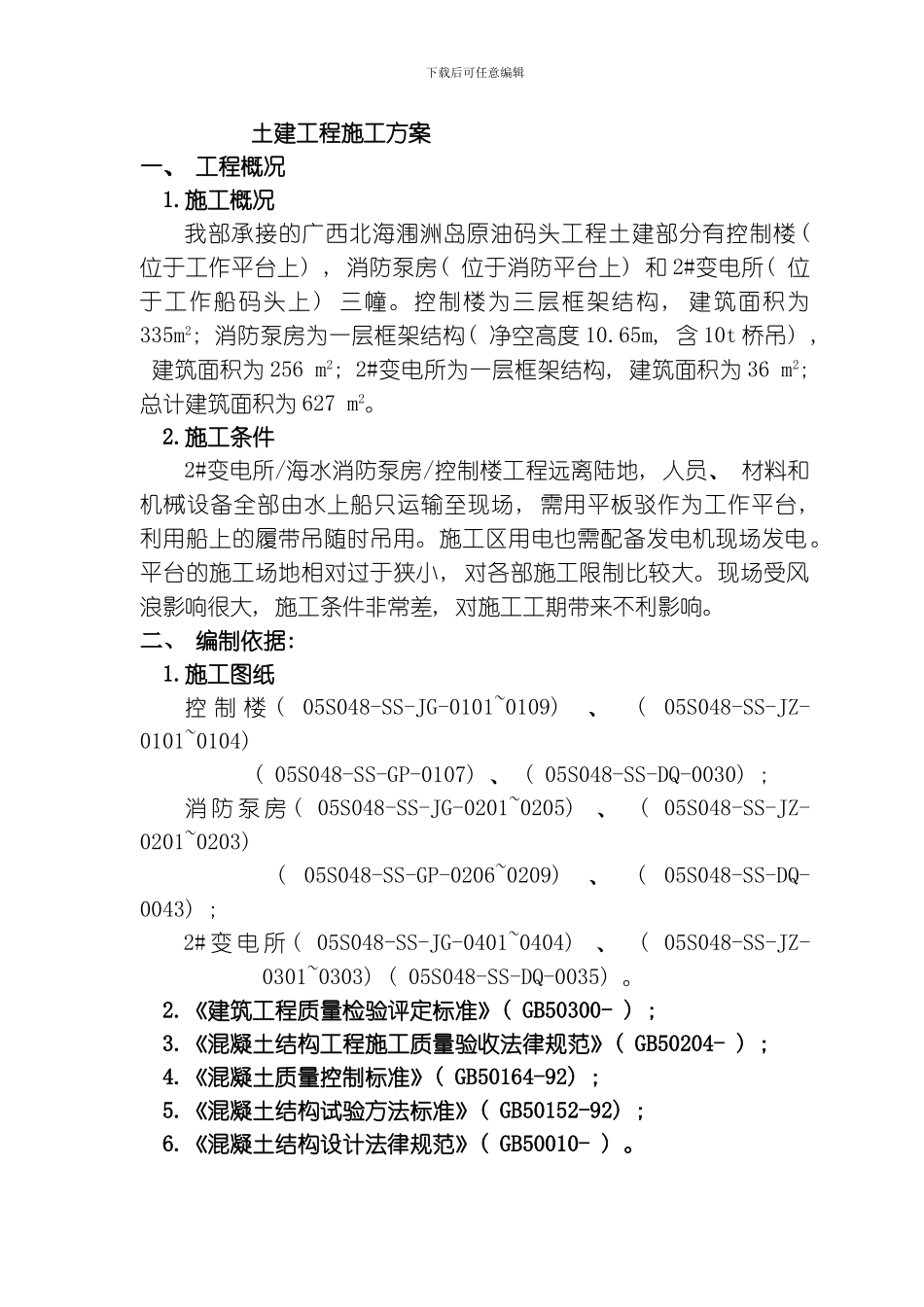

下载后可任意编辑土建工程施工方案一、 工程概况1.施工概况我部承接的广西北海涠洲岛原油码头工程土建部分有控制楼 ( 位于工作平台上) , 消防泵房( 位于消防平台上) 和 2#变电所( 位于工作船码头上) 三幢。控制楼为三层框架结构, 建筑面积为335m2; 消防泵房为一层框架结构( 净空高度 10.65m, 含 10t 桥吊) , 建筑面积为 256 m2; 2#变电所为一层框架结构, 建筑面积为 36 m2; 总计建筑面积为 627 m2。2.施工条件2#变电所/海水消防泵房/控制楼工程远离陆地, 人员、 材料和机械设备全部由水上船只运输至现场, 需用平板驳作为工作平台, 利用船上的履带吊随时吊用。施工区用电也需配备发电机现场发电。平台的施工场地相对过于狭小, 对各部施工限制比较大。现场受风浪影响很大, 施工条件非常差, 对施工工期带来不利影响。二、 编制依据: 1.施工图纸控 制 楼 ( 05S048-SS-JG-0101~0109) 、 ( 05S048-SS-JZ-0101~0104) ( 05S048-SS-GP-0107) 、 ( 05S048-SS-DQ-0030) ; 消 防 泵 房 ( 05S048-SS-JG-0201~0205) 、 ( 05S048-SS-JZ-0201~0203) ( 05S048-SS-GP-0206~0209) 、 ( 05S048-SS-DQ-0043) ; 2# 变 电 所 ( 05S048-SS-JG-0401~0404) 、 ( 05S048-SS-JZ-0301~0303) ( 05S048-SS-DQ-0035) 。 2.《建筑工程质量检验评定标准》( GB50300- ) ; 3.《混凝土结构工程施工质量验收法律规范》( GB50204- ) ; 4.《混凝土质量控制标准》( GB50164-92) ; 5.《混凝土结构试验方法标准》( GB50152-92) ; 6.《混凝土结构设计法律规范》( GB50010- ) 。下载后可任意编辑三、 施工准备及布署 1.技术准备 施工前先进行图纸会审, 确定技术主管及现场施工人员, 建立施工组织机构及安全质量保证体系, 编制详细材料、 机械使用计划及施工总平面布置方案和施工进度计划。 2.物资准备根据技术部提供的材料计划, 按施工进度计划提前做好主要材料的进场及各项检验工作, 以保证材料能及时到达施工现场。3.施工现场准备三通一平的确定, 根据现场已有设施情况, 钢筋加工、 模板加工及各种预埋件的加工拟选定在四航二公司预制场内, 水电及道路均已具备完善, 各种加工设备也已完备。组织施工人员进场, 安排好住宿, 组织人员培训。现场放线确认位置, 检查各项已埋设构件是否准确, 并及时与前分项施工队建立联系, 办理好各项交接工作。4.施工布署4.1 成立项目管理...
