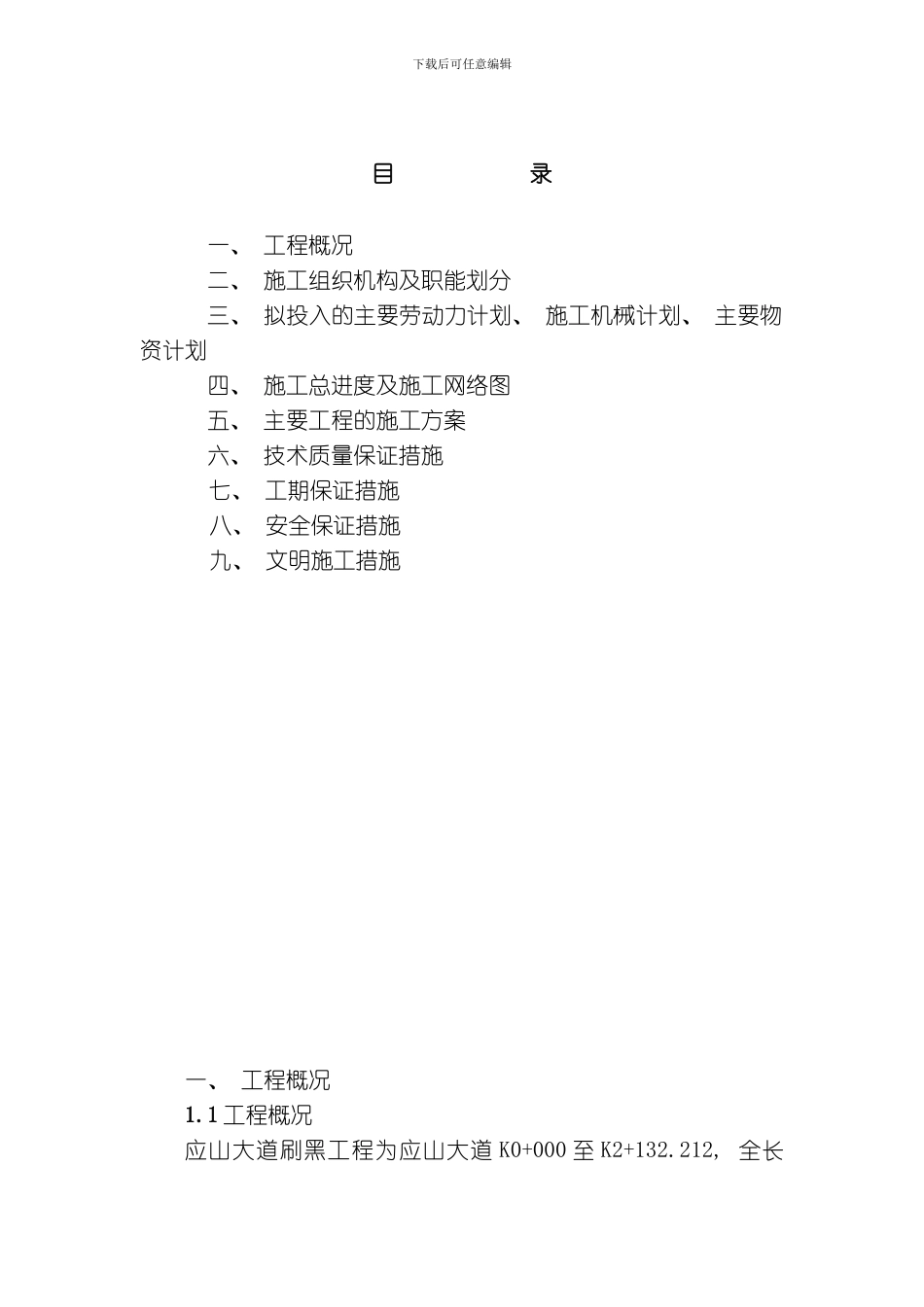

下载后可任意编辑目 录一、 工程概况二、 施工组织机构及职能划分三、 拟投入的主要劳动力计划、 施工机械计划、 主要物资计划四、 施工总进度及施工网络图五、 主要工程的施工方案六、 技术质量保证措施七、 工期保证措施八、 安全保证措施九、 文明施工措施一、 工程概况1
1 工程概况应山大道刷黑工程为应山大道 K0+000 至 K2+132
212, 全长下载后可任意编辑2132 米, 机动车道面层结构为: 4cm 厚细粒式 AC-13C 改性沥青砼面层+5cm 厚中粒式 AC-16C 沥青砼中面层+7cm 厚中粒式 AC-25C 沥青砼下面层, 非机动车道面层结构为: 4cm 厚细粒式 AC-13C 改性沥青砼面层+6cm 厚中粒式 AC-20C 沥青砼下面层
非机动车道结构层为: 4cm 厚细粒式 AC-13C 改性沥青砼面层+6cm 厚中粒式 AC-16C沥青砼面层+20cm 厚 5%水泥稳定碎石
人行道结构层为: 6cm 厚混色透水砖+2cm 厚水泥砂浆+15cm 厚 C20 砼垫层
2 质量目标及标准质量目标: 合格工程
质量标准: 《城镇道路工程施工与质量验收法律规范》(CJJ1- )
3 工期安排总工期为 146 天
计划开工时间 8 月 8 日, 计划完工时间 12月 30 日; 1
4 主要工程量为: 1
1 应山大道 K0+000-K2+132
212 刷黑主要工程数量( 1)
7cm 厚 AC-25 沥青砼路面铺筑 77430m2
6cm 厚 AC-20 沥青砼路面铺筑 26000m2
5cm 厚 AC-16 沥青砼路面铺筑 77000m2( 4)
4cm 厚 AC-13 改性沥青砼路面铺筑 102600m2

玻 璃 纤 维 格 栅 铺 设 103029m2, 土 工 布 铺 设10000m2
