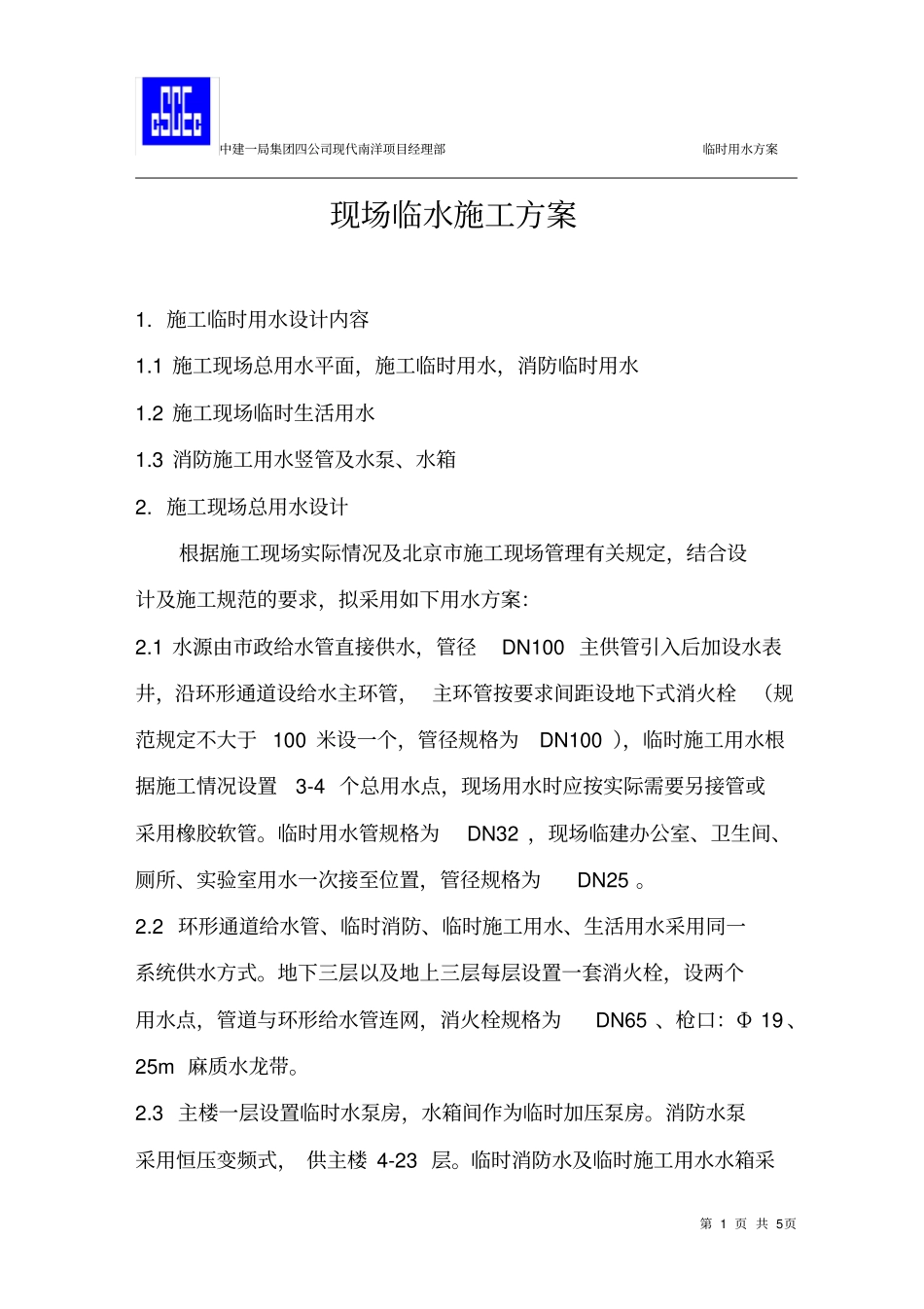

中建一局集团四公司现代南洋项目经理部临时用水方案第 1 页 共 5页现场临水施工方案1
施工临时用水设计内容1
1 施工现场总用水平面,施工临时用水,消防临时用水1
2 施工现场临时生活用水1
3 消防施工用水竖管及水泵、水箱2
施工现场总用水设计根据施工现场实际情况及北京市施工现场管理有关规定,结合设计及施工规范的要求,拟采用如下用水方案:2
1 水源由市政给水管直接供水,管径DN100 主供管引入后加设水表井,沿环形通道设给水主环管, 主环管按要求间距设地下式消火栓(规范规定不大于 100 米设一个,管径规格为DN100 ),临时施工用水根据施工情况设置3-4 个总用水点,现场用水时应按实际需要另接管或采用橡胶软管
临时用水管规格为DN32 ,现场临建办公室、卫生间、厕所、实验室用水一次接至位置,管径规格为DN25
2 环形通道给水管、临时消防、临时施工用水、生活用水采用同一系统供水方式
地下三层以及地上三层每层设置一套消火栓,设两个用水点,管道与环形给水管连网,消火栓规格为DN65 、枪口:Φ 19 、25m 麻质水龙带
3 主楼一层设置临时水泵房,水箱间作为临时加压泵房
消防水泵采用恒压变频式, 供主楼 4-23 层
临时消防水及临时施工用水水箱采中建一局集团四公司现代南洋项目经理部临时用水方案第 2 页 共 5页用钢板水箱规格为300020002000( 详见 91SB3- 给-44)
主楼临时用水每层设一个用水点, 规格为 DN25mm
主楼临时消防每层设一套
4 主楼消防竖管与施工用水管合并使用,加压泵均采用两台,平时一用一备,当发生火灾时,两台可同时启动
5 临建办公室、卫生间、厕所、试验室排水出户后,经化粪池处理,然后排入市政管网,具体接点由业主及有关部门共同确定

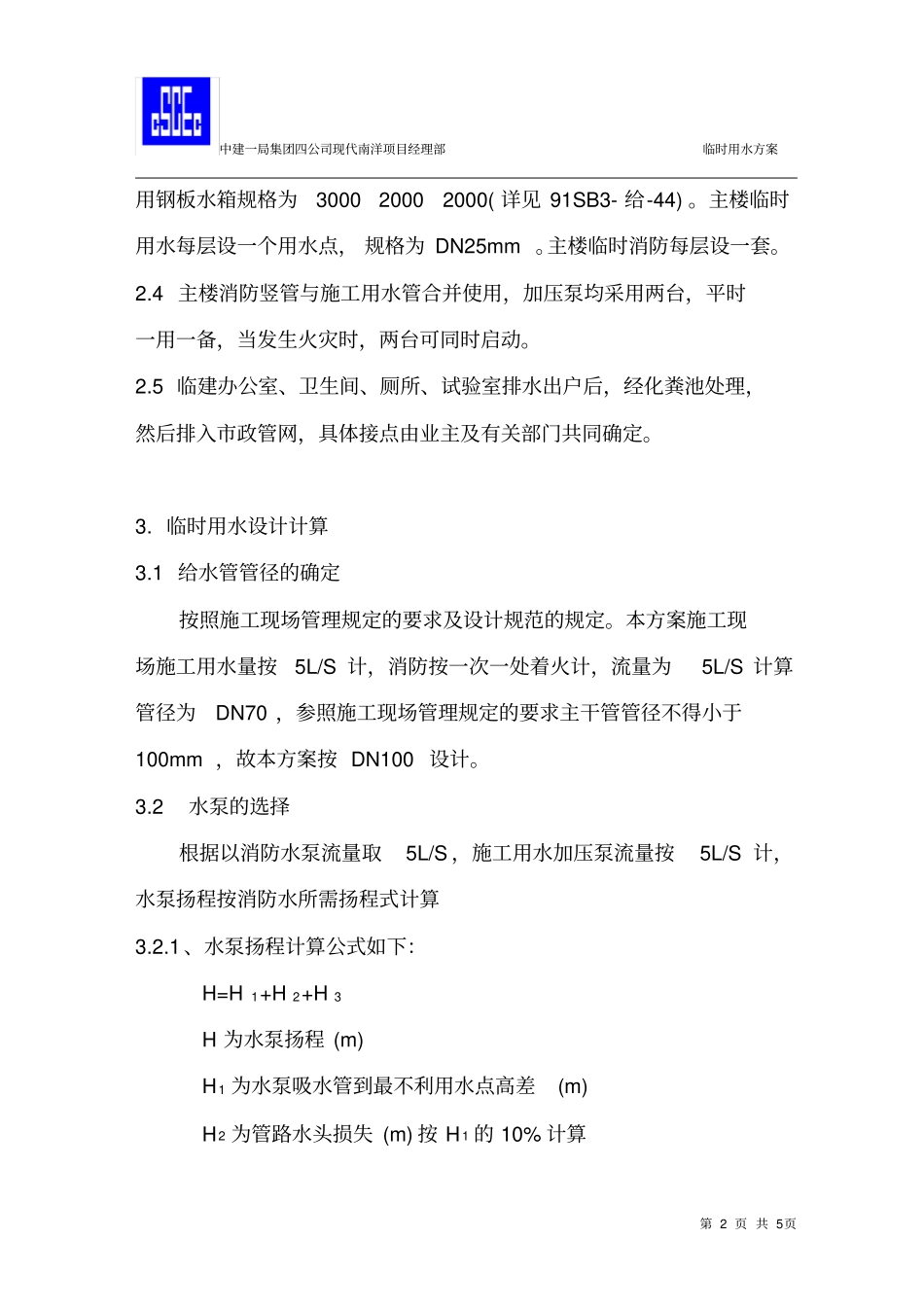

临时用水设计计算3
1 给水管管径的确定按照施工现场管理规定
