1 / 11 现浇箱梁施工技术交底记录工程名称广乐高速 T30 标施工单位广州市市政集团有限公司施工内容现浇箱梁交底日期一、适用范围本技术交底适用于广乐T30 合同段现浇箱梁施工
二、施工准备:1、确定施工技术整体方案2、用于生产用的混凝土配合比、水泥、钢筋、钢绞线、砂、碎石、外加剂等已经齐备,原材料经检验合格
3、熟读招标文件和施工技术规范关于现浇预应力箱梁的相关要求,技术员向施工班组作详细的技术交底和工程开工检查
主要标准、规范:新郑南段二标工程招标文件、公路工程质量检验评定标准、桥涵施工技术规范等
4、施工现场搭建钢筋加工棚,现场规划整齐,施工作业区彼此兼顾,合理布局,以最大限度的协调作业
5、钢筋堆放场地平整并清扫干净,必须下垫上盖,高度不小于20cm 以防止生锈;6、检查张拉机具及其他相关机具,并经过检测单位检测合格7、检查限位板、工具锚、工具夹片是否配套、合适,检查油泵(液压油)、压力表、千斤顶是否处于正常状态
8、机械设备:根据施工任务和进度要求,引进各种机械设备、张拉设备和小型机具,使其满足生产的需要
9、原材料:及时安排水泥、钢筋、钢铰线、碎石、砂、减水剂、模板、木材、等材料进厂
三、测量放样1、开始施工前一定要做好施工测量放样工作,以保证能及时准确的进行施工生产

2、测量前应从合法、有效的途径获得施工区已有的高程和控制成果资料3、严格执行测量放样相关专业技术规范以及公路桥涵施工技术规范2 / 11 4、测量结束后还要随即抽检规定数量的放样点数并做好记录,其偏差不能大于规范允许偏差四、施工工艺1、支架工程由于本项目根据现场实际情况采用满堂支架及架空支架相结合,具体支架工艺见支架技术交底内容
2、模板工程模板由底模、外侧模、内模三部分组成

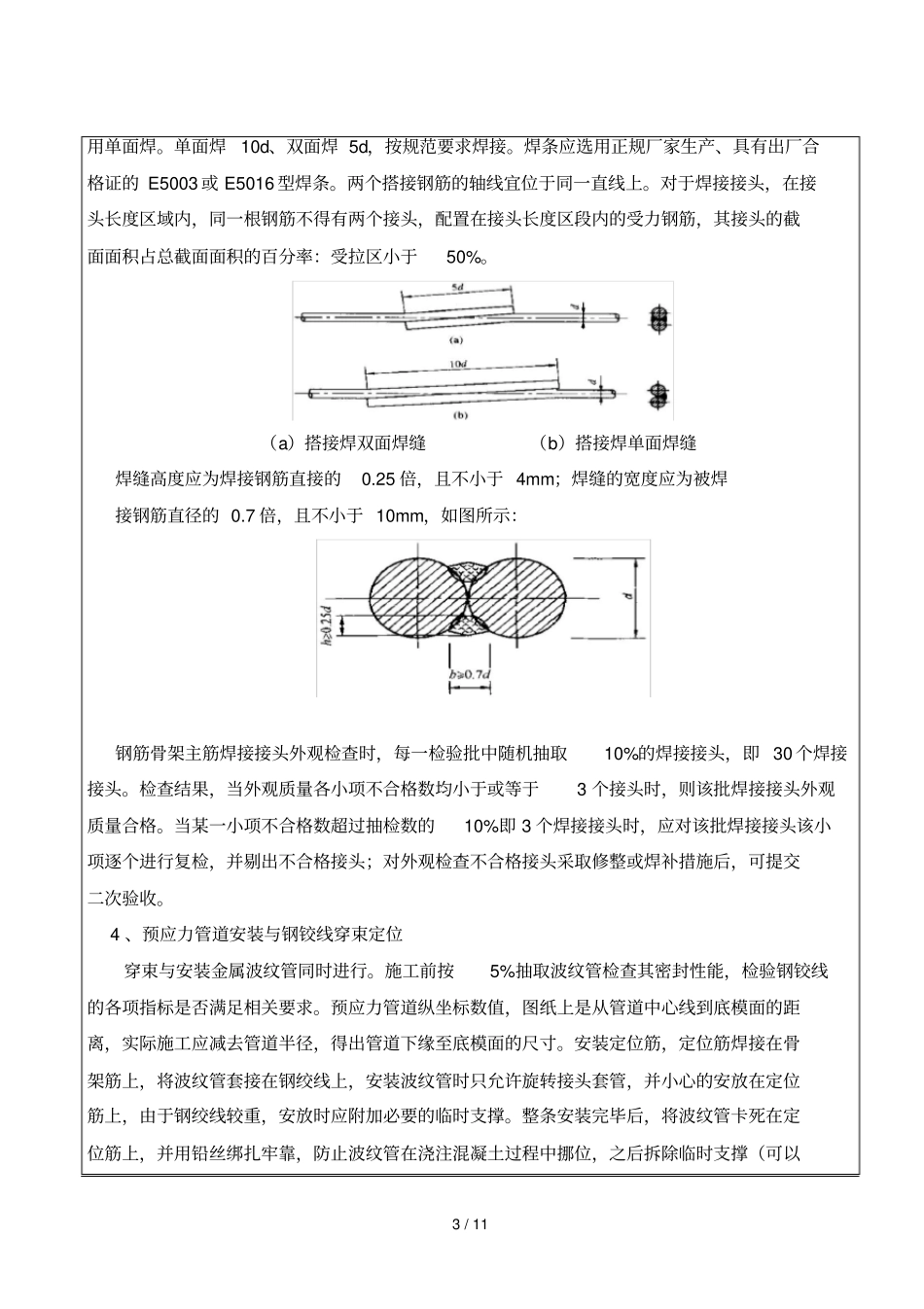

箱梁底模面板采用244cm×122cm×1
5cm 木胶板,纵向铺放,要求纵横缝对齐,缝宽不得大于 1mm;箱底背材用
