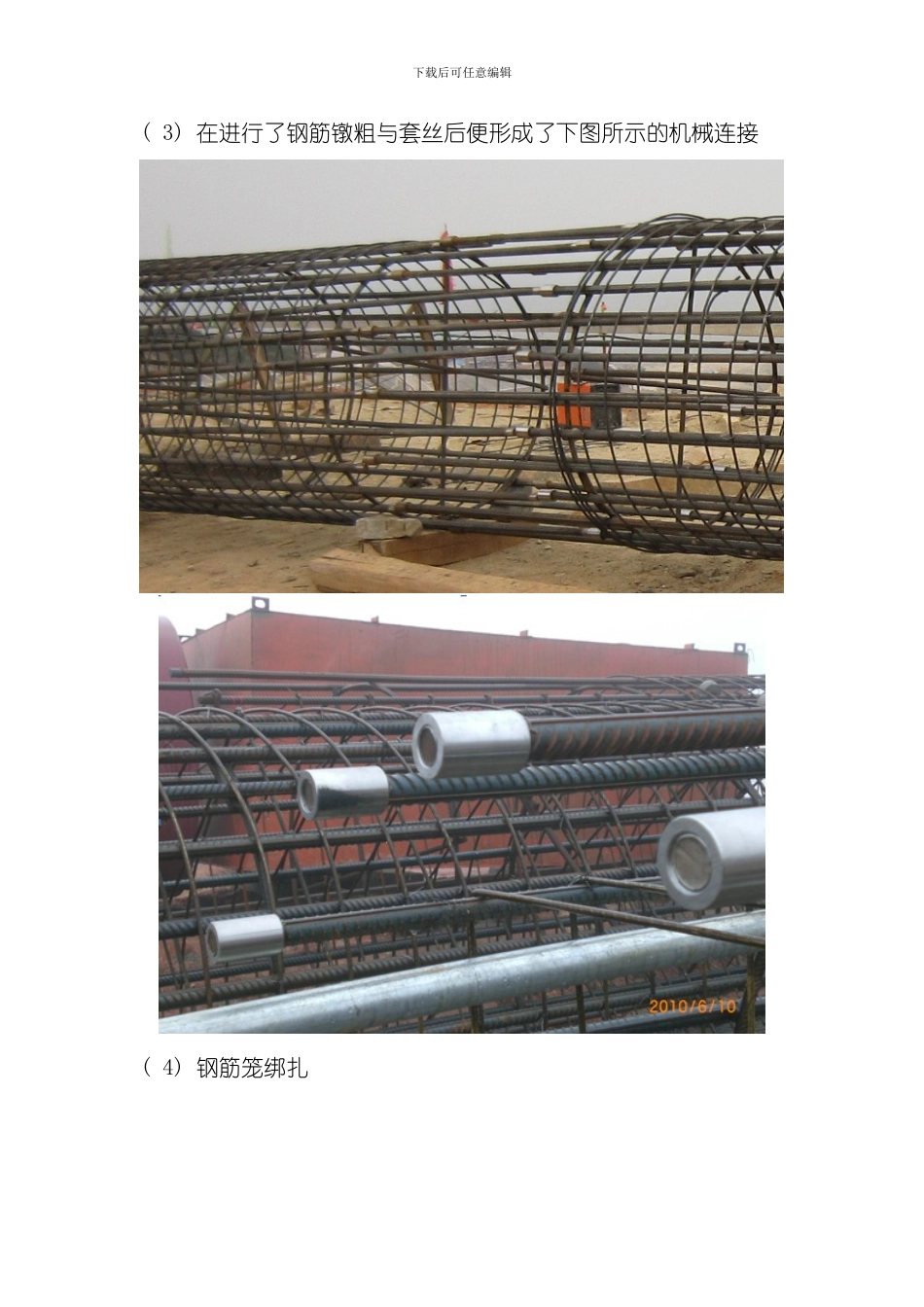

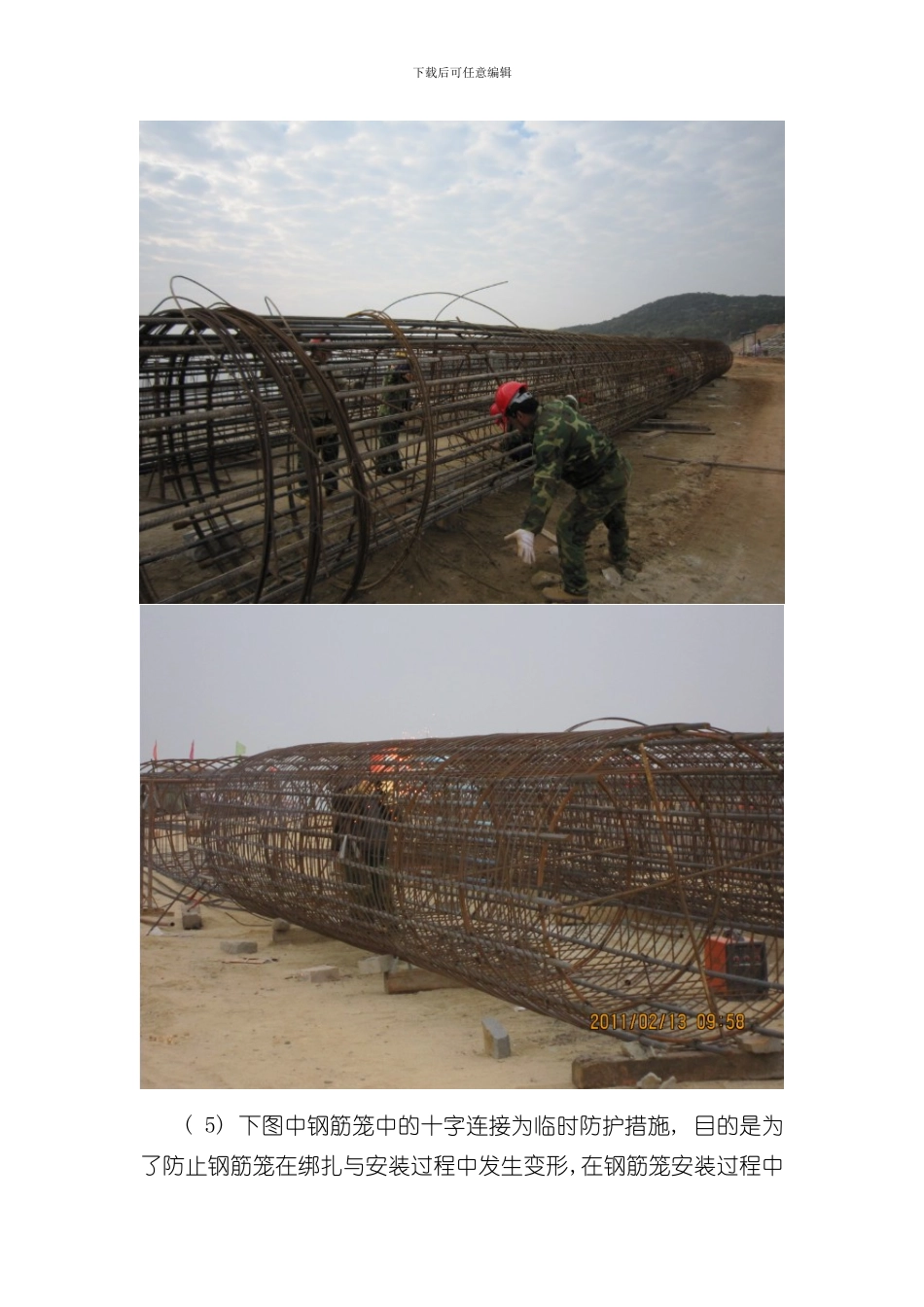

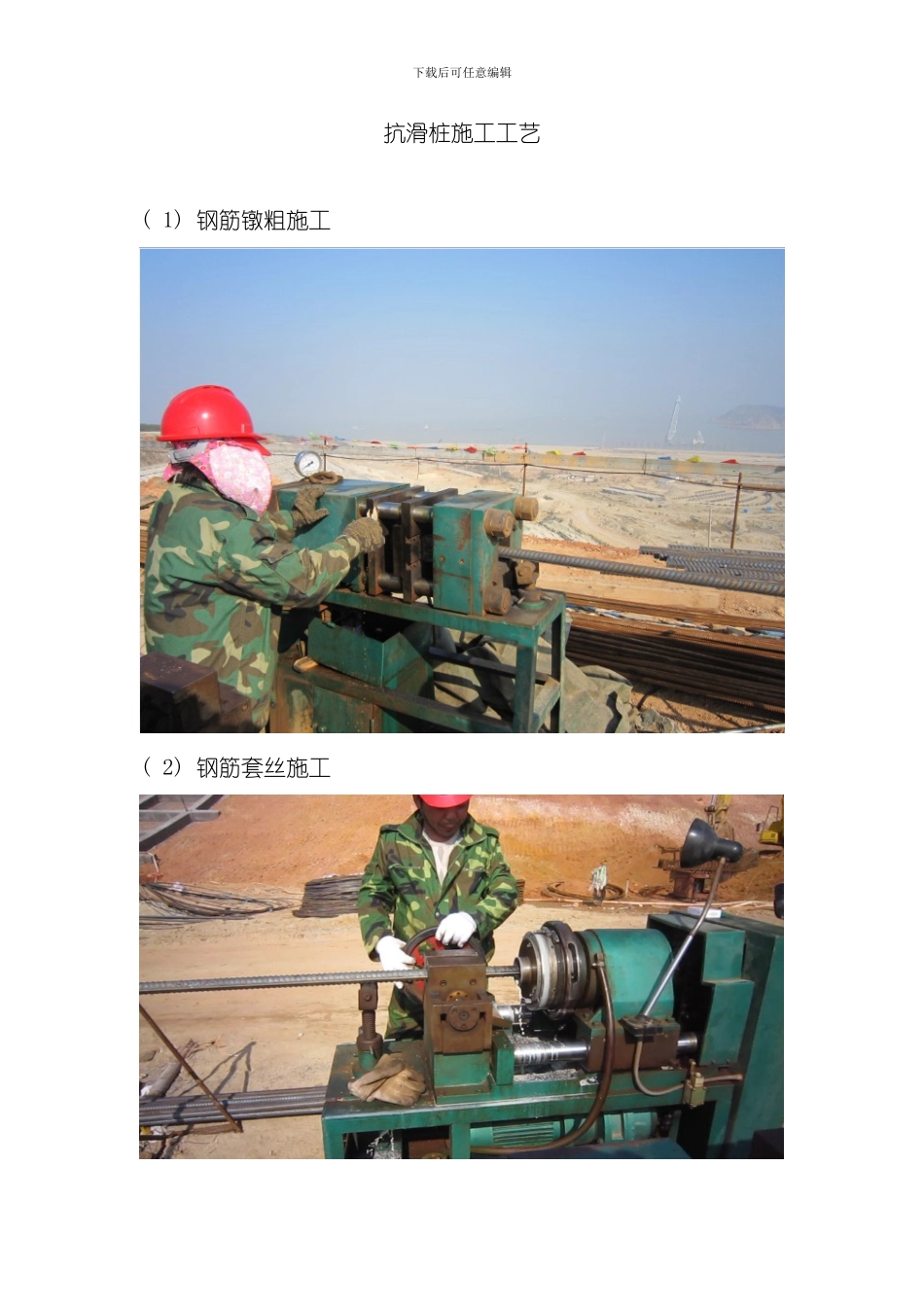

下载后可任意编辑抗滑桩施工工艺( 1) 钢筋镦粗施工( 2) 钢筋套丝施工下载后可任意编辑( 3) 在进行了钢筋镦粗与套丝后便形成了下图所示的机械连接( 4) 钢筋笼绑扎下载后可任意编辑( 5) 下图中钢筋笼中的十字连接为临时防护措施, 目的是为了防止钢筋笼在绑扎与安装过程中发生变形,在钢筋笼安装过程中下载后可任意编辑拆除.( 6) 护筒埋深,即埋在地面表层,防止孔的表面坍塌和变形,护筒以下部分则用泥浆进行护壁,安装好即达到下一步图片所示效果。下载后可任意编辑( 7) 桩机冲孔( 桩机经过孔中的重锤重复击打地面以实现冲孔的目的) 下载后可任意编辑( 8) 泥浆池( 经过泥浆池里水泵将的泥浆不断抽放到上图中的抗滑桩孔中, 孔中的泥浆在重力作用下经过事先挖好的导流渠流到泥浆池, 以此形成循环, 再经过不断注入清水的方法, 时刻保持下载后可任意编辑泥浆浓度的平衡, 以达到泥浆护壁的作用) ( 9) 待冲孔达到设计深度后, 并达到入岩 2 米的要求后, 监理予以收孔, 随后便进行清孔, 即不断稀释孔中泥浆浓度, 以达到清下载后可任意编辑渣的目的。( 10) 钢筋笼安装下载后可任意编辑下载后可任意编辑下载后可任意编辑下载后可任意编辑( 11) 经过机械连接将两段钢筋笼进行连接下载后可任意编辑下载后可任意编辑( 12) 待钢筋笼安装完成后, 利用泵车, 将商品砼经过导管进行抗滑桩的浇筑, 浇筑工艺是将导管进行埋深, 即导管底部至孔底的距离宜为 250~500mm, 经过反浆, 将混泥土至下而上进行浇筑, 第一次开管浇捣砼时, 砼的初灌量必须能保证埋入导管大于0.8m 以上。下图一、 二为导管。下载后可任意编辑下载后可任意编辑下载后可任意编辑( 13) 随着混泥土浇筑高度不断升高, 导管埋深也需不断上移, 即将导管一节节地拆卸, 下图为拆卸导管( 14) 浇筑完成( 15) 凿桩头, 因经过反浆浇筑, 抗滑桩浇筑至顶部后, 有部分残渣及泥浆混于砼中, 需将上图所示的抗滑桩顶部 0.8~1m 的部分下载后可任意编辑凿去以此来保证桩身质量。( 16) 进行抗滑桩顶部锚索施工( 由于锚索框架梁施工工序照片收集尚未完善, 待整理完善后, 将锚索框架梁整个施工流程制作一文档另行发送) ( 17) 进行灌梁浇筑( 下图为灌梁浇筑完成的照片) ( 18) 待灌梁达到龄期后, 对灌梁锚索进行张拉下载后可任意编辑( 19) 待张拉完成后, 对锚索进行封锚处理
