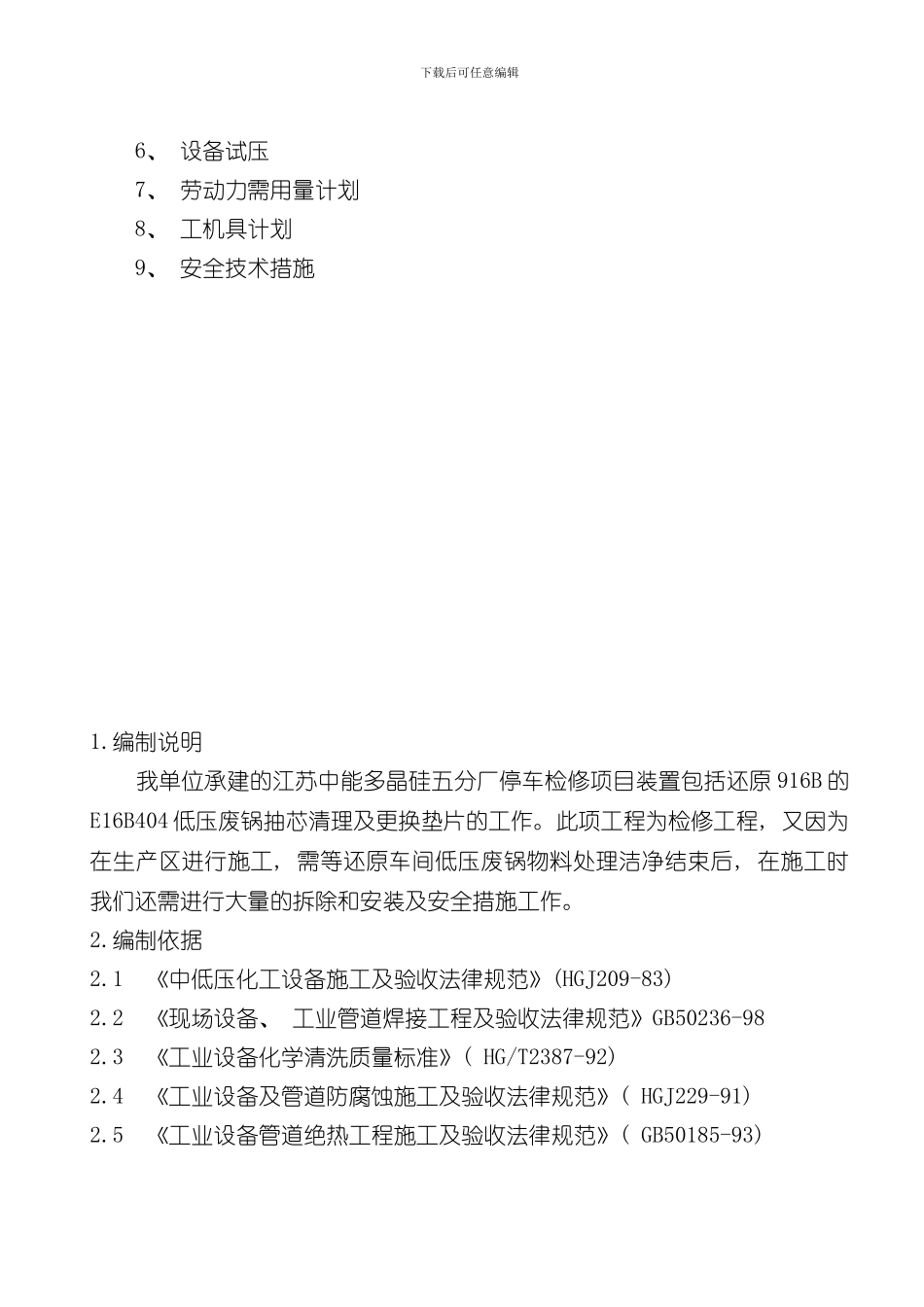

下载后可任意编辑江苏中能硅业科技进展有限公司多晶硅检修项目安装工程E16B404 低压废锅抽芯换垫片施工方案( 916B) 建设单位审批: 建设单位审核: 施工单位审批: 会签: 施工单位审核: 施工单位编制: 中国化学工程第六建设有限公司二○一二年三月目 录 1、 编制说明 2、 编制依据 3、 设备工程量4、 抽芯前准备工作 5、 抽芯及回装施工安排下载后可任意编辑 6、 设备试压 7、 劳动力需用量计划 8、 工机具计划 9、 安全技术措施 1
编制说明 我单位承建的江苏中能多晶硅五分厂停车检修项目装置包括还原 916B 的E16B404 低压废锅抽芯清理及更换垫片的工作
此项工程为检修工程, 又因为在生产区进行施工, 需等还原车间低压废锅物料处理洁净结束后, 在施工时我们还需进行大量的拆除和安装及安全措施工作
1 《中低压化工设备施工及验收法律规范》(HGJ209-83)2
2 《现场设备、 工业管道焊接工程及验收法律规范》GB50236-982
3 《工业设备化学清洗质量标准》( HG/T2387-92) 2
4 《工业设备及管道防腐蚀施工及验收法律规范》( HGJ229-91) 2
5 《工业设备管道绝热工程施工及验收法律规范》( GB50185-93) 下载后可任意编辑3
设备工程量( 见表 1) 表 1类别容器、 换热器单位台数量1规格Φ1200/ *L3100重量5
2 吨材质CS+022Cr23Ni5Mo4
抽芯及回装前准备工作1
所有施工人员熟悉设备安装技术资料
每一步工序施工前都要组织有关管理人员( 技术、 质量、 安全) 对所有施工作业人员进行技术交底, 使作业人员对工程的情况、 施工的程序和要求有全面深化的了解, 同时也了解本装置设备安装的质量、 安全方面的要求
施工作业前, 需办好相应的作业证件, 即施工作业许可证、 起
