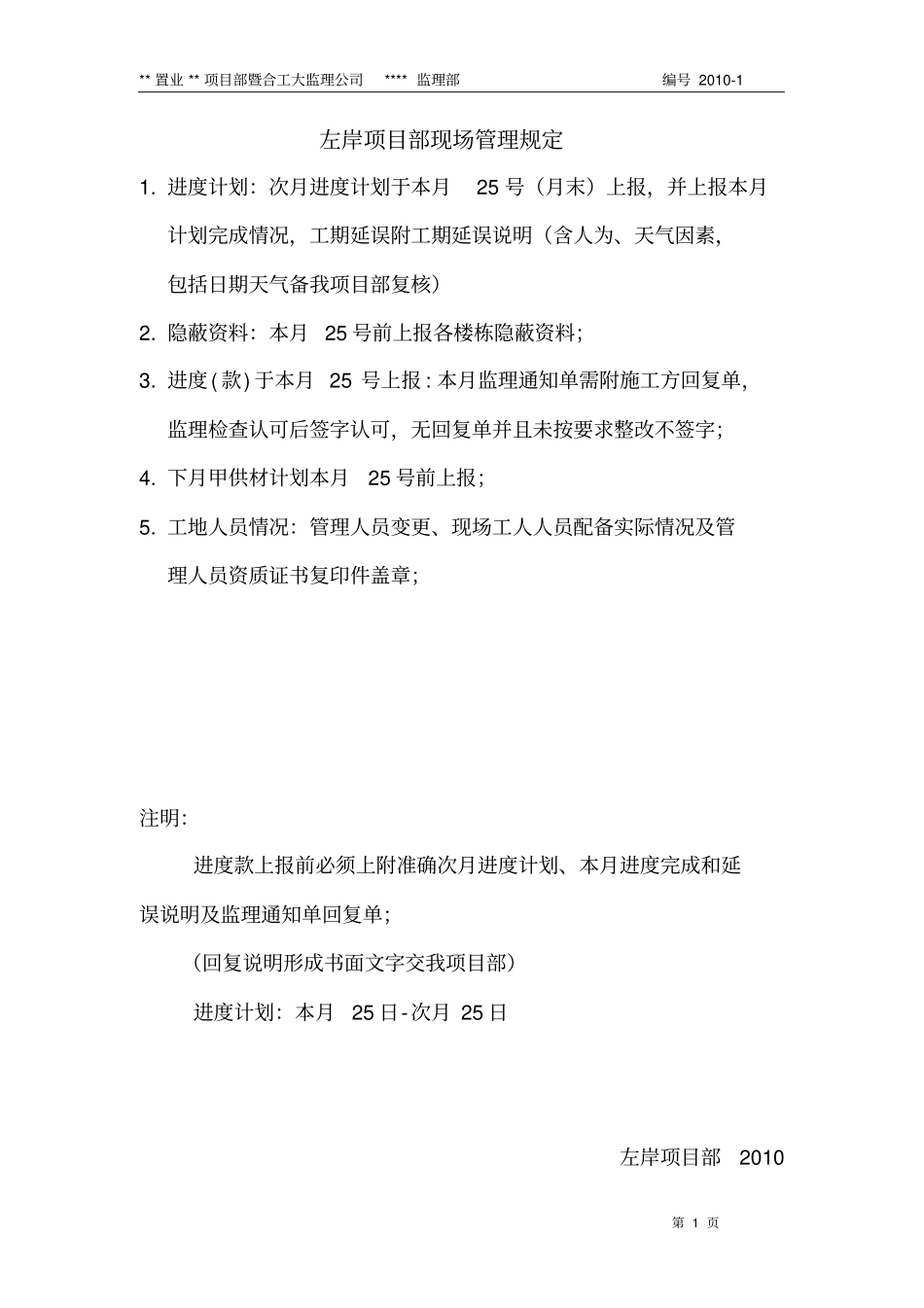

** 置业 ** 项目部暨合工大监理公司**** 监理部编号 2010-1第 1 页左岸项目部现场管理规定1
进度计划:次月进度计划于本月25 号(月末)上报,并上报本月计划完成情况,工期延误附工期延误说明(含人为、天气因素,包括日期天气备我项目部复核)2
隐蔽资料:本月 25 号前上报各楼栋隐蔽资料;3
进度( 款) 于本月 25 号上报 : 本月监理通知单需附施工方回复单,监理检查认可后签字认可,无回复单并且未按要求整改不签字;4
下月甲供材计划本月25 号前上报;5

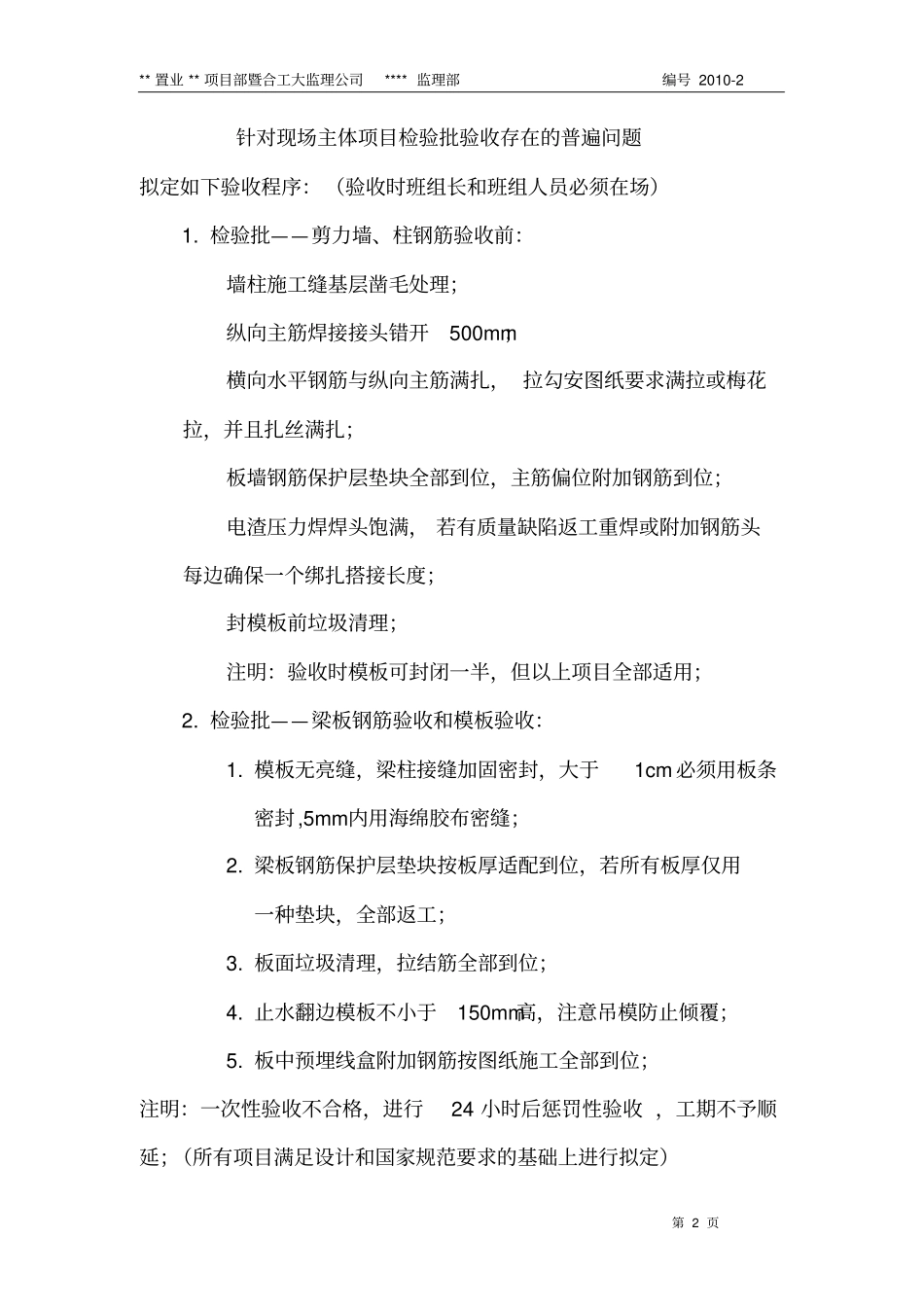

工地人员情况:管理人员变更、现场工人人员配备实际情况及管理人员资质证书复印件盖章;注明:进度款上报前必须上附准确次月进度计划、本月进度完成和延误说明及监理通知单回复单;(回复说明形成书面文字交我项目部)进度计划:本月25 日-次月 25 日左岸项目部2010 ** 置业 ** 项目部暨合工大监理公司**** 监理部编号 2010-2第 2 页针对现场主体项目检验批验收存在的普遍问题拟定如下验收程序:(验收时班组长和班组人员必须在场)1
检验批——剪力墙、柱钢筋验收前:墙柱施工缝基层凿毛处理;纵向主筋焊接接头错开500mm;横向水平钢筋与纵向主筋满扎, 拉勾安图纸要求满拉或梅花拉,并且扎丝满扎;板墙钢筋保护层垫块全部到位,主筋偏位附加钢筋到位;电渣压力焊焊头饱满, 若有质量缺陷返工重焊或附加钢筋头每边确保一个绑扎搭接长度;封模板前垃圾清理;注明:验收时模板可封闭一半,但以上项目全部适用;2
检验批——梁板钢筋验收和模板验收:1
模板无亮缝,梁柱接缝加固密封,大于1cm 必须用板条密封,5mm内用海绵胶布密缝;2
梁板钢筋保护层垫块按板厚适配到位,若所有板厚仅用一种垫块,全部返工;3
板面垃圾清理,拉结筋全部到位;4
止水翻边模板不小于150mm高,注意吊模防止倾覆;5
板中预埋线盒附
