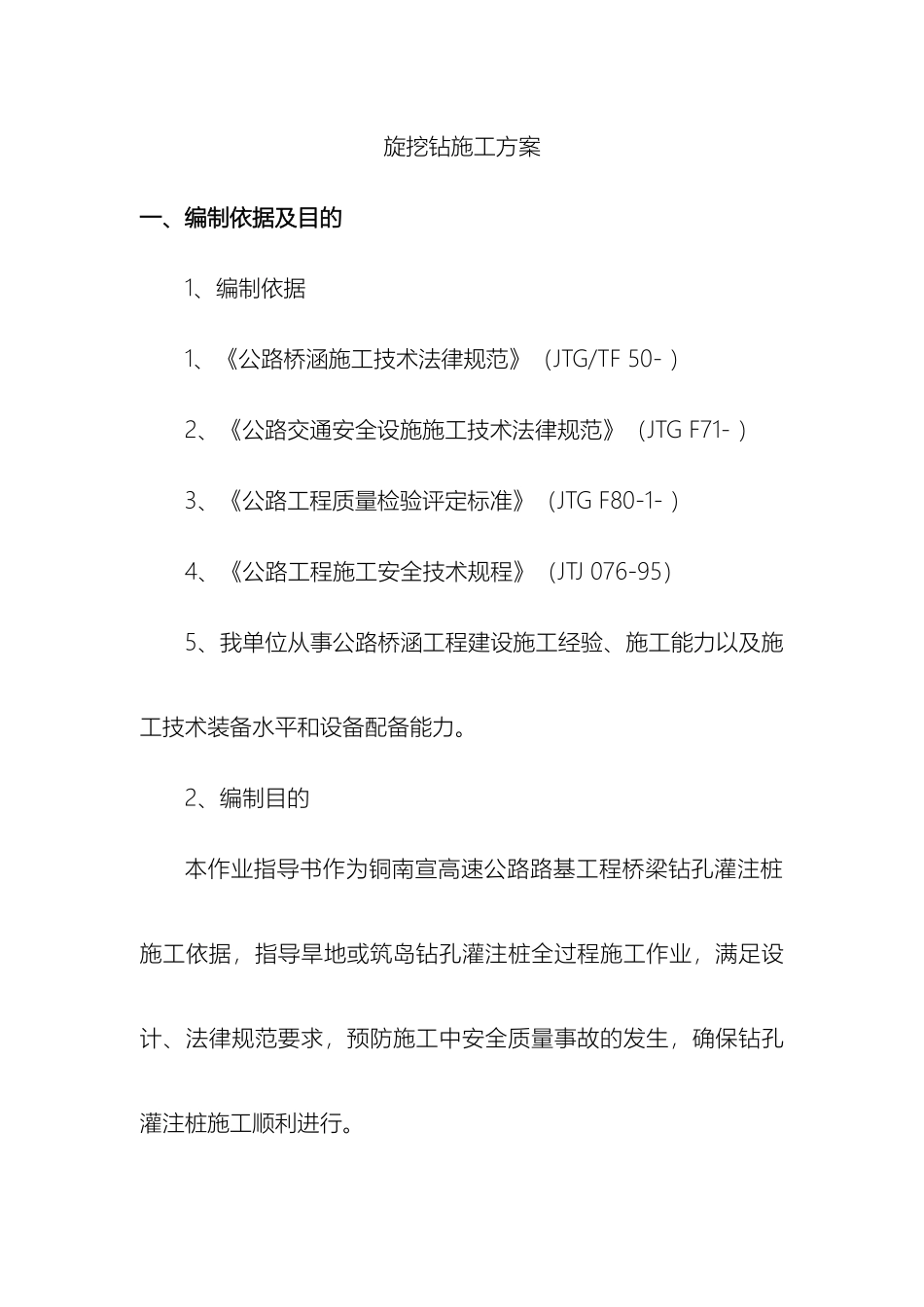

下载后可任意编辑旋挖钻施工方案12024 年 4 月 19 日旋挖钻施工方案一、编制依据及目的1、编制依据1、《公路桥涵施工技术法律规范》(JTG/TF 50- )2、《公路交通安全设施施工技术法律规范》(JTG F71- )3、《公路工程质量检验评定标准》(JTG F80-1- )4、《公路工程施工安全技术规程》(JTJ 076-95)5、我单位从事公路桥涵工程建设施工经验、施工能力以及施工技术装备水平和设备配备能力
2、编制目的本作业指导书作为铜南宣高速公路路基工程桥梁钻孔灌注桩施工依据,指导旱地或筑岛钻孔灌注桩全过程施工作业,满足设计、法律规范要求,预防施工中安全质量事故的发生,确保钻孔灌注桩施工顺利进行

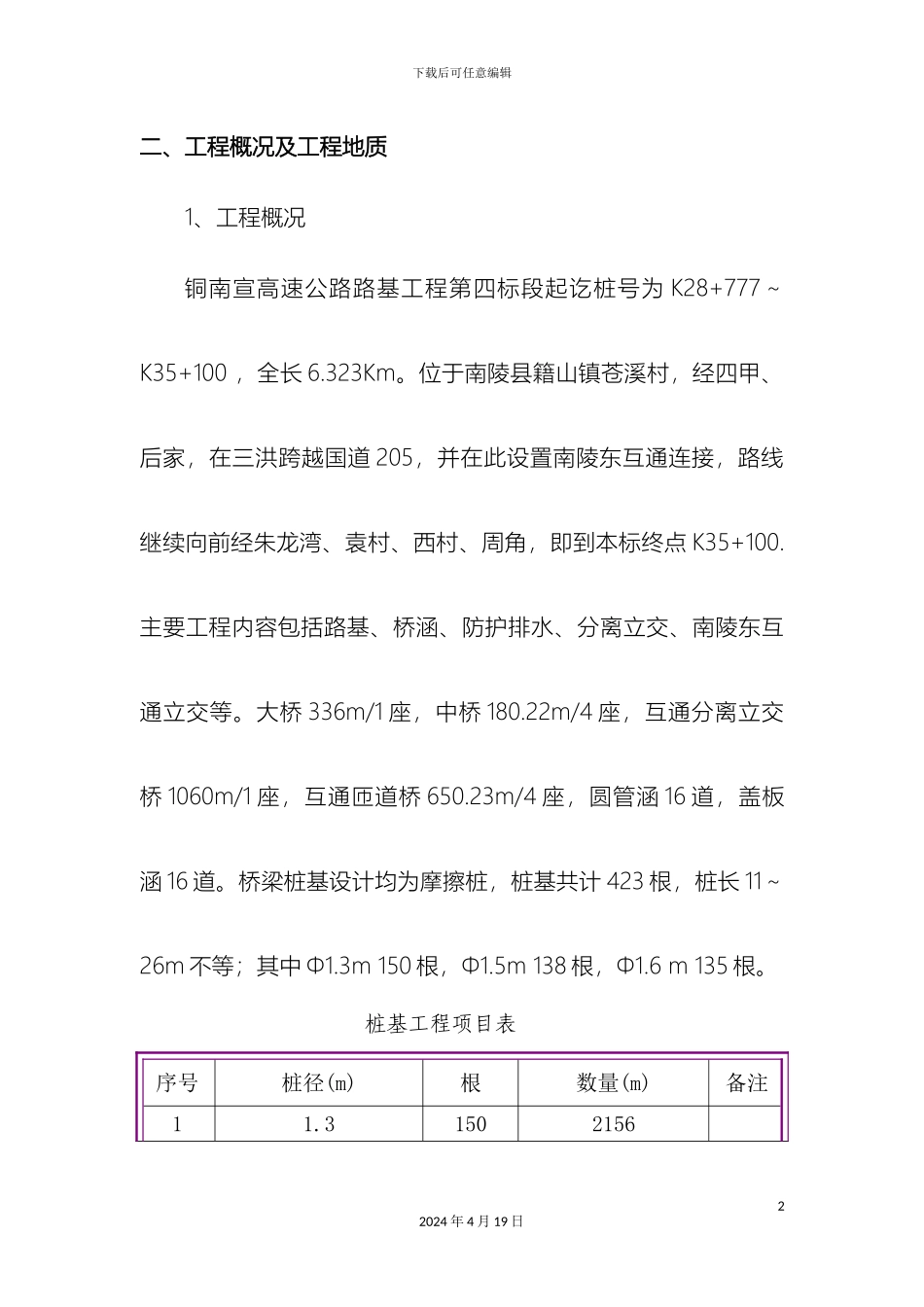

下载后可任意编辑二、工程概况及工程地质1、工程概况铜南宣高速公路路基工程第四标段起讫桩号为 K28+777~K35+100 ,全长 6
位于南陵县籍山镇苍溪村,经四甲、后家,在三洪跨越国道 205,并在此设置南陵东互通连接,路线继续向前经朱龙湾、袁村、西村、周角,即到本标终点 K35+100
主要工程内容包括路基、桥涵、防护排水、分离立交、南陵东互通立交等
大桥 336m/1 座,中桥 180
22m/4 座,互通分离立交桥 1060m/1 座,互通匝道桥 650
23m/4 座,圆管涵 16 道,盖板涵 16 道
桥梁桩基设计均为摩擦桩,桩基共计 423 根,桩长 11~26m 不等;其中 Φ1
3m 150 根,Φ1
5m 138 根,Φ1
6 m 135 根
桩基工程项目表序号桩径(m)根数量(m)备注11
3150215622024 年 4 月 19 日下载后可任意编辑21
5138230631
61352925根据现场地质情况及技术法律规范采纳旋挖钻成桩
2、工程地质场地全部位于芜湖市南陵县籍山镇,并穿过泄洪区,地形起伏不大,地面标高一般为
