9 分离式立交桥吊装报告我项目部计划于 6 月 14 日进行 K111+417

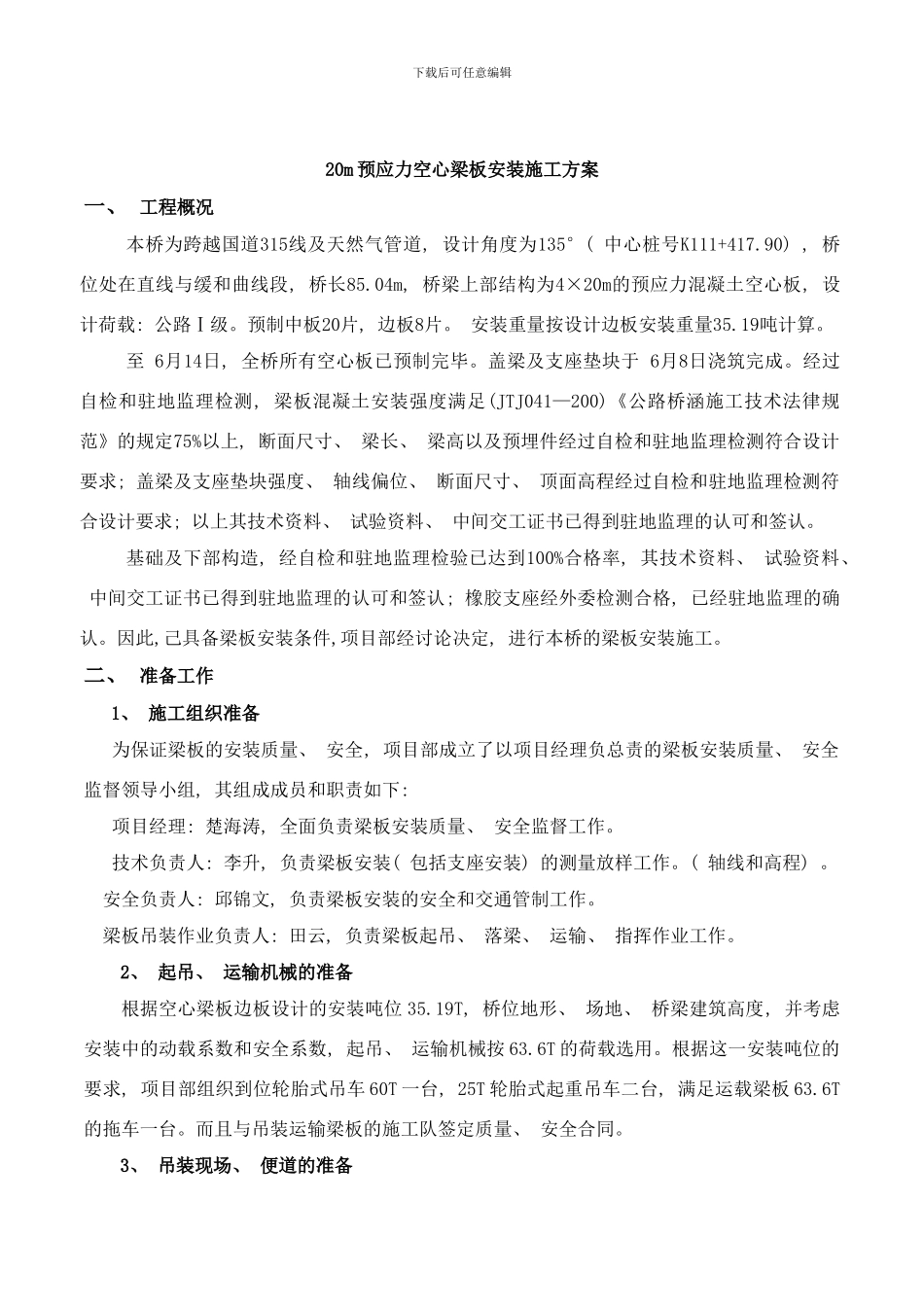

9 分离式立交桥吊装, 在此之前已对吊装现场进行了清理, 并相应成立了吊装领导小组下载后可任意编辑20m 预应力空心梁板安装施工方案一、 工程概况本桥为跨越国道315线及天然气管道, 设计角度为135°( 中心桩号K111+417
90) , 桥位处在直线与缓和曲线段, 桥长85
04m, 桥梁上部结构为4×20m的预应力混凝土空心板, 设计荷载: 公路Ⅰ级
预制中板20片, 边板8片
安装重量按设计边板安装重量35
至 6月14日, 全桥所有空心板已预制完毕
盖梁及支座垫块于 6月8日浇筑完成
经过自检和驻地监理检测, 梁板混凝土安装强度满足(JTJ041—200)《公路桥涵施工技术法律规范》的规定75%以上, 断面尺寸、 梁长、 梁高以及预埋件经过自检和驻地监理检测符合设计要求; 盖梁及支座垫块强度、 轴线偏位、 断面尺寸、 顶面高程经过自检和驻地监理检测符合设计要求; 以上其技术资料、 试验资料、 中间交工证书已得到驻地监理的认可和签认
基础及下部构造, 经自检和驻地监理检验已达到100%合格率, 其技术资料、 试验资料、 中间交工证书已得到驻地监理的认可和签认; 橡胶支座经外委检测合格, 已经驻地监理的确认
因此,己具备梁板安装条件,项目部经讨论决定, 进行本桥的梁板安装施工
二、 准备工作1、 施工组织准备为保证梁板的安装质量、 安全, 项目部成立了以项目经理负总责的梁板安装质量、 安全监督领导小组, 其组成成员和职责如下: 项目经理: 楚海涛, 全面负责梁板安装质量、 安全监督工作
技术负责人: 李升, 负责梁板安装( 包括支座安装) 的测量放样工作
( 轴线和高程)
安全负责人: 邱锦文, 负责梁板安装的安全和交通管制工作
