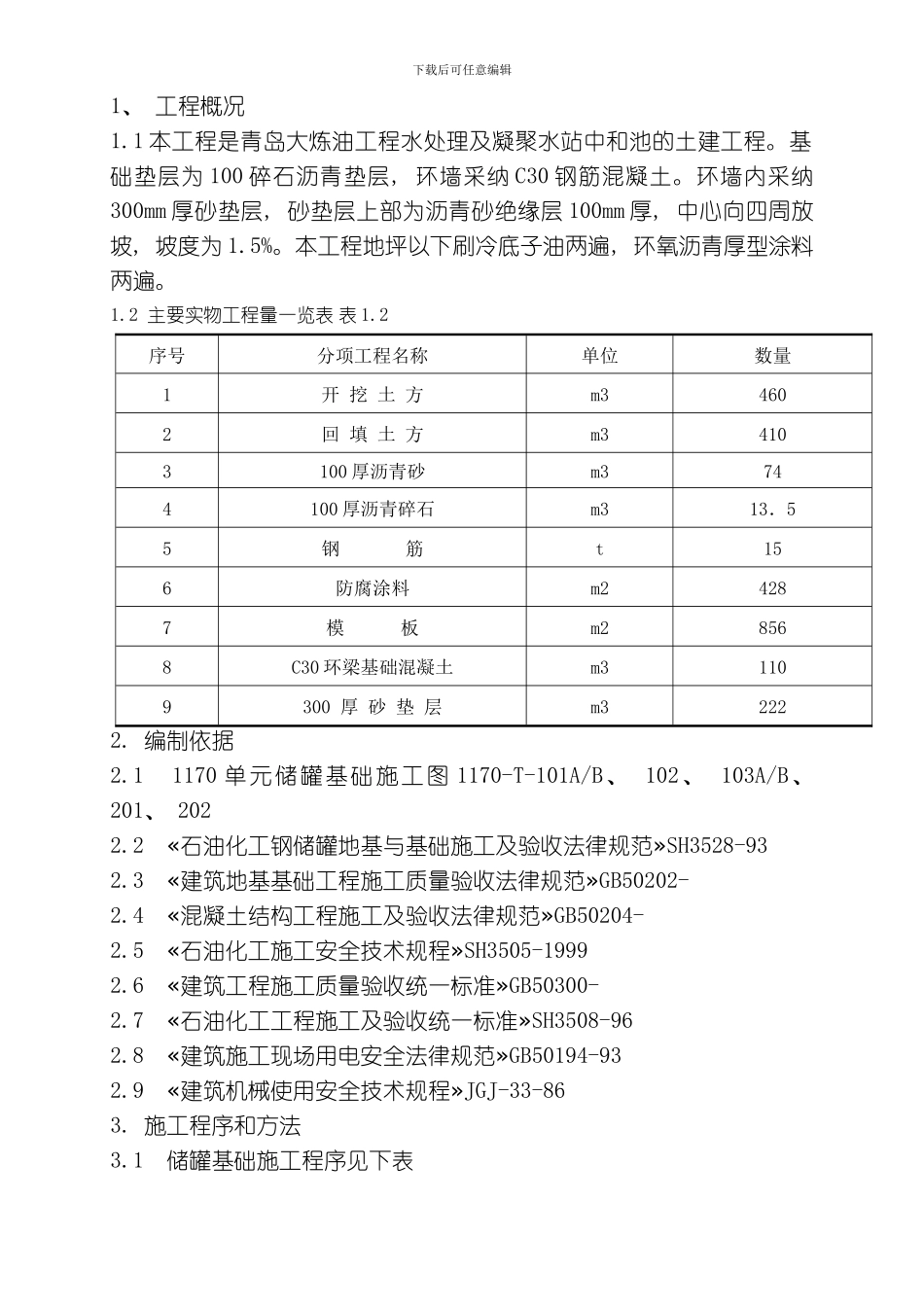

下载后可任意编辑1、 工程概况1
1 本工程是青岛大炼油工程水处理及凝聚水站中和池的土建工程
基础垫层为 100 碎石沥青垫层, 环墙采纳 C30 钢筋混凝土
环墙内采纳300mm 厚砂垫层, 砂垫层上部为沥青砂绝缘层 100mm 厚, 中心向四周放坡, 坡度为 1
本工程地坪以下刷冷底子油两遍, 环氧沥青厚型涂料两遍
2 主要实物工程量一览表 表 1
2序号分项工程名称单位数量1开 挖 土 方m34602回 填 土 方m34103100 厚沥青砂m3744100 厚沥青碎石m313.55钢 筋t156防腐涂料m24287模 板m28568C30 环梁基础混凝土m31109300 厚 砂 垫 层m32222
1 1170 单元储罐基础施工图 1170-T-101A/B、 102、 103A/B、 201、 2022
2 «石油化工钢储罐地基与基础施工及验收法律规范 SH3528-93»2
3 «建筑地基基础工程施工质量验收法律规范 GB50202- »2
4 «混凝土结构工程施工及验收法律规范 GB50204- »2
5 «石油化工施工安全技术规程 SH3505-1999»2
6 «建筑工程施工质量验收统一标准 GB50300- »2
7 «石油化工工程施工及验收统一标准 SH3508-96»2
8 «建筑施工现场用电安全法律规范 GB50194-93»2
9 «建筑机械使用安全技术规程 JGJ-33-86 »3
施工程序和方法3

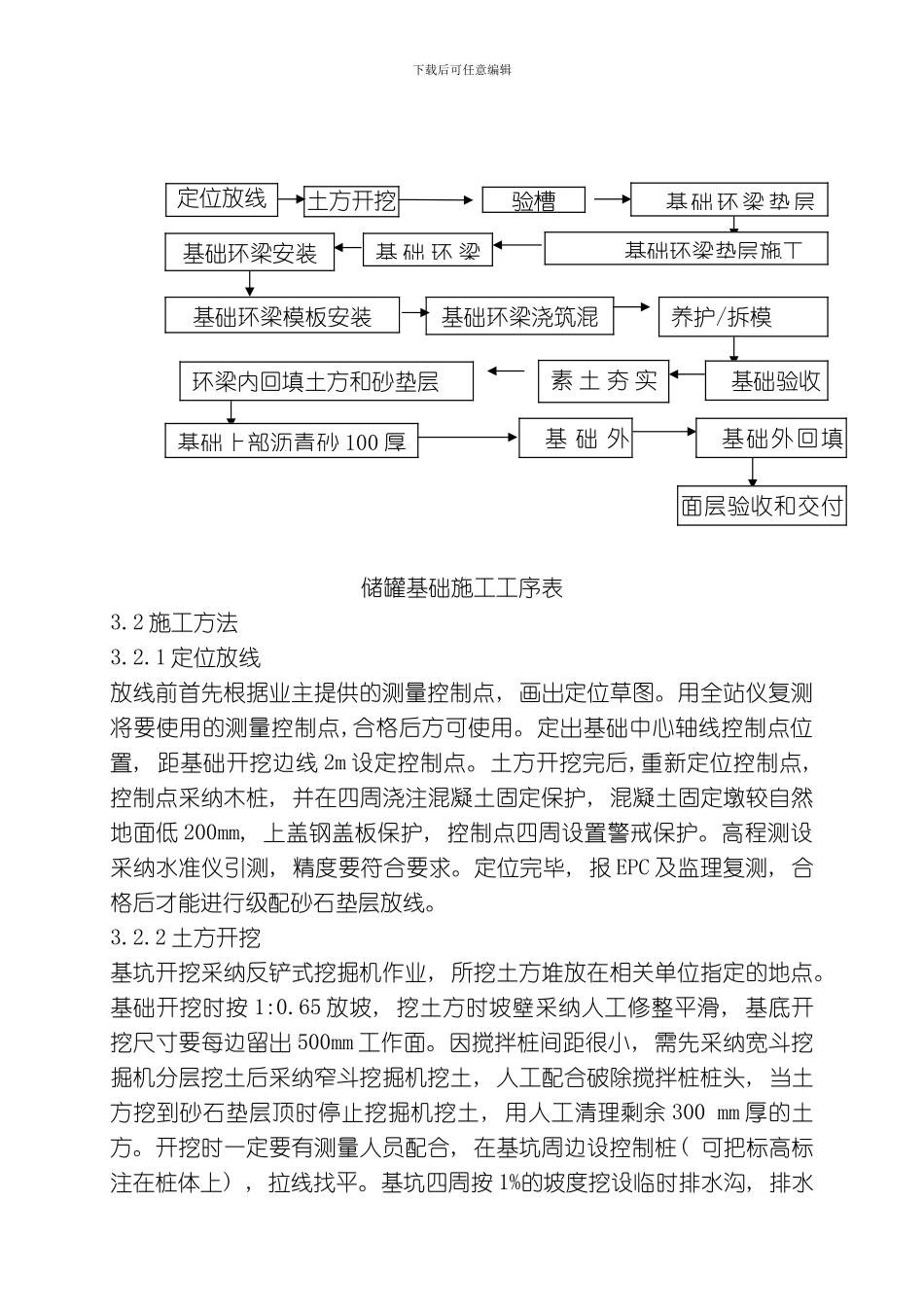

1 储罐基础施工程序见下表下载后可任意编辑 储罐基础施工工序表3
2 施工方法3
1 定位放线放线前首先根据业主提供的测量控制点, 画出定位草图
用全站仪复测将要使用的测量控制点,合格后方可使用
定出基础中心轴线控制点位置, 距基础开挖边线 2m 设定控制点
土方开挖完后,重新定位控制点,控制点采纳木桩, 并在四周浇
