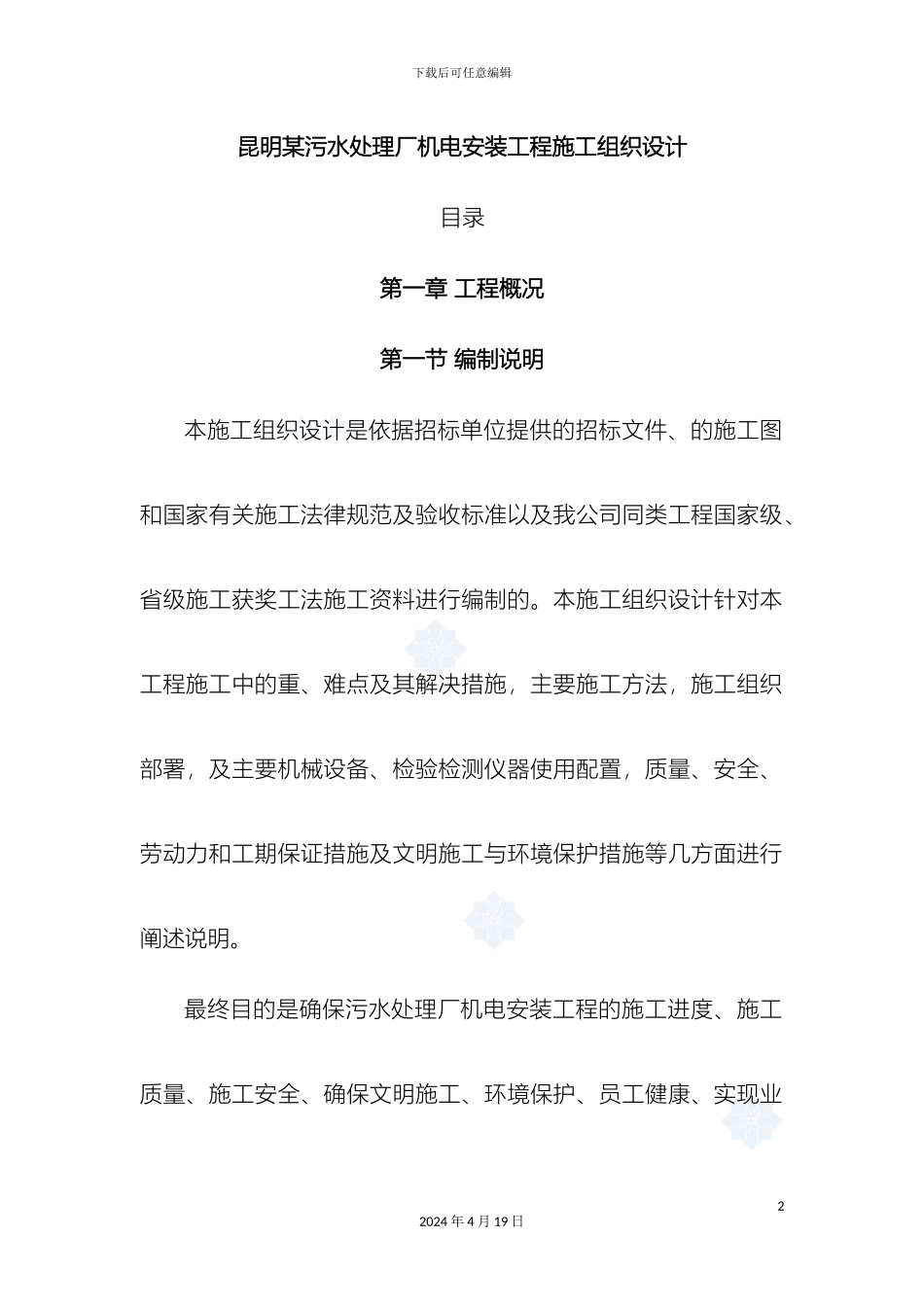

下载后可任意编辑污水处理厂机电安装工程施工组织设计12024 年 4 月 19 日下载后可任意编辑昆明某污水处理厂机电安装工程施工组织设计目录第一章 工程概况第一节 编制说明本施工组织设计是依据招标单位提供的招标文件、的施工图和国家有关施工法律规范及验收标准以及我公司同类工程国家级、省级施工获奖工法施工资料进行编制的
本施工组织设计针对本工程施工中的重、难点及其解决措施,主要施工方法,施工组织部署,及主要机械设备、检验检测仪器使用配置,质量、安全、劳动力和工期保证措施及文明施工与环境保护措施等几方面进行阐述说明
最终目的是确保污水处理厂机电安装工程的施工进度、施工质量、施工安全、确保文明施工、环境保护、员工健康、实现业22024 年 4 月 19 日下载后可任意编辑主愿望,确保用户满意

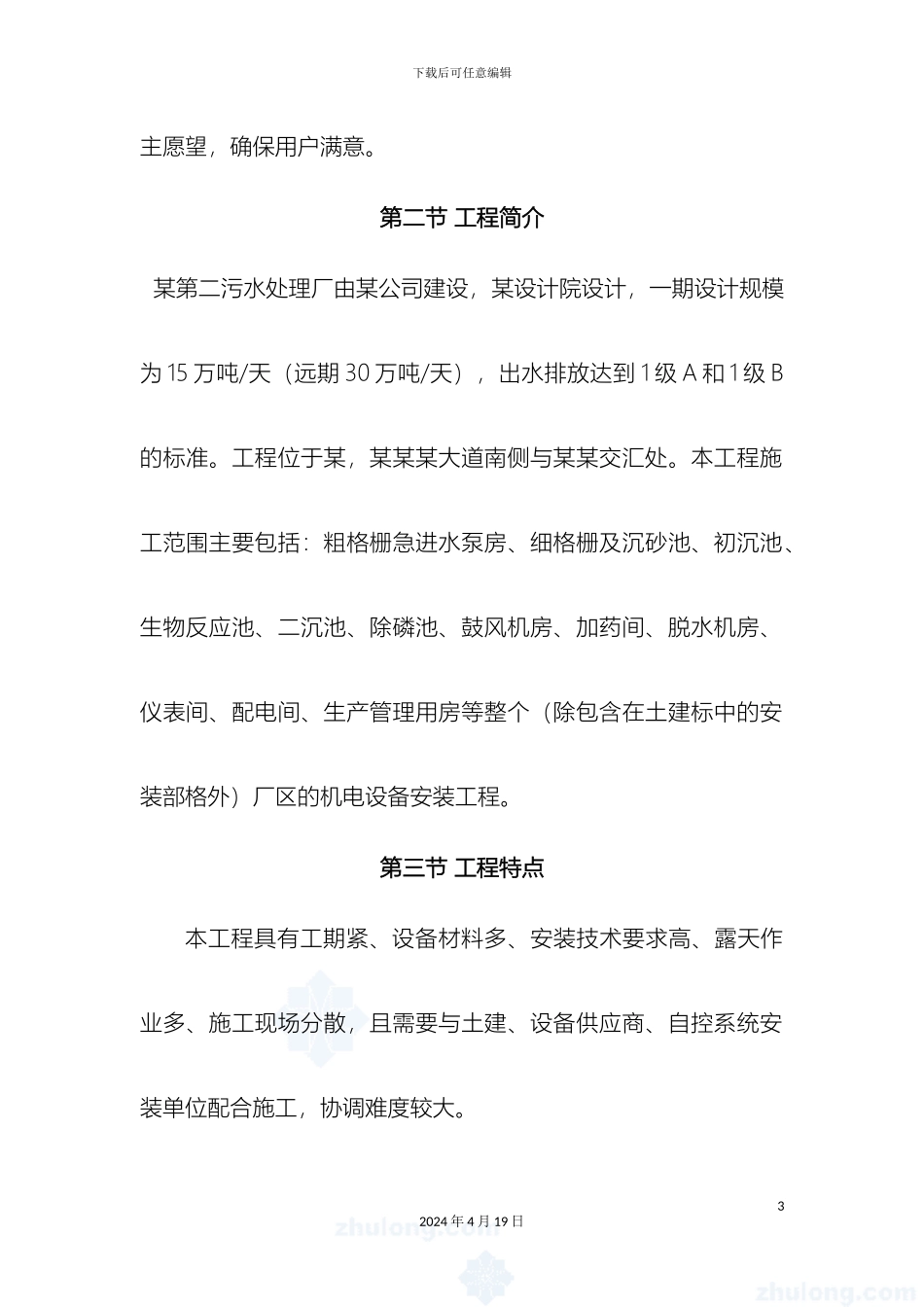

第二节 工程简介 某第二污水处理厂由某公司建设,某设计院设计,一期设计规模为 15 万吨/天(远期 30 万吨/天),出水排放达到 1 级 A 和 1 级 B的标准
工程位于某,某某某大道南侧与某某交汇处
本工程施工范围主要包括:粗格栅急进水泵房、细格栅及沉砂池、初沉池、生物反应池、二沉池、除磷池、鼓风机房、加药间、脱水机房、仪表间、配电间、生产管理用房等整个(除包含在土建标中的安装部格外)厂区的机电设备安装工程
第三节 工程特点本工程具有工期紧、设备材料多、安装技术要求高、露天作业多、施工现场分散,且需要与土建、设备供应商、自控系统安装单位配合施工,协调难度较大
32024 年 4 月 19 日下载后可任意编辑3
1 工期紧:总工期只有 360 天,且要求在竣工前 30 天必须完成联动调试工作,施工期间要经历春节、国庆、元旦等节假日,实际的施工工期很紧
2 设备材料多:该工程主要设备由业主采购,设备既有国产的也有国外进口的,具有数量多,个别设备体积大,质量重
3 安装技术要求高:工
