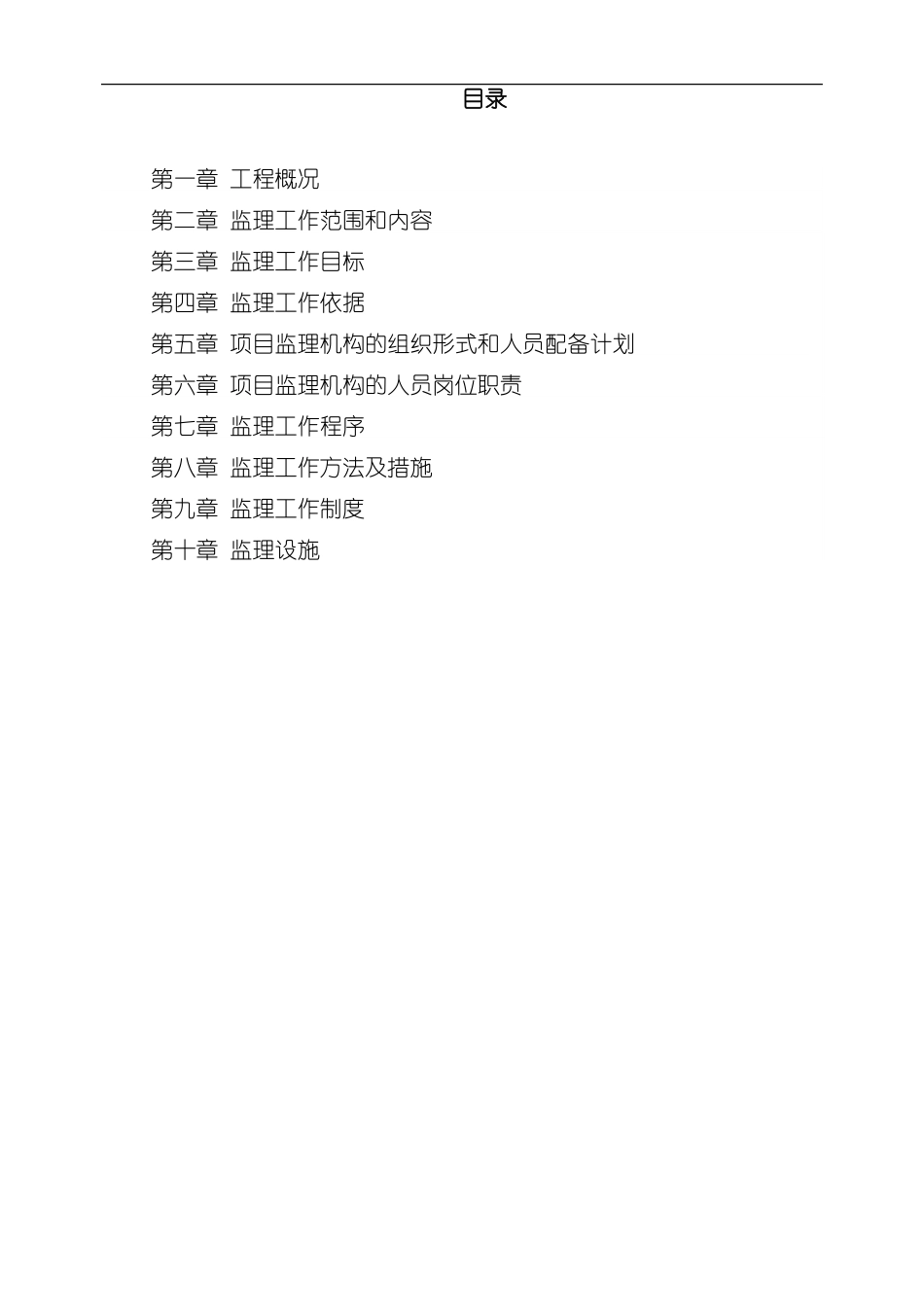

目录第一章 工程概况第二章 监理工作范围和内容第三章 监理工作目标第四章 监理工作依据第五章 项目监理机构的组织形式和人员配备计划第六章 项目监理机构的人员岗位职责第七章 监理工作程序第八章 监理工作方法及措施第九章 监理工作制度第十章 监理设施下载后可任意编辑第一章 工程概况1.工程项目名称: 铜梁县蒲吕工业园区联达段涵洞工程2.工程项目建设地点: 铜梁县蒲吕工业园区3.工程项目组成及建筑规模 涵洞规格为 3.5m*4m*200m、 DN600 双壁波纹管 200m, 合同价款暂定200 万元, 合同工期约 75 天, 质量等级要求合格。4.项目建设实施相关单位: 建设单位: 铜梁县明川建设进展有限公司设计单位: 铜梁县建筑设计室 施工单位: 重庆市武隆县第二建筑工程公司5.工程项目特点概述: 本工程为蒲吕工业园区Ⅰ、 Ⅱ号主干道交叉路口和联达重锻有限责任公司用地涵洞, 净空为 3.5m*4m 钢筋砼盖板雨水涵一道( 200m) , DN600 双壁波纹管污水管一道( 200m) , 钢筋砼雨水检查井 2 座, 砖砌污水检查井 1 座。C30 盖板钢筋砼约 276m3, 基础及台身 C20 片石砼约 m3, 台身 C20 素砼约 180m3, 钢筋约 86T, M7.5 浆砌片石铺底约 272m3。地基承载力不小于 350KPa, 地基承载力不足时可采纳砂石换填。第二章 监理工作范围和内容监理工作范围: 负责本项目的施工阶段的监理工作, 包括本工程的施工设计图范围内的全部工作内容。监理工作内容包括: 工程质量控制、 进度控制、 投资控制、 合同与资料管理、 组织协调、 安全文明施工监理等工作。具体内容主要有: 一、 施工准备阶段的监理工作内容1.监理单位委托监理合同签订后将项目监理机构的组织形式、 人员构成及对总监理工程师的任命书面通知建设单位。下载后可任意编辑2.在签订委托监理合同及收到设计文件后, 由总监主持、 专业监理工程师参加编制监理规划, 并经单位技术负责人审核批准, 在召开第一次施工场地会议前, 报送建设单位。3.工程项目开工前, 监理人员参加由建设单位主持召开的第一次施工场地会议, 并负责起草会议纪要。4.根据工程特点制定监理工作总程序, 并按工作内容分别制定具体的监理工作程序。5.在设计交底前, 总监理工程师组织监理人员熟悉设计文件, 并对图纸中存在的问题经过建设单位向设计单位提出书面意见和建议。6.项目监理人员参加由建设单位组织的设计技术交底会, 总监理工程师对设计技术交底会议纪要...
