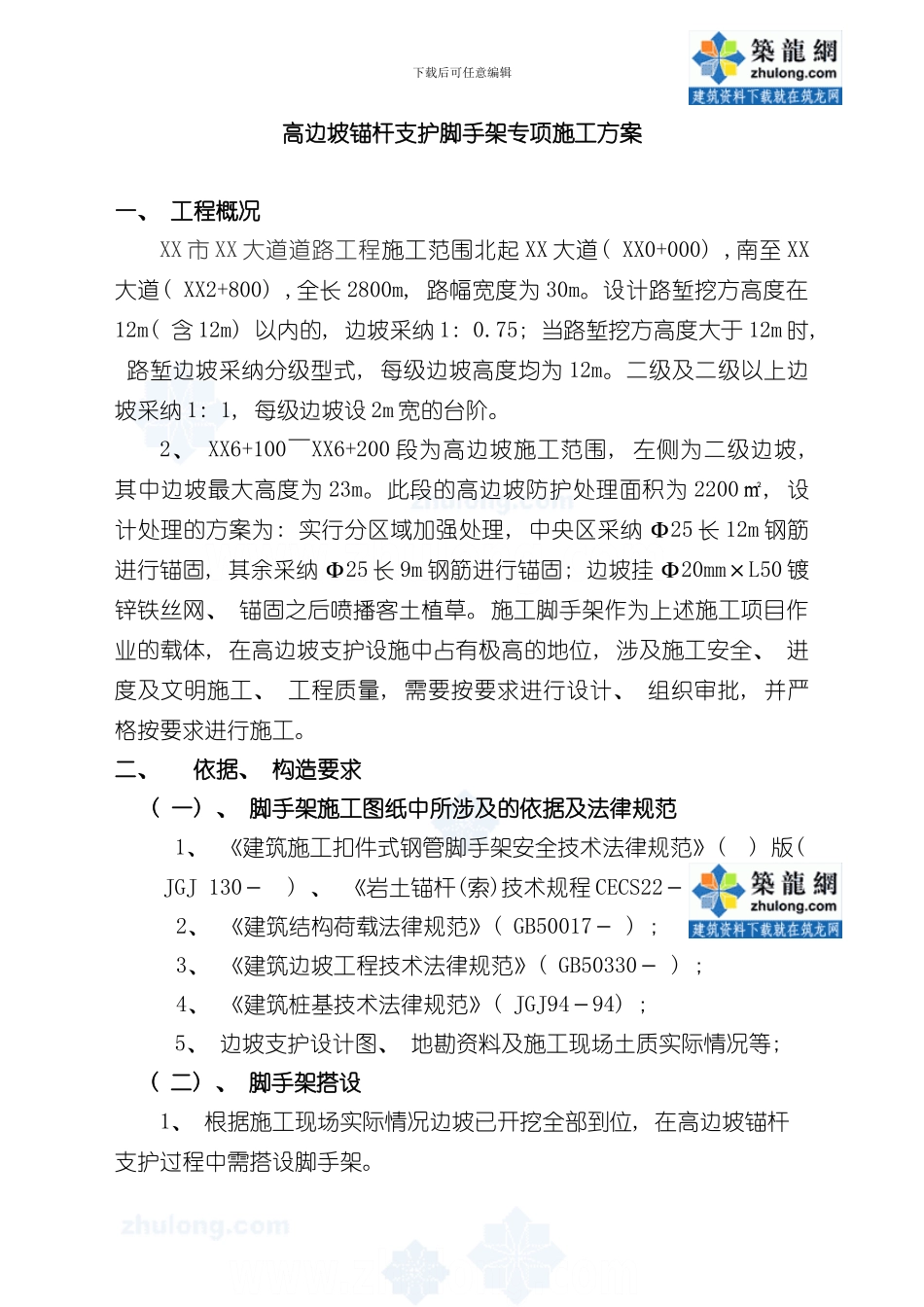

下载后可任意编辑高边坡锚杆支护脚手架专项施工方案一、 工程概况XX 市 XX 大道道路工程施工范围北起 XX 大道( XX0+000) ,南至 XX大道( XX2+800) ,全长 2800m, 路幅宽度为 30m。设计路堑挖方高度在12m( 含 12m) 以内的, 边坡采纳 1: 0.75; 当路堑挖方高度大于 12m 时, 路堑边坡采纳分级型式, 每级边坡高度均为 12m。二级及二级以上边坡采纳 1: 1, 每级边坡设 2m 宽的台阶。2、 XX6+100~XX6+200 段为高边坡施工范围, 左侧为二级边坡, 其中边坡最大高度为 23m。此段的高边坡防护处理面积为 2200㎡, 设计处理的方案为: 实行分区域加强处理, 中央区采纳 Ф25 长 12m 钢筋进行锚固, 其余采纳 Ф25 长 9m 钢筋进行锚固; 边坡挂 Ф20mm×L50 镀锌铁丝网、 锚固之后喷播客土植草。施工脚手架作为上述施工项目作业的载体, 在高边坡支护设施中占有极高的地位, 涉及施工安全、 进度及文明施工、 工程质量, 需要按要求进行设计、 组织审批, 并严格按要求进行施工。二、 依据、 构造要求 ( 一) 、 脚手架施工图纸中所涉及的依据及法律规范 1、 《建筑施工扣件式钢管脚手架安全技术法律规范》( ) 版( JGJ 130- ) 、 《岩土锚杆(索)技术规程 CECS22- 》; 2、 《建筑结构荷载法律规范》( GB50017- ) ; 3、 《建筑边坡工程技术法律规范》( GB50330- ) ; 4、 《建筑桩基技术法律规范》( JGJ94-94) ; 5、 边坡支护设计图、 地勘资料及施工现场土质实际情况等; ( 二) 、 脚手架搭设1、 根据施工现场实际情况边坡已开挖全部到位, 在高边坡锚杆支护过程中需搭设脚手架。下载后可任意编辑2、 脚手架及施工荷载轴向力主承力区选择在边坡底部的落碎台上; 3、 根据现场的实际情况采纳扣件式钢管脚手架, 立杆和大、 小横杆( 纵、 横水平杆) 、 坡面扫地干均采纳 φ48×3.5 钢管, 连接扣件采纳标准扣件; 4、 根据高边坡实际设计参数, 采纳错落坡型脚手架, 脚手架随坡度而设, 主受力立杆间距 1.5m, 其余辅助受力立杆随坡度而调整搭设间距 1.4—1.5m, 锚杆施工自下而上施工, 因此脚手架施工顺序也由下而上搭设。5、 脚手架连墙杆和卸载连壁锁脚锚杆采纳 φ25mm 螺纹钢筋, 根据 1 步 2 跨( 1h×2L) 进行设置, 固定点拉杆深度不低于 1.5m, 角度与边坡锚杆角度相等, 连墙杆和卸载连接点设定在每一级边坡平台、 每级斜坡面以上。锚...
