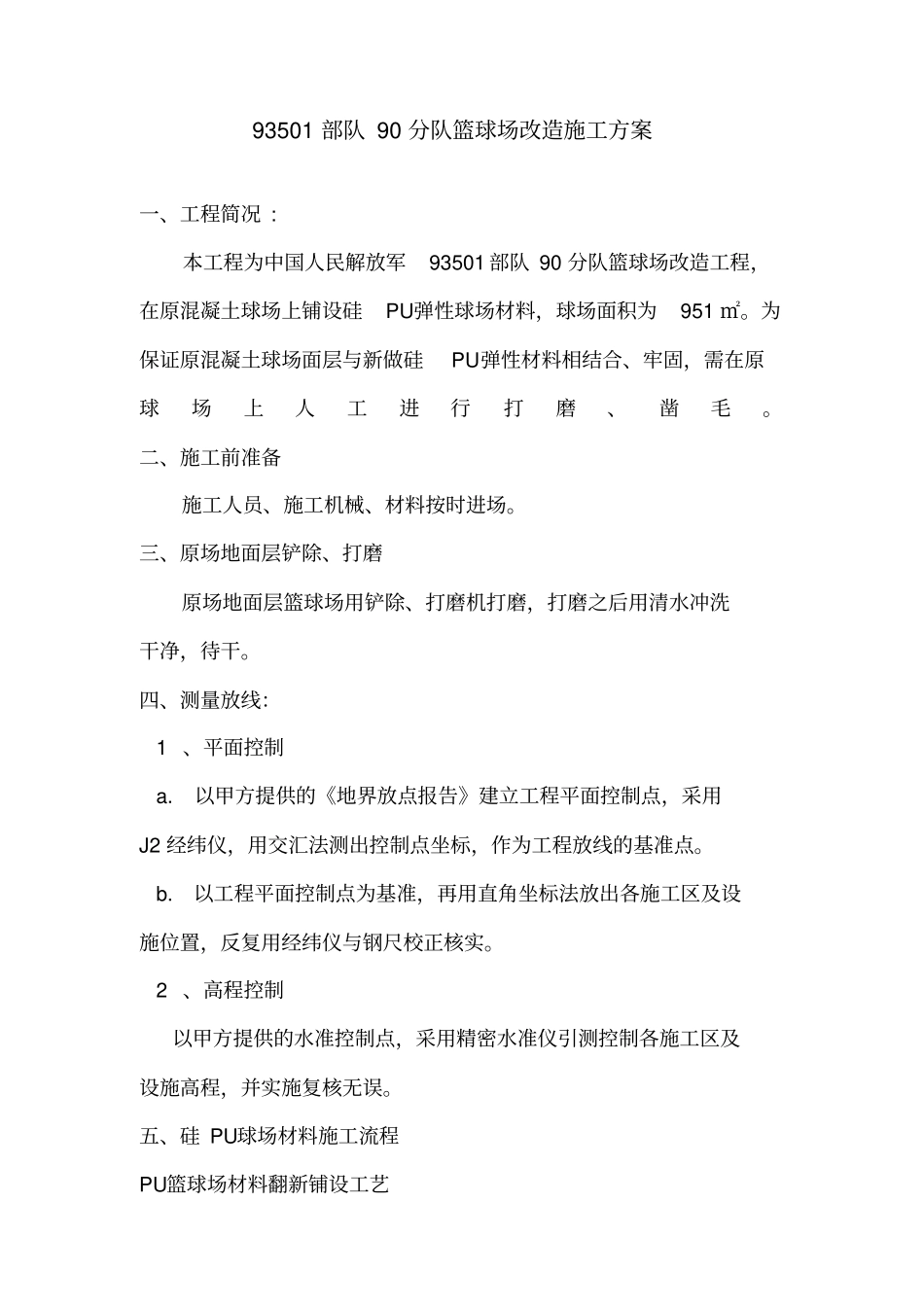

93501 部队 90 分队篮球场改造专项施工方案建设单位:红旗渠建设集团有限公司93501 部队 90 分队篮球场改造施工方案一、工程简况 : 本工程为中国人民解放军93501 部队 90 分队篮球场改造工程,在原混凝土球场上铺设硅PU弹性球场材料,球场面积为951 ㎡
为保证原混凝土球场面层与新做硅PU弹性材料相结合、牢固,需在原球场上人工进行打磨、凿毛
二、施工前准备施工人员、施工机械、材料按时进场
三、原场地面层铲除、打磨原场地面层篮球场用铲除、打磨机打磨,打磨之后用清水冲洗干净,待干
四、测量放线: 1 、平面控制 a
以甲方提供的《地界放点报告》建立工程平面控制点,采用J2 经纬仪,用交汇法测出控制点坐标,作为工程放线的基准点
以工程平面控制点为基准,再用直角坐标法放出各施工区及设施位置,反复用经纬仪与钢尺校正核实
2 、高程控制以甲方提供的水准控制点,采用精密水准仪引测控制各施工区及设施高程,并实施复核无误

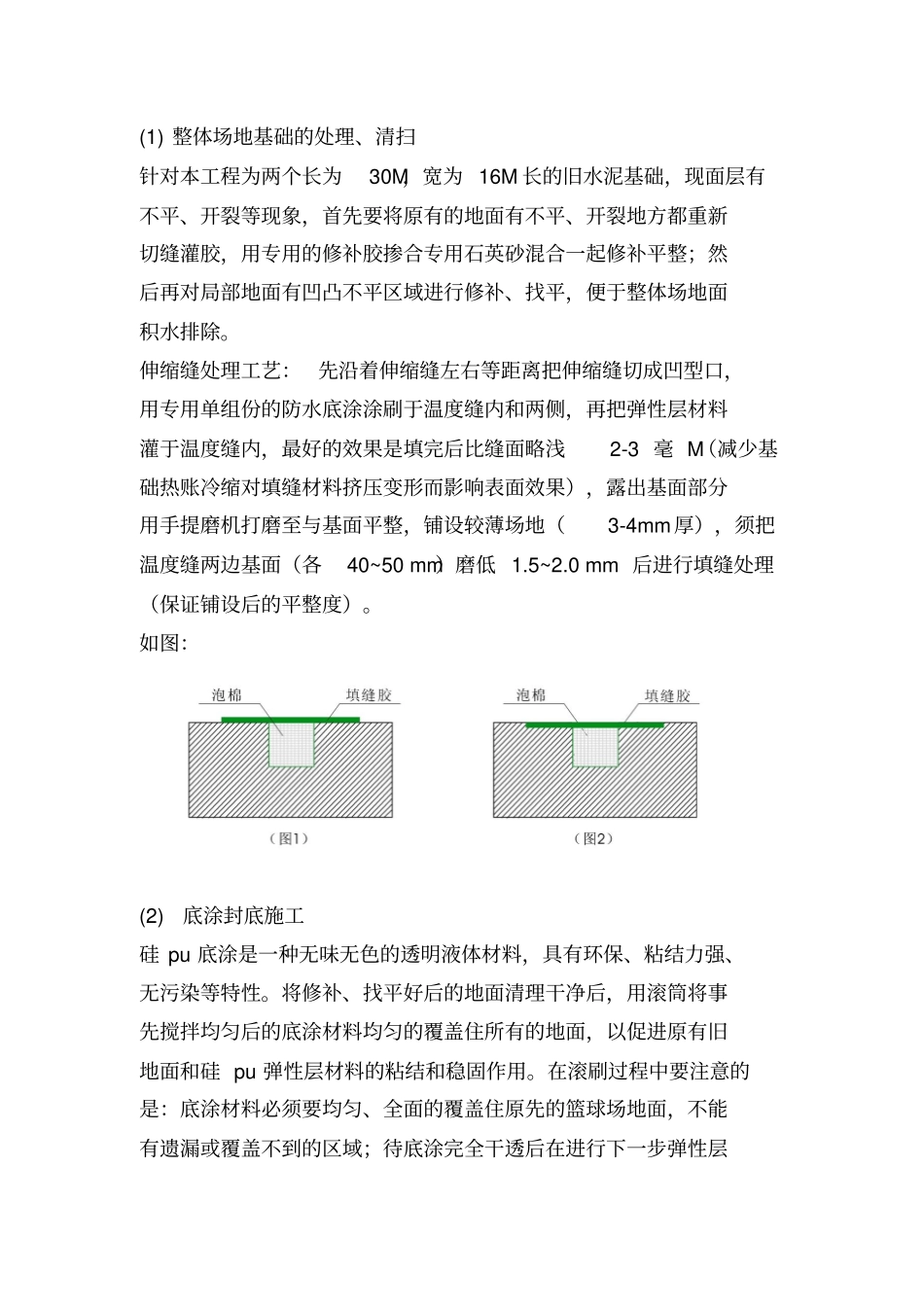

五、硅 PU球场材料施工流程PU篮球场材料翻新铺设工艺(1) 整体场地基础的处理、清扫针对本工程为两个长为30M,宽为 16M 长的旧水泥基础,现面层有不平、开裂等现象,首先要将原有的地面有不平、开裂地方都重新切缝灌胶,用专用的修补胶掺合专用石英砂混合一起修补平整;然后再对局部地面有凹凸不平区域进行修补、找平,便于整体场地面积水排除
伸缩缝处理工艺:先沿着伸缩缝左右等距离把伸缩缝切成凹型口,用专用单组份的防水底涂涂刷于温度缝内和两侧,再把弹性层材料灌于温度缝内,最好的效果是填完后比缝面略浅2-3 毫 M(减少基础热账冷缩对填缝材料挤压变形而影响表面效果),露出基面部分用手提磨机打磨至与基面平整,铺设较薄场地(3-4mm厚),须把温度缝两边基面(各40~50 mm)磨低 1
0 mm 后进行填缝处理(保证铺设后的平整度)
如图:(2) 底涂封
