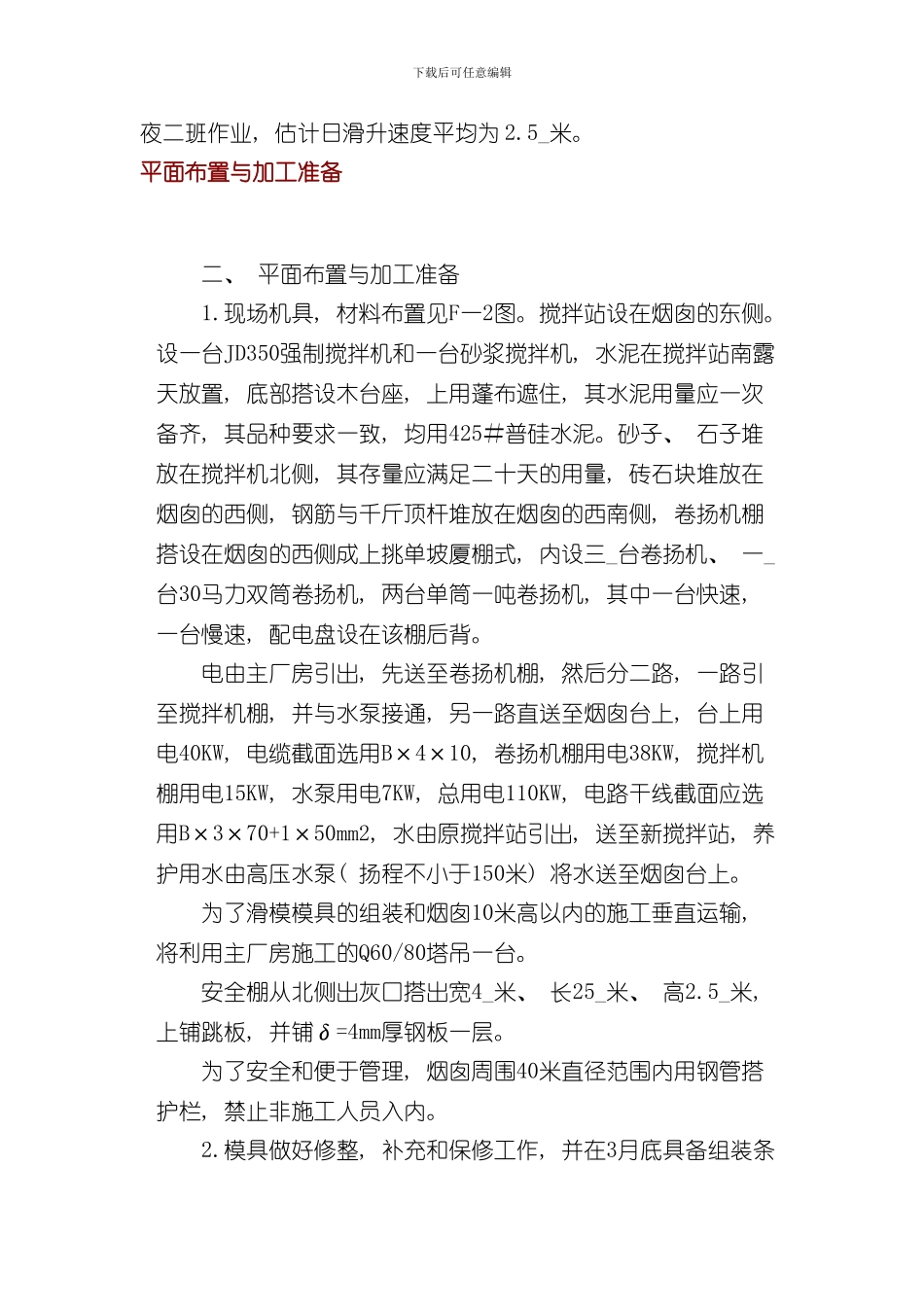

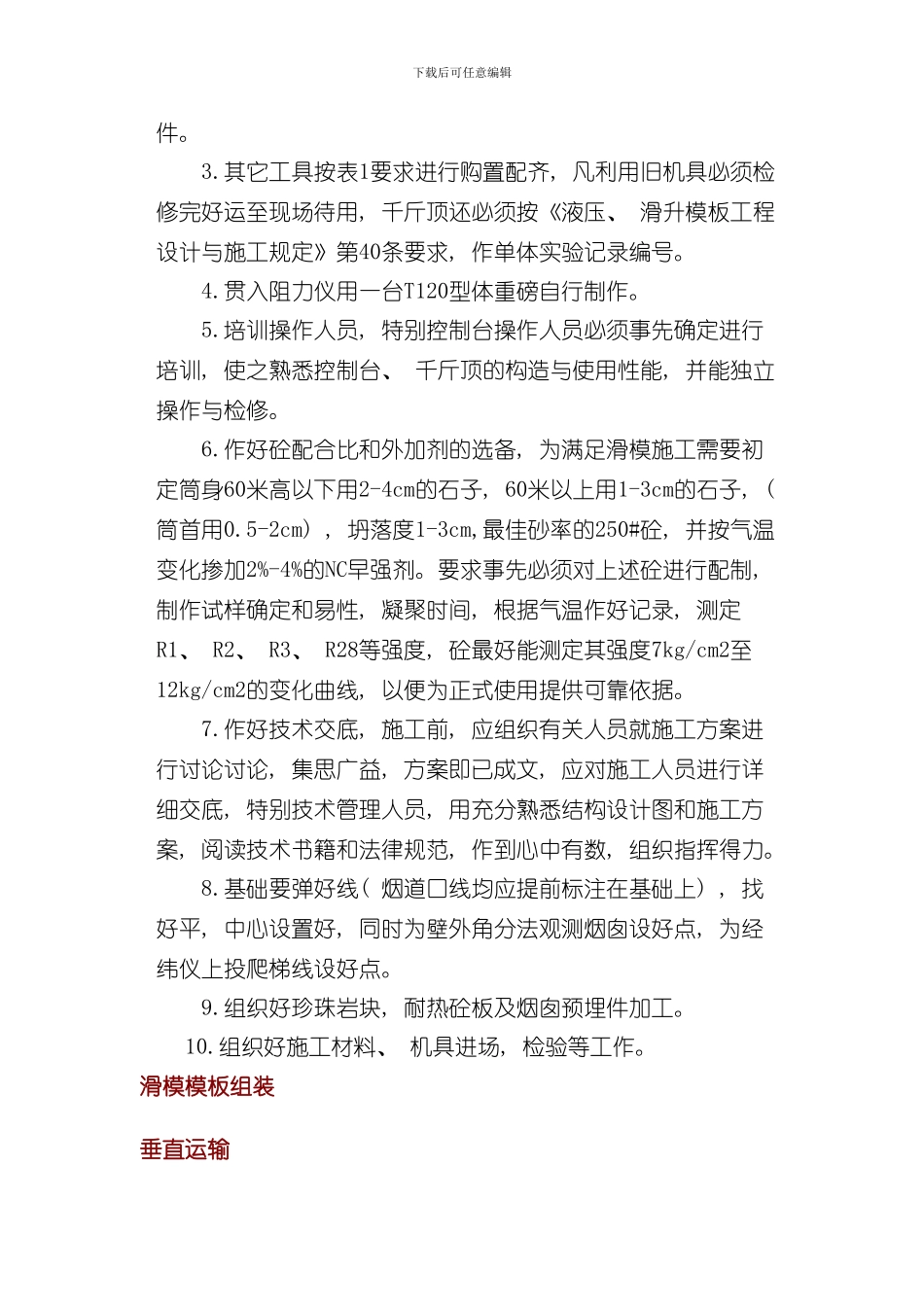

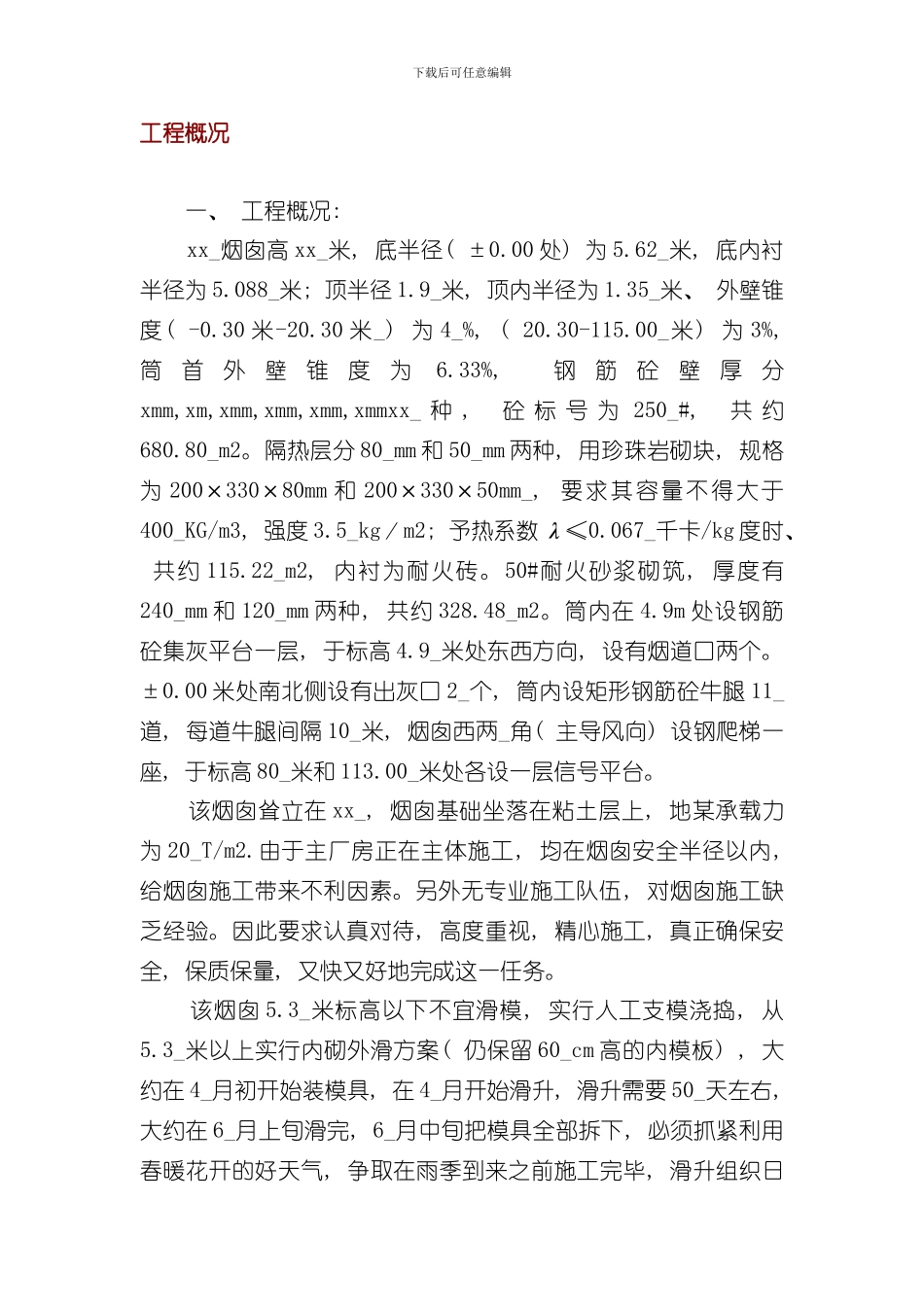

下载后可任意编辑工程概况 一、 工程概况: xx_烟囱高 xx_米, 底半径( ±0
00 处) 为 5
62_米, 底内衬半径为 5
088_米; 顶半径 1
9_米, 顶内半径为 1
35_米、 外壁锥度( -0
30 米-20
30 米_) 为 4_%, ( 20
30-115
00_米) 为 3%, 筒首外壁锥度为6
33%, 钢筋砼壁厚分xmm,xm,xmm,xmm,xmm,xmmxx_ 种 , 砼 标 号 为 250_#, 共 约680
隔热层分 80_mm 和 50_mm 两种, 用珍珠岩砌块, 规格为 200×330×80mm 和 200×330×50mm_, 要求其容量不得大于400_KG/m3, 强度 3
5_kg/m2; 予热系数 λ≤0
067_千卡/kg 度时、 共约 115
22_m2, 内衬为耐火砖
50#耐火砂浆砌筑, 厚度有240_mm 和 120_mm 两种, 共约 328
9m 处设钢筋砼集灰平台一层, 于标高 4
9_米处东西方向, 设有烟道口两个
00 米处南北侧设有出灰口 2_个, 筒内设矩形钢筋砼牛腿 11_道, 每道牛腿间隔 10_米, 烟囱西两_角( 主导风向) 设钢爬梯一座, 于标高 80_米和 113
00_米处各设一层信号平台
该烟囱耸立在 xx_, 烟囱基础坐落在粘土层上, 地某承载力为 20_T/m2
由于主厂房正在主体施工, 均在烟囱安全半径以内, 给烟囱施工带来不利因素
另外无专业施工队伍, 对烟囱施工缺乏经验
因此要求认真对待, 高度重视, 精心施工, 真正确保安全, 保质保量, 又快又好地完成这一任务
3_米标高以下不宜滑模, 实行人工支模浇捣, 从5
3_米以上实行内砌外滑方案( 仍保留 60_cm 高的内模板) , 大约在 4_月初开始装模具,
