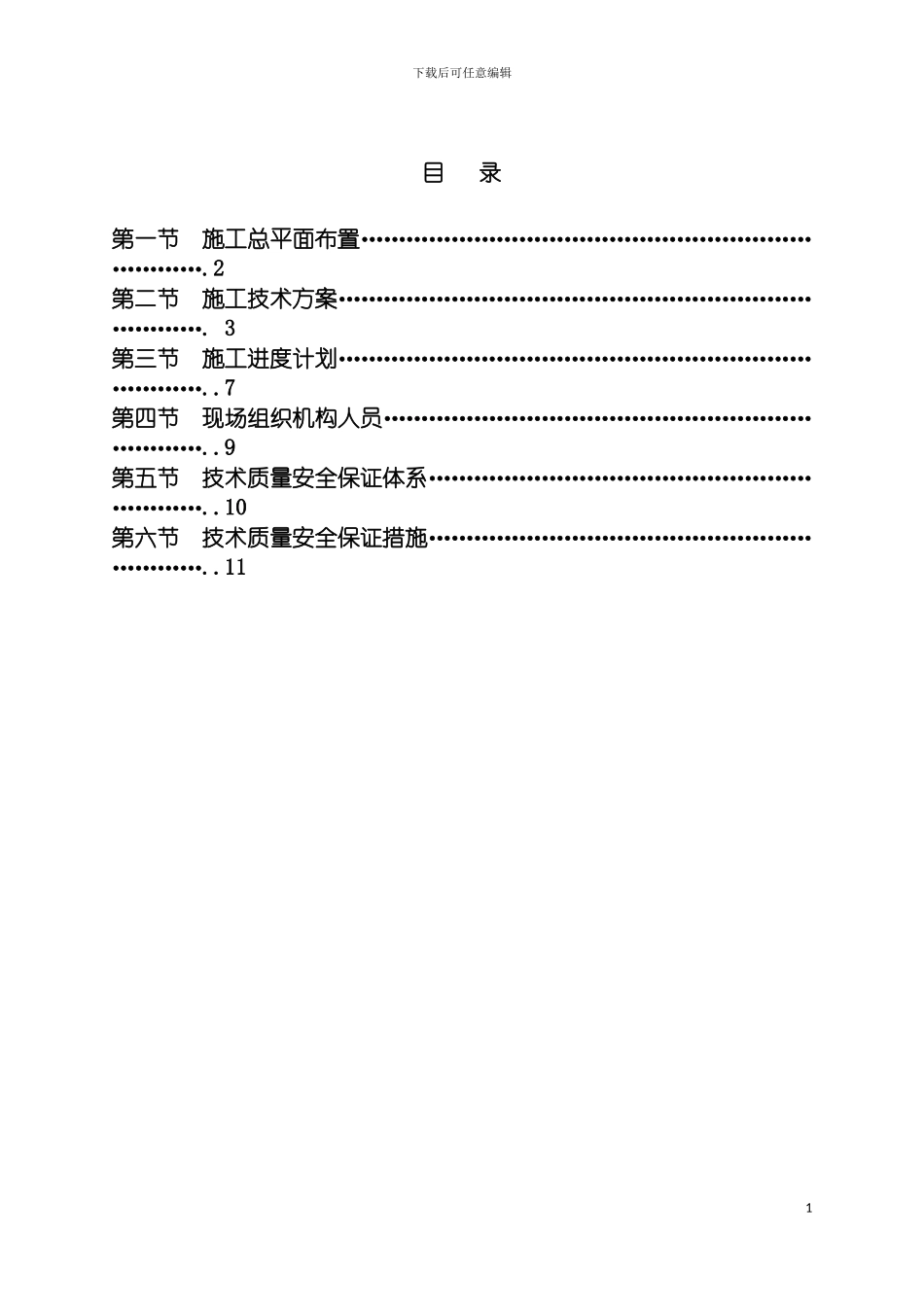

下载后可任意编辑物流园施工组织设计方案1下载后可任意编辑目 录第一节 施工总平面布置………………………………………………………………
2第二节 施工技术方案…………………………………………………………………
3第三节 施工进度计划…………………………………………………………………
7第四节 现场组织机构人员……………………………………………………………
9第五节 技术质量安全保证体系………………………………………………………
10第六节 技术质量安全保证措施………………………………………………………

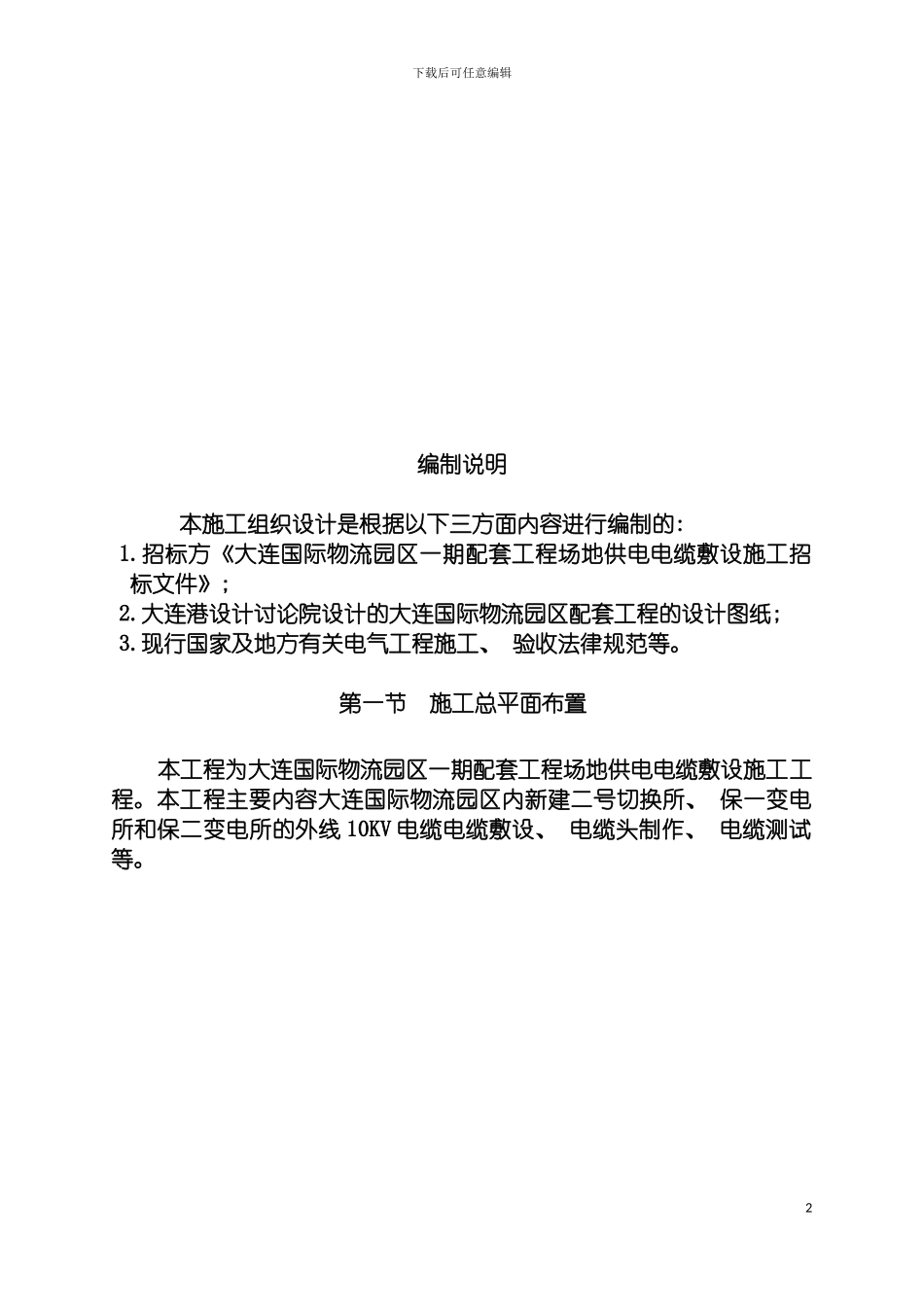

11 1下载后可任意编辑编制说明 本施工组织设计是根据以下三方面内容进行编制的: 1
招标方《大连国际物流园区一期配套工程场地供电电缆敷设施工招标文件》; 2
大连港设计讨论院设计的大连国际物流园区配套工程的设计图纸; 3
现行国家及地方有关电气工程施工、 验收法律规范等
第一节 施工总平面布置本工程为大连国际物流园区一期配套工程场地供电电缆敷设施工工程
本工程主要内容大连国际物流园区内新建二号切换所、 保一变电所和保二变电所的外线 10KV 电缆电缆敷设、 电缆头制作、 电缆测试等
2下载后可任意编辑第二节 施工技术方案说明: 本工程必须严格按设计图纸进行施工; 设计图纸未作具体要求的部分, 一律按现行国家标准及相应法律规范进行施工; 现场与设计图纸有矛盾的地方, 按设计变更或国家标准进行施工
一、主要施工方法因本工程电缆敷设方式为沿排管敷设, 因此必须采纳机械敷设电缆, 现场使用电缆牵引机、 电缆输送机、 吊车等设备; 另因电缆长度长( 设计要求不许有接头) , 条件复杂, 施工工艺要求高, 特经认真讨论, 制定如下施工方案: 1
保一变电所至保二变电所高压电缆 YJV22-3*50*2 根, 一根电缆接近1 千米, 电缆重量约为 4
现采纳分段敷设方
