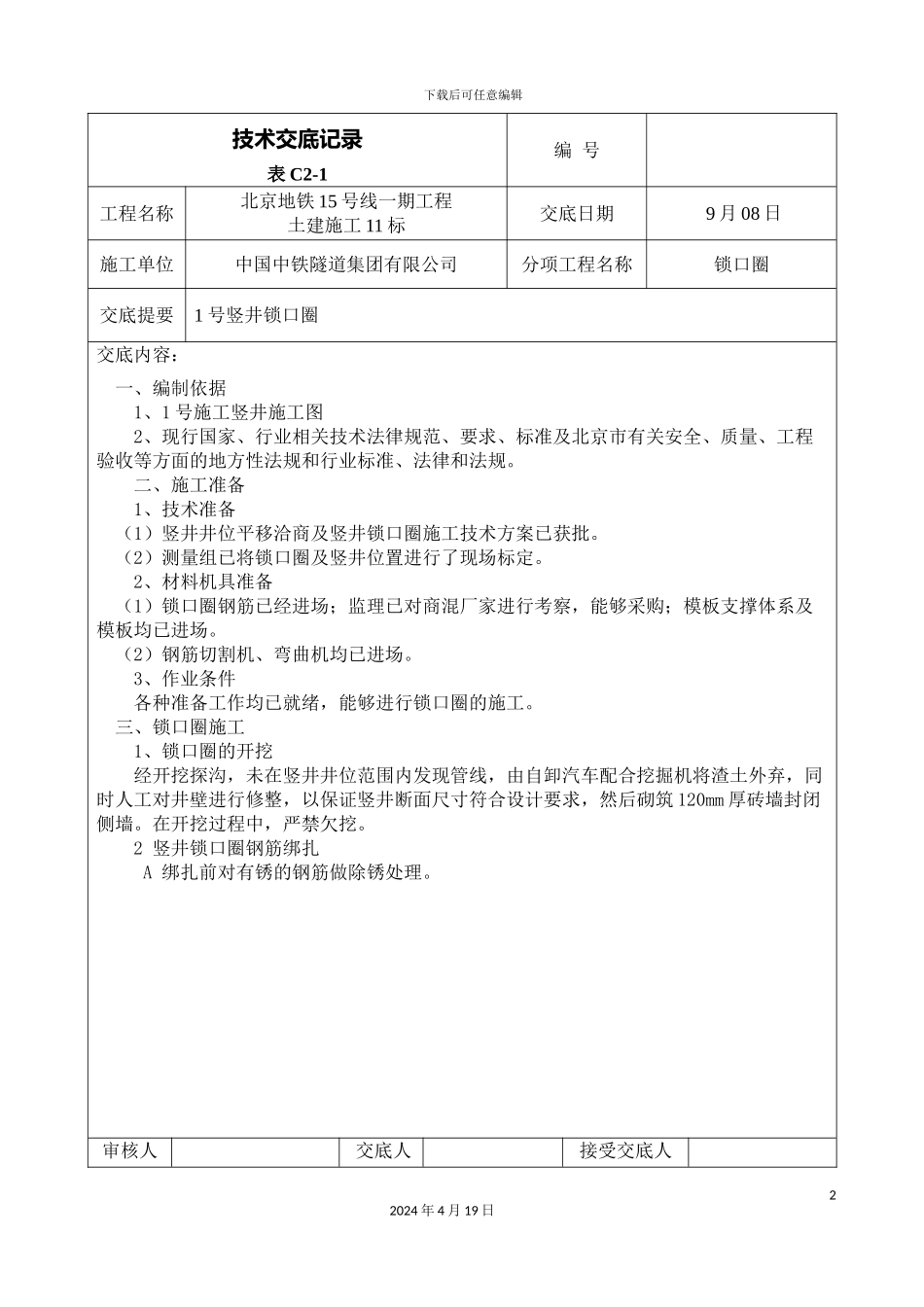

下载后可任意编辑锁口圈技术交底12024 年 4 月 19 日下载后可任意编辑技术交底记录表 C2-1编 号工程名称北京地铁 15 号线一期工程土建施工 11 标交底日期 9 月 08 日施工单位中国中铁隧道集团有限公司分项工程名称锁口圈交底提要1 号竖井锁口圈交底内容: 一、编制依据1、1 号施工竖井施工图2、现行国家、行业相关技术法律规范、要求、标准及北京市有关安全、质量、工程验收等方面的地方性法规和行业标准、法律和法规
二、施工准备 1、技术准备 (1)竖井井位平移洽商及竖井锁口圈施工技术方案已获批
(2)测量组已将锁口圈及竖井位置进行了现场标定
2、材料机具准备 (1)锁口圈钢筋已经进场;监理已对商混厂家进行考察,能够采购;模板支撑体系及模板均已进场
(2)钢筋切割机、弯曲机均已进场
3、作业条件 各种准备工作均已就绪,能够进行锁口圈的施工
三、锁口圈施工 1、锁口圈的开挖 经开挖探沟,未在竖井井位范围内发现管线,由自卸汽车配合挖掘机将渣土外弃,同时人工对井壁进行修整,以保证竖井断面尺寸符合设计要求,然后砌筑 120mm 厚砖墙封闭侧墙
在开挖过程中,严禁欠挖
2 竖井锁口圈钢筋绑扎 A 绑扎前对有锈的钢筋做除锈处理

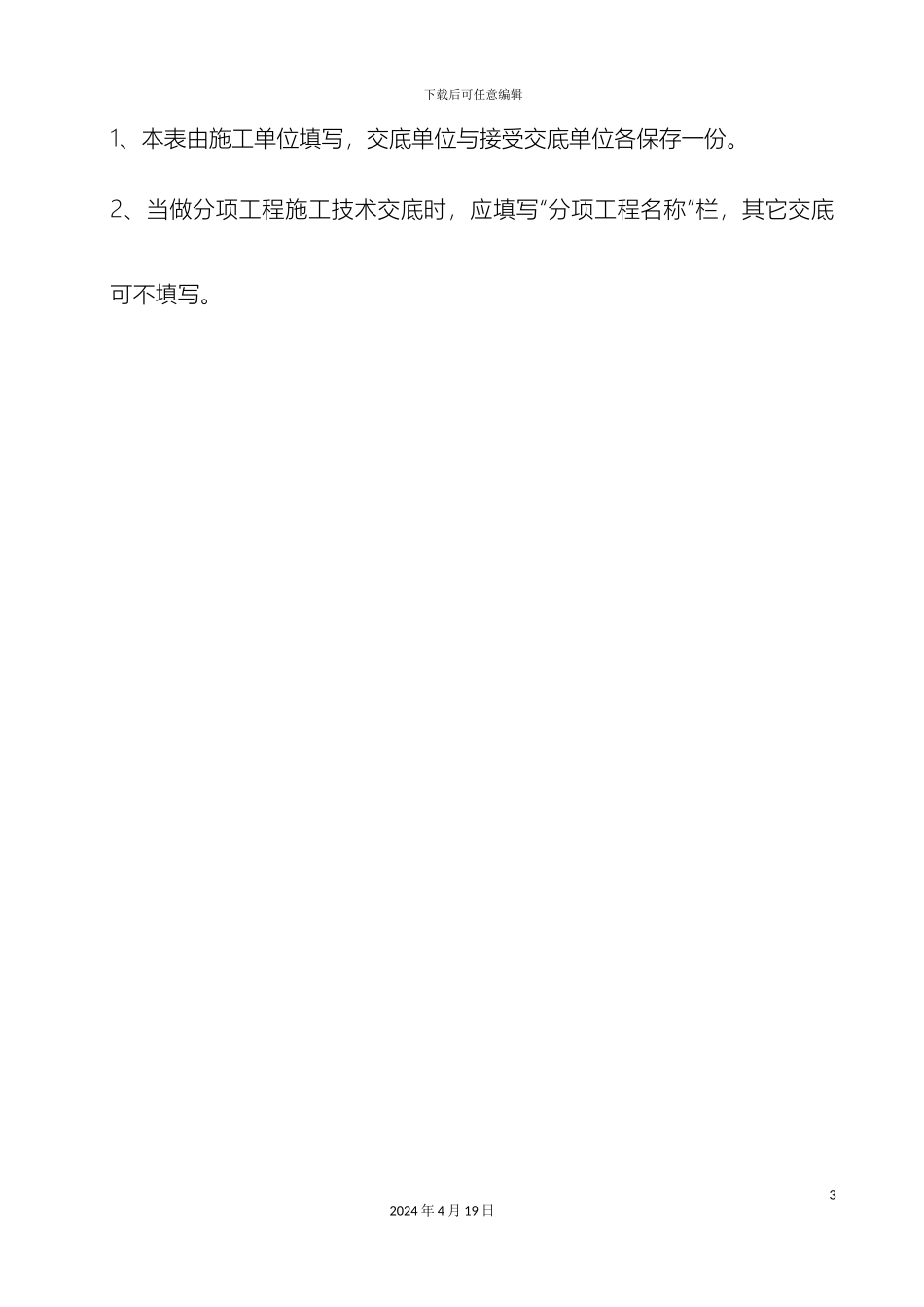

审核人交底人接受交底人22024 年 4 月 19 日下载后可任意编辑1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它交底可不填写
32024 年 4 月 19 日下载后可任意编辑技术交底记录表 C2-1编 号工程名称北京地铁 6 号线一期工程土建施工 03 标交底日期 9 月 05 日施工单位中国中铁隧道集团有限公司分项工程名称锁口圈交底提要1 号竖井锁口圈交底内容:B 钢筋绑扎步骤:清扫垫层上的浮碴,划好主筋、分布筋间距;按设计间距先摆放受力筋,后放分布筋;两层筋
