下载后可任意编辑防雷装置安装工艺标准l 范围 本工艺标准适用于建筑物防雷接地装置( 包括接地体、 接地干线、 支架、 防雷引下线、 避雷带或均压环、 避雷网、 避雷针等) 安装工程
2 施工准备 2.1 材料要求 镀锌钢材有扁钢、 角钢、 圆钢、 钢管等, 使用时应根据设计要求选择使用冷镀锌还是热镀锌材料
产品应有材料检验证明及产品出厂合格证
镀锌辅料有铅丝(即镀锌铁丝)、 螺栓、 垫圈、 弹簧垫圈、 U 型螺栓、 元宝螺栓、 支架等
其它材料: 电焊条、 氧气、 乙炔、 沥青漆, 混凝土支架, 预埋件, 小线, 水泥, 砂子, 塑料管, 红油漆、 白油漆、 防腐漆、 银粉, 黑色油漆等
2.2 主要机具: 常见电工工具、 手锤、 钢锯、 锯条、 压力案子、 铁锹、 铁镐、 大锤、 夯桶、 线坠、 卷尺、 大绳、 粉线袋、 绞磨(或倒链)、 紧线器、 电锤、 冲击钻、 电焊机、 电焊工具等
3 作业条件 接地体作业条件: 按设计位置清理好场地; 底板钢筋与柱筋连接处已绑扎完
接地干线作业条件: 支架安装完毕; 保护管已预埋; 土建抹灰完毕
支架安装作业条件: 各种支架已运到现场; 结构工程已经完成; 室外必须有脚手架或爬梯
防雷引下线暗敷作业条件: 建筑物(或构筑物)有脚手架或爬梯, 达到能上人操作的条件; 利用主筋作引下线时, 钢筋绑扎完毕
防雷引下线明敷设作业条件: 支架安装完毕; 建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件; 土建外装修完毕
避雷带安装作业条件: 土建圈梁钢筋正在绑扎时, 配合作此项工作

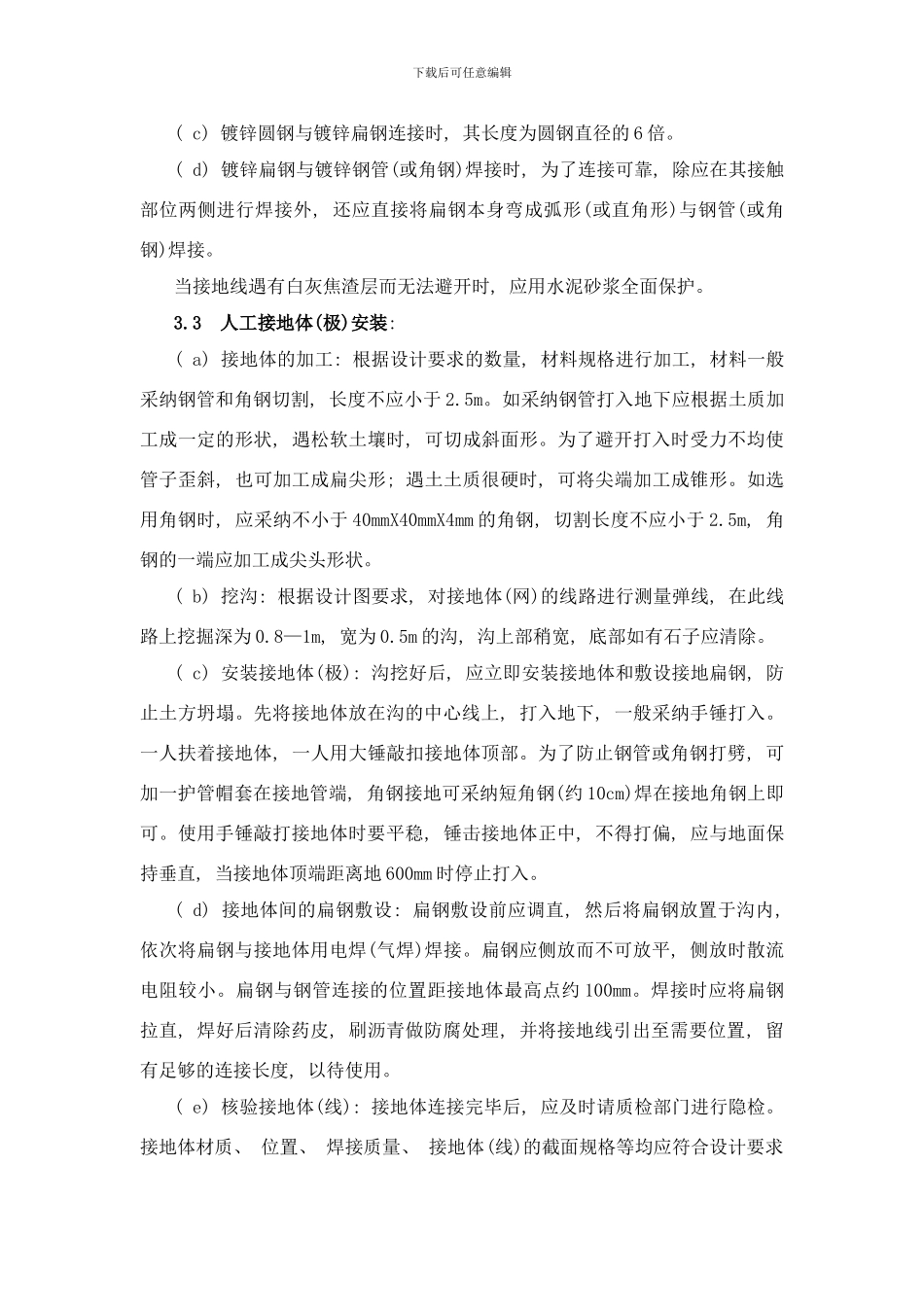

避雷网安装作业条件: 接地体与引下线必须做完; 支架安装完毕; 具备调下载后可任意编辑直场地和垂直运输条件

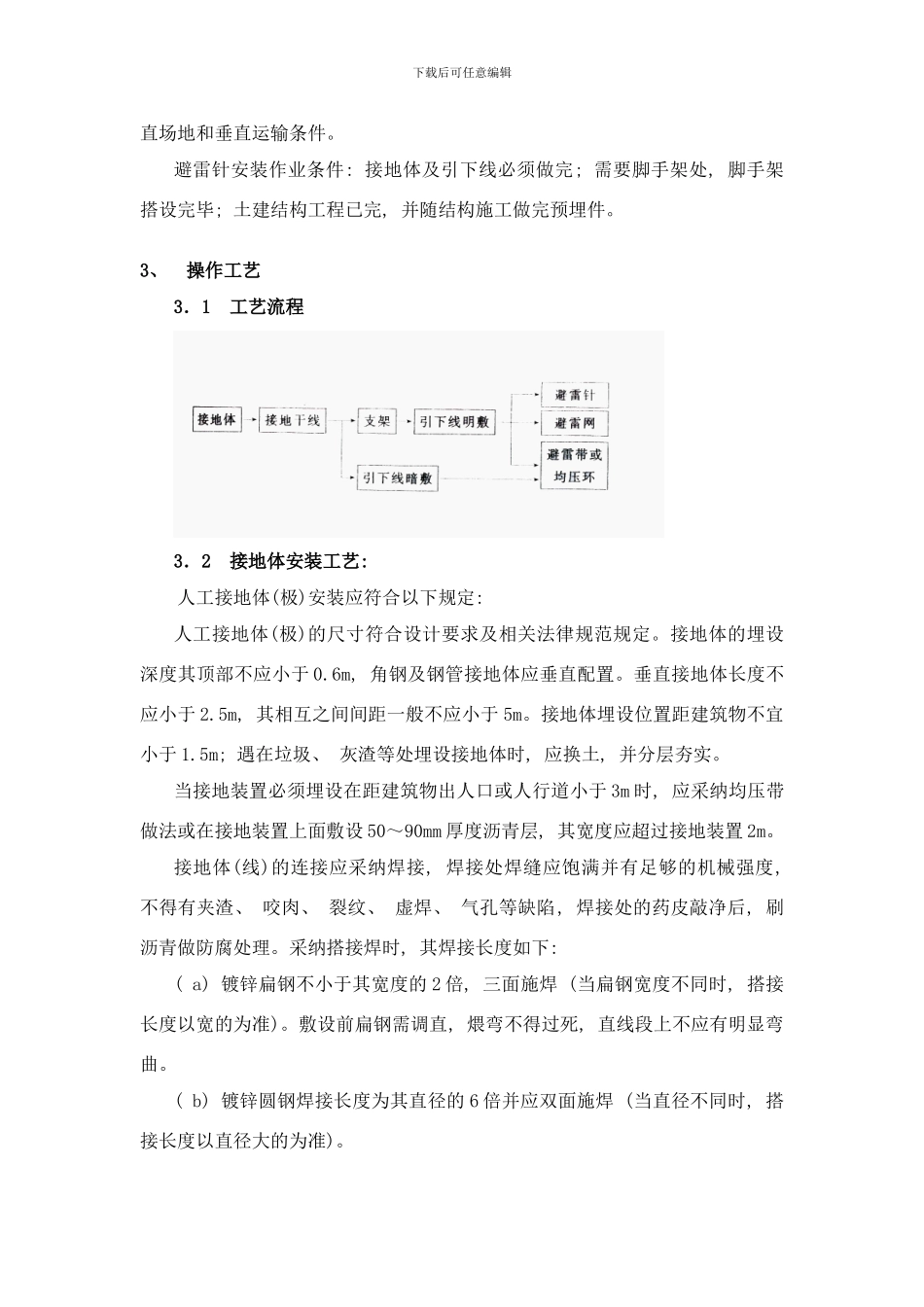

避雷针安装作业条件: 接地体及引下线必须做完; 需要脚手架处, 脚手架搭设完毕; 土建结构工程已完, 并随结构施工做完预埋件
3、 操作工艺3
