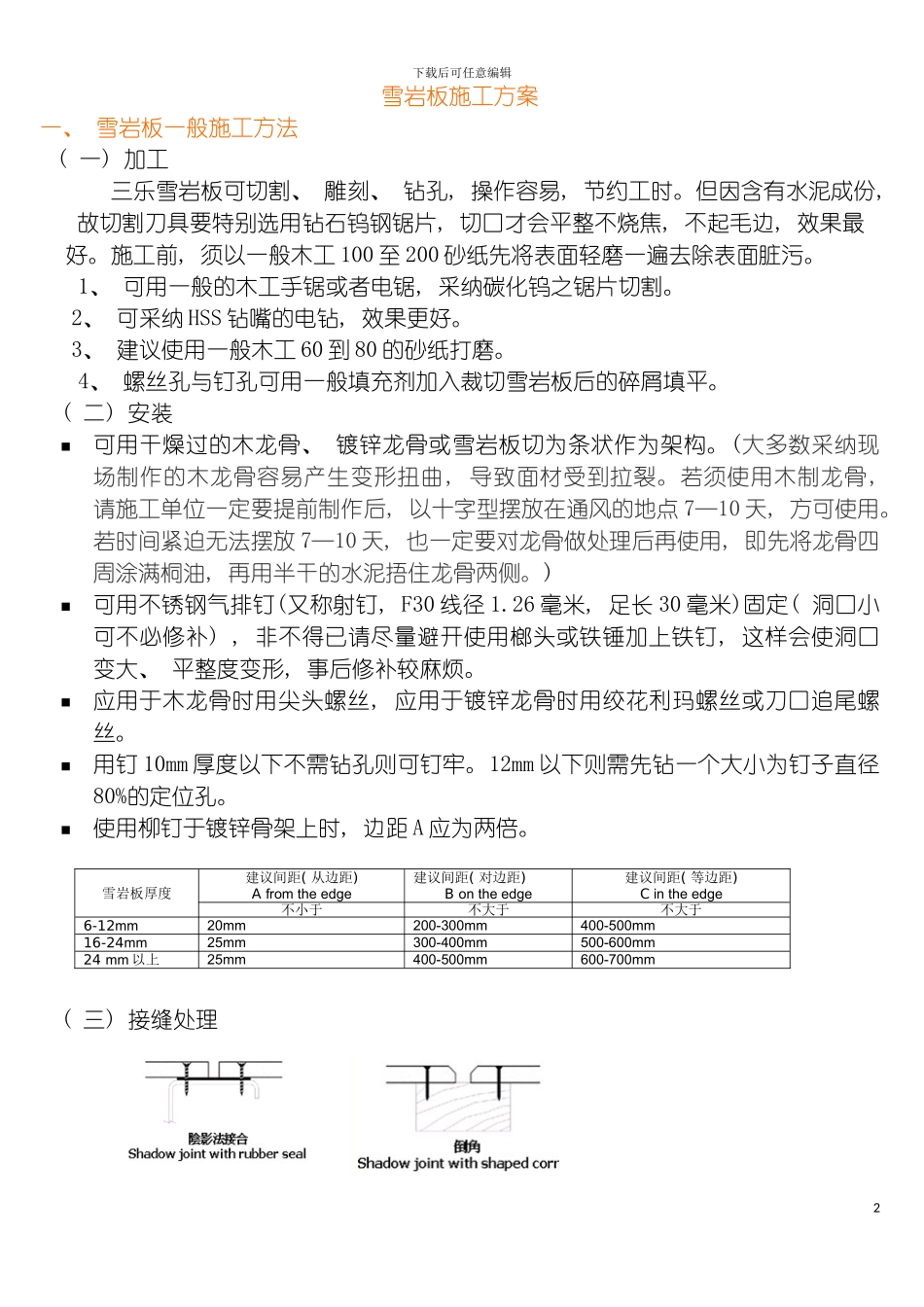

下载后可任意编辑雪岩板施工方案1下载后可任意编辑雪岩板施工方案一、 雪岩板一般施工方法( 一) 加工三乐雪岩板可切割、 雕刻、 钻孔, 操作容易, 节约工时
但因含有水泥成份, 故切割刀具要特别选用钻石钨钢锯片, 切口才会平整不烧焦, 不起毛边, 效果最好
施工前, 须以一般木工 100 至 200 砂纸先将表面轻磨一遍去除表面脏污
1、 可用一般的木工手锯或者电锯, 采纳碳化钨之锯片切割
2、 可采纳 HSS 钻嘴的电钻, 效果更好
3、 建议使用一般木工 60 到 80 的砂纸打磨
4、 螺丝孔与钉孔可用一般填充剂加入裁切雪岩板后的碎屑填平
( 二) 安装可用干燥过的木龙骨、 镀锌龙骨或雪岩板切为条状作为架构
(大多数采纳现场制作的木龙骨容易产生变形扭曲, 导致面材受到拉裂
若须使用木制龙骨, 请施工单位一定要提前制作后, 以十字型摆放在通风的地点 7─10 天, 方可使用
若时间紧迫无法摆放 7─10 天, 也一定要对龙骨做处理后再使用, 即先将龙骨四周涂满桐油, 再用半干的水泥捂住龙骨两侧
)可用不锈钢气排钉(又称射钉, F30 线径 1
26 毫米, 足长 30 毫米)固定( 洞口小可不必修补) , 非不得已请尽量避开使用榔头或铁锤加上铁钉, 这样会使洞口变大、 平整度变形, 事后修补较麻烦
应用于木龙骨时用尖头螺丝, 应用于镀锌龙骨时用绞花利玛螺丝或刀口追尾螺丝
用钉 10mm 厚度以下不需钻孔则可钉牢
12mm 以下则需先钻一个大小为钉子直径80%的定位孔
使用柳钉于镀锌骨架上时, 边距 A 应为两倍

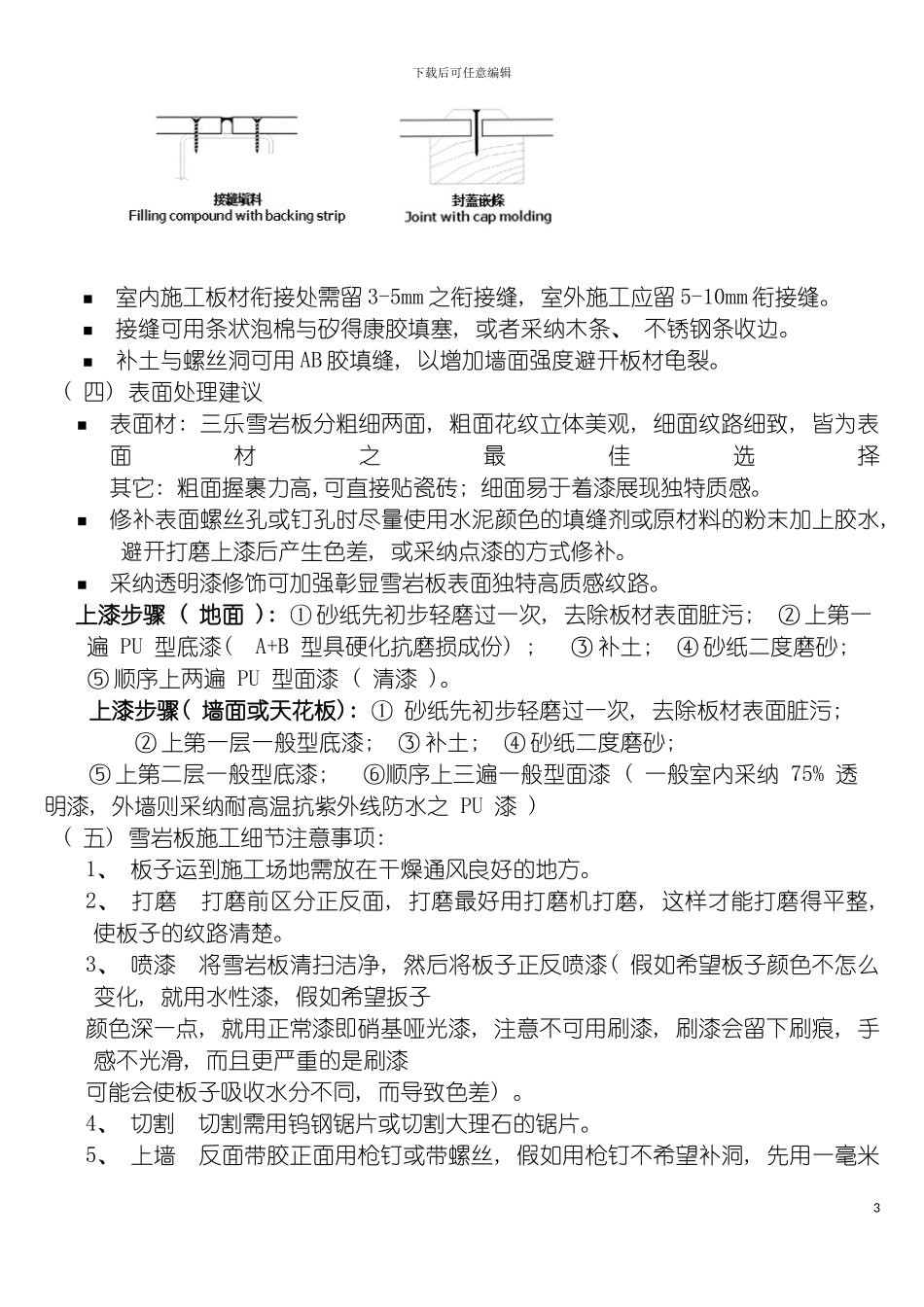

( 三) 接缝处理 2雪岩板厚度建议间距( 从边距) A from the edge建议间距( 对边距) B on the edge建议间距( 等边距) C in the edge不小于不大于不大于6-12mm20mm200-300mm400-50
