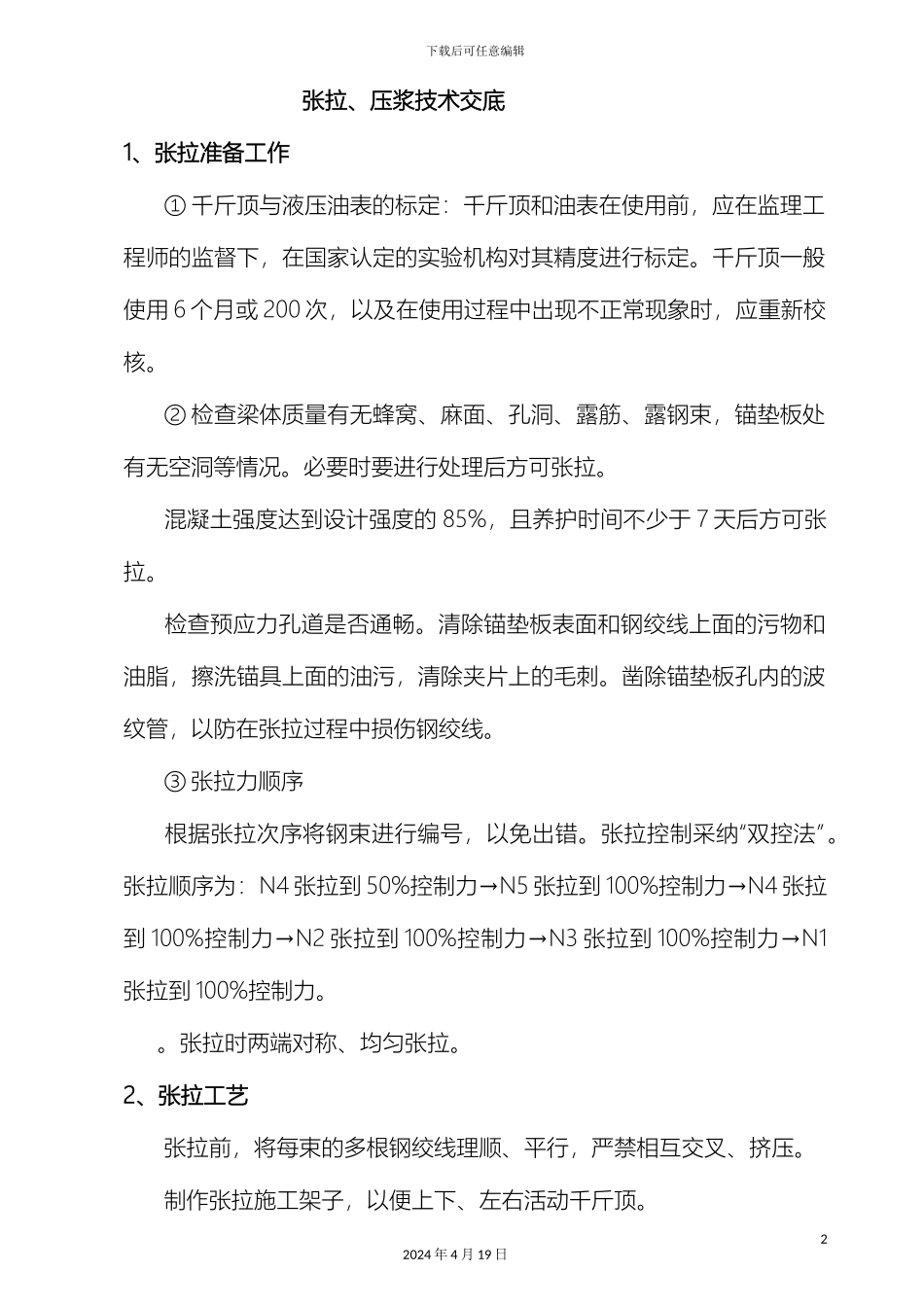

下载后可任意编辑预制梁张拉压浆技术交底12024 年 4 月 19 日下载后可任意编辑张拉、压浆技术交底1、张拉准备工作 ① 千斤顶与液压油表的标定:千斤顶和油表在使用前,应在监理工程师的监督下,在国家认定的实验机构对其精度进行标定
千斤顶一般使用 6 个月或 200 次,以及在使用过程中出现不正常现象时,应重新校核
② 检查梁体质量有无蜂窝、麻面、孔洞、露筋、露钢束,锚垫板处有无空洞等情况
必要时要进行处理后方可张拉
混凝土强度达到设计强度的 85%,且养护时间不少于 7 天后方可张拉
检查预应力孔道是否通畅
清除锚垫板表面和钢绞线上面的污物和油脂,擦洗锚具上面的油污,清除夹片上的毛刺
凿除锚垫板孔内的波纹管,以防在张拉过程中损伤钢绞线
③ 张拉力顺序 根据张拉次序将钢束进行编号,以免出错
张拉控制采纳“双控法”
张拉顺序为:N4 张拉到 50%控制力→N5 张拉到 100%控制力→N4 张拉到 100%控制力→N2 张拉到 100%控制力→N3 张拉到 100%控制力→N1张拉到 100%控制力
张拉时两端对称、均匀张拉
2、张拉工艺 张拉前,将每束的多根钢绞线理顺、平行,严禁相互交叉、挤压
制作张拉施工架子,以便上下、左右活动千斤顶

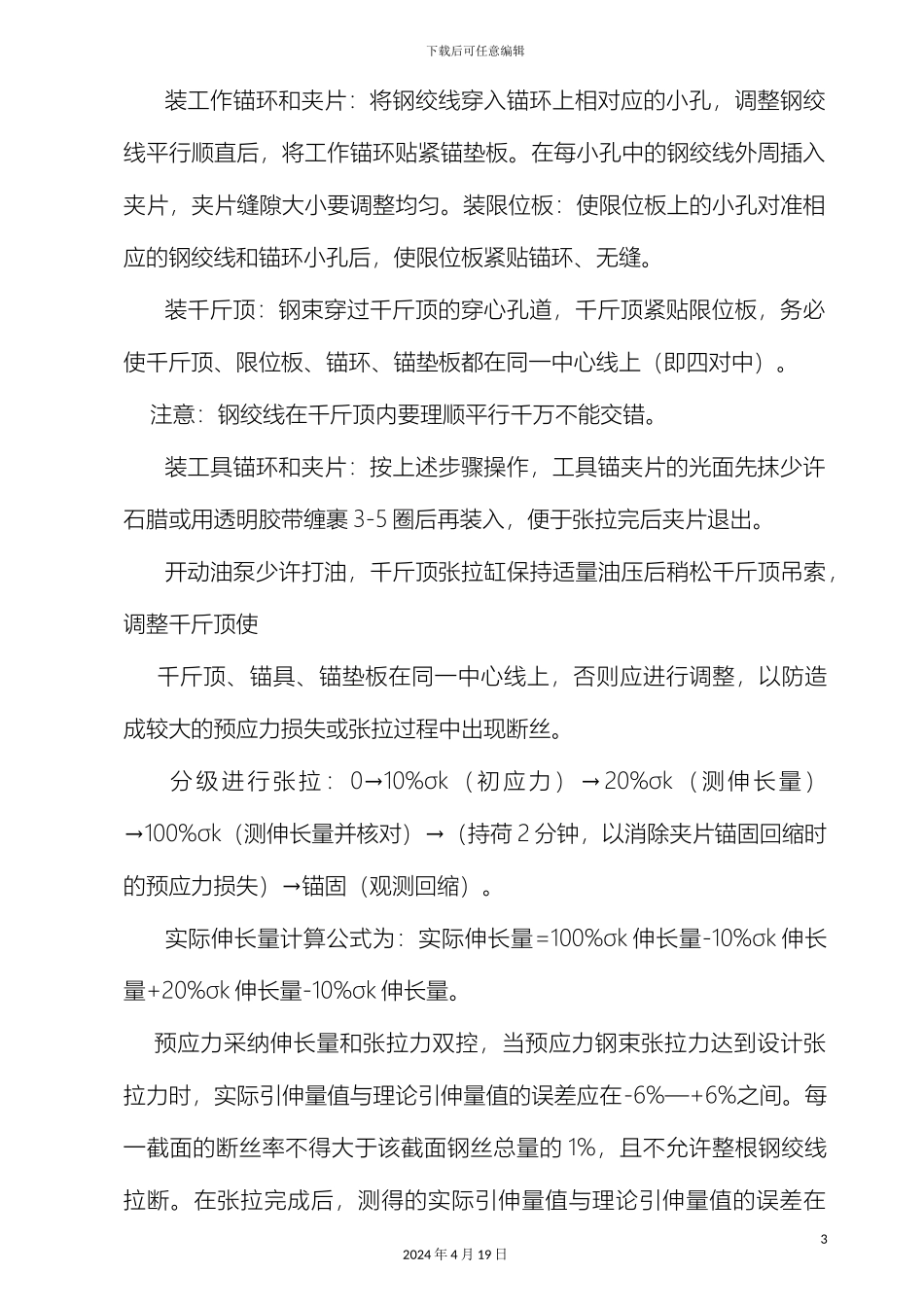

22024 年 4 月 19 日下载后可任意编辑 装工作锚环和夹片:将钢绞线穿入锚环上相对应的小孔,调整钢绞线平行顺直后,将工作锚环贴紧锚垫板
在每小孔中的钢绞线外周插入夹片,夹片缝隙大小要调整均匀
装限位板:使限位板上的小孔对准相应的钢绞线和锚环小孔后,使限位板紧贴锚环、无缝
装千斤顶:钢束穿过千斤顶的穿心孔道,千斤顶紧贴限位板,务必使千斤顶、限位板、锚环、锚垫板都在同一中心线上(即四对中)
注意:钢绞线在千斤顶内要理顺平行千万不能交错
装工具锚环和夹片:按上述步骤操作,工具锚夹片的光面先抹少许石腊或用透明胶带缠裹 3
