下载后可任意编辑风机盘管安装工艺标准12024 年 4 月 19 日下载后可任意编辑风机盘管安装工艺标准1 适用范围适用范围适用范围适用范围本标准适用于建筑工程中空调系统风机盘管的安装

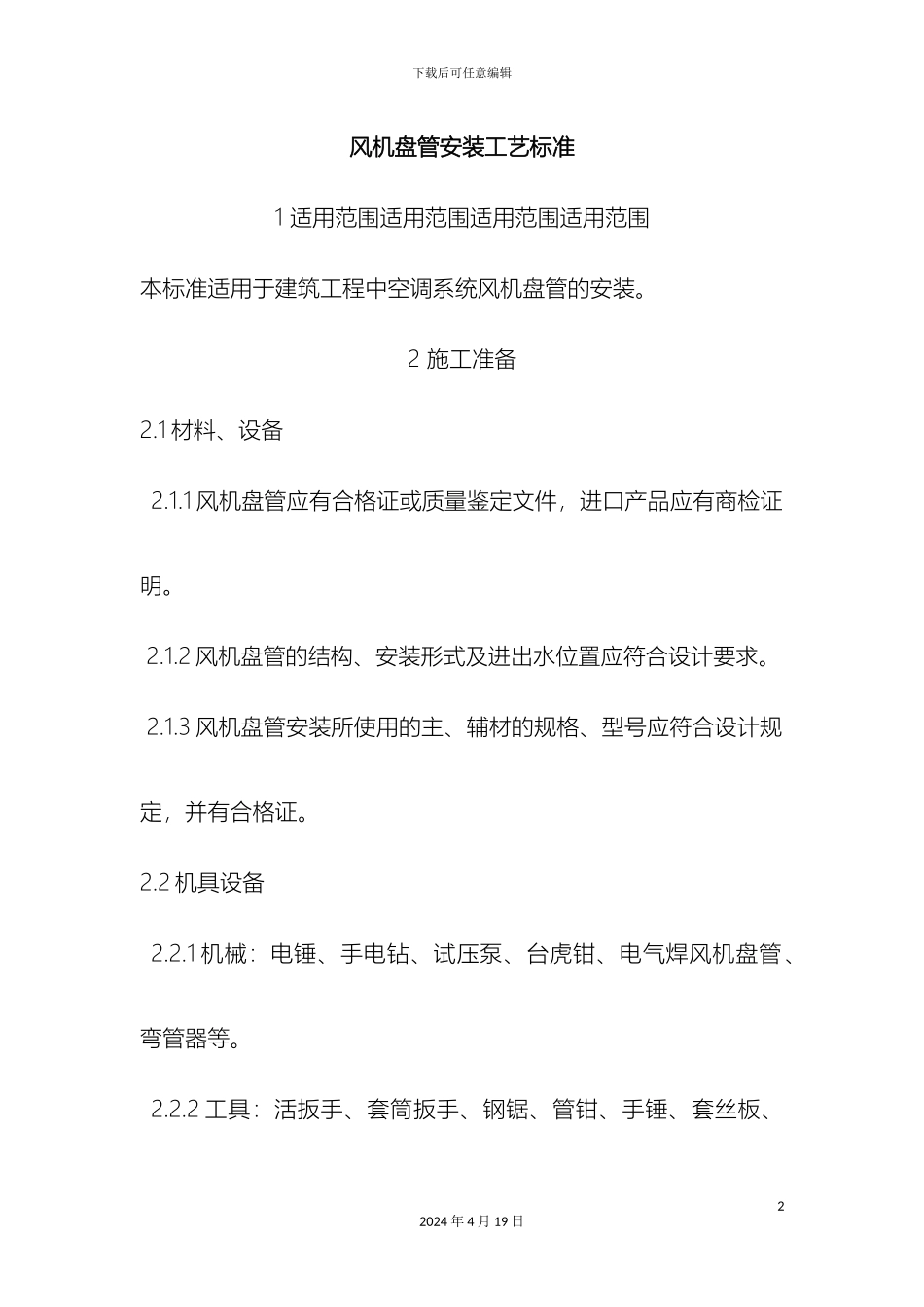

2 施工准备2
1 材料、设备 2
1 风机盘管应有合格证或质量鉴定文件,进口产品应有商检证明
2 风机盘管的结构、安装形式及进出水位置应符合设计要求
3 风机盘管安装所使用的主、辅材的规格、型号应符合设计规定,并有合格证
2 机具设备 2
1 机械:电锤、手电钻、试压泵、台虎钳、电气焊风机盘管、弯管器等
2 工具:活扳手、套筒扳手、钢锯、管钳、手锤、套丝板、22024 年 4 月 19 日下载后可任意编辑水平尺、线坠等

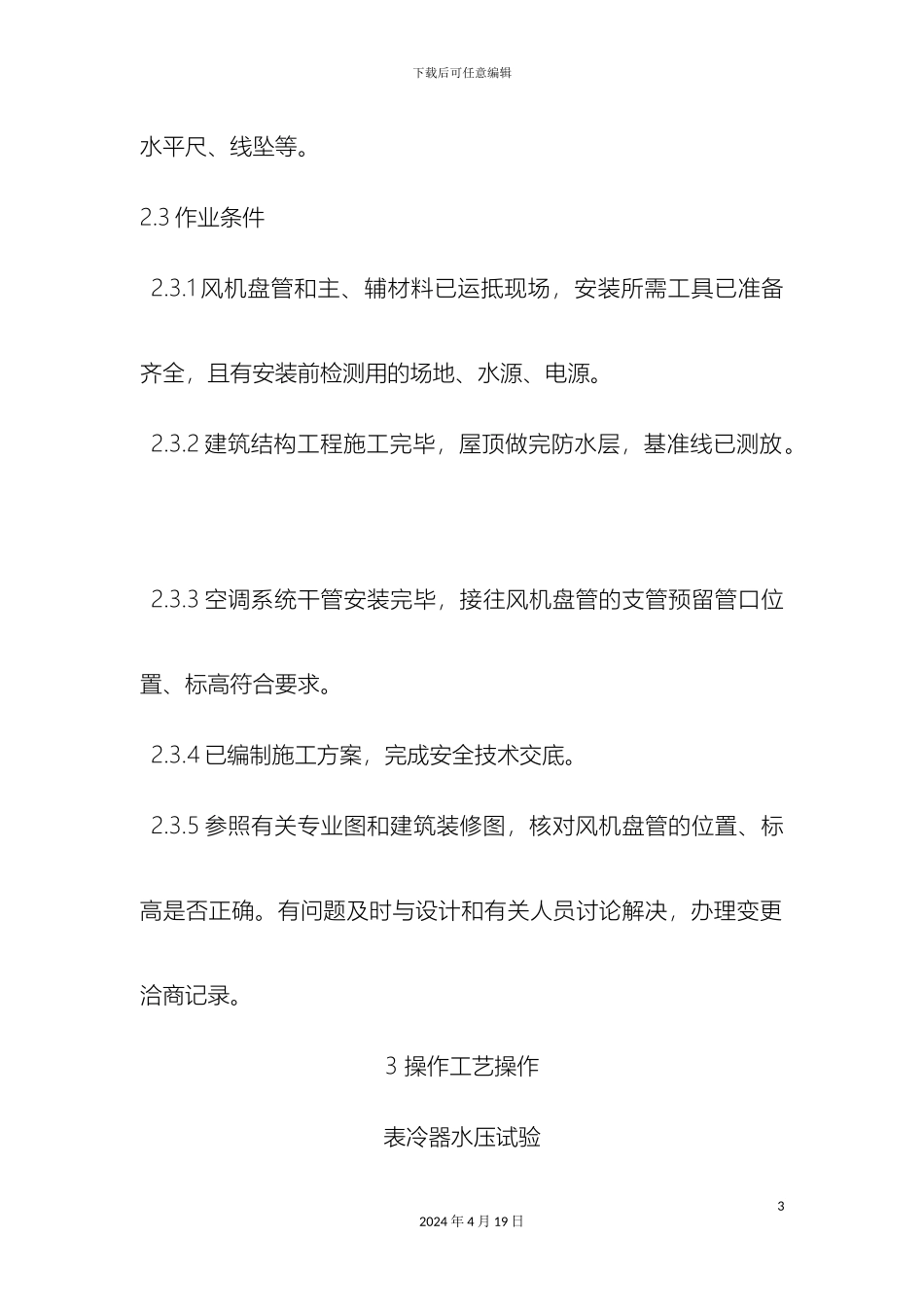

3 作业条件2
1 风机盘管和主、辅材料已运抵现场,安装所需工具已准备齐全,且有安装前检测用的场地、水源、电源
2 建筑结构工程施工完毕,屋顶做完防水层,基准线已测放
3 空调系统干管安装完毕,接往风机盘管的支管预留管口位置、标高符合要求
4 已编制施工方案,完成安全技术交底
5 参照有关专业图和建筑装修图,核对风机盘管的位置、标高是否正确
有问题及时与设计和有关人员讨论解决,办理变更洽商记录
3 操作工艺操作表冷器水压试验32024 年 4 月 19 日下载后可任意编辑支吊架安装电机试运转3
1 工艺流程 开箱检查风机盘管安装连接配管机组试运转3
2 操作方法 3
1 开箱检查 3
1 风机盘管应有装箱单、风机盘管说明书、产品质量合格证与产品性能检测报告等随机文件,进口风机盘管还应有商检合格的证明文件
2 风机盘管开箱检查内容包括:电机壳体及表面交换器有无损伤、锈蚀等缺陷
42024 年 4 月 19 日下载后可任意编辑3
2 电机试运转:风机盘管
