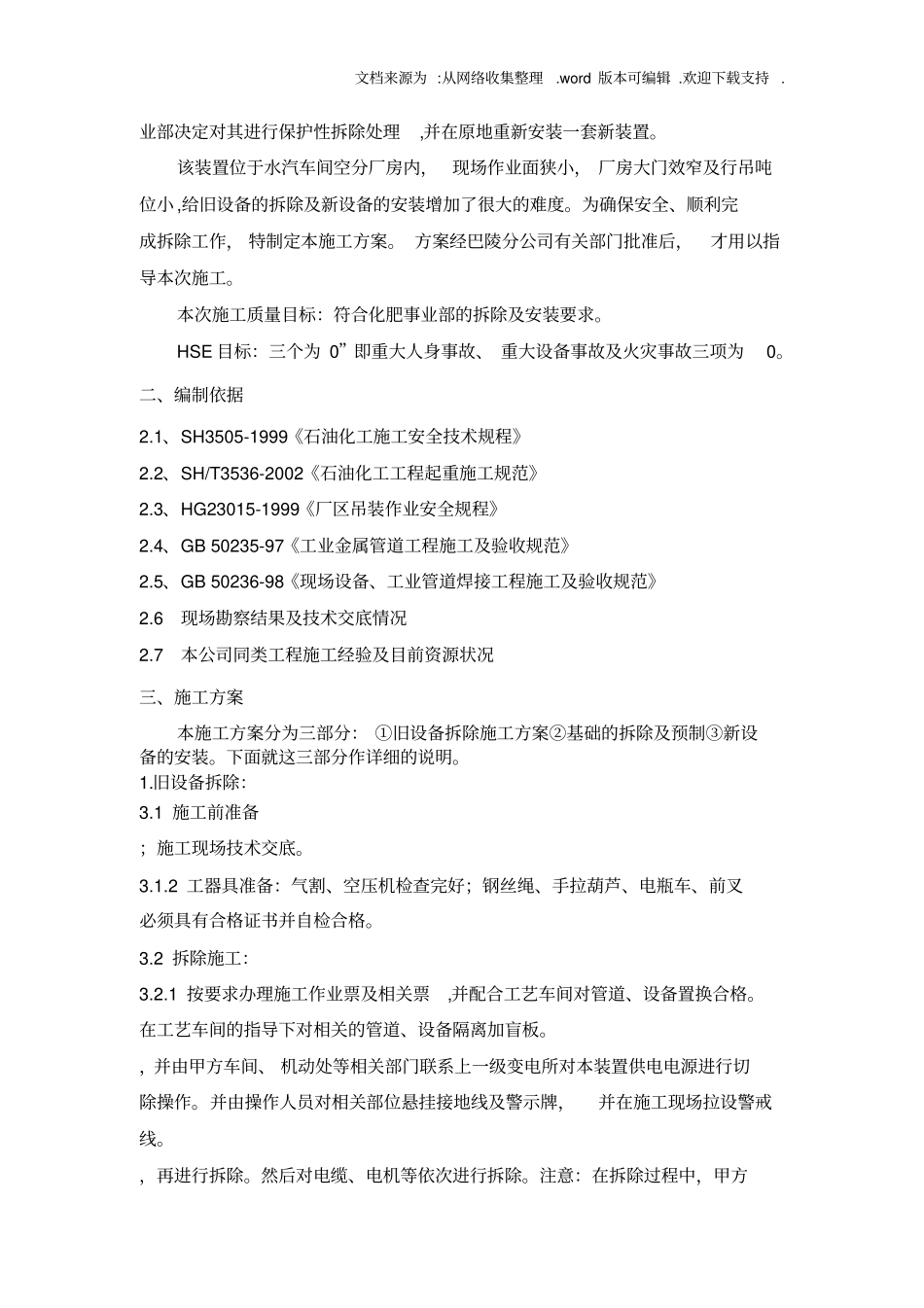

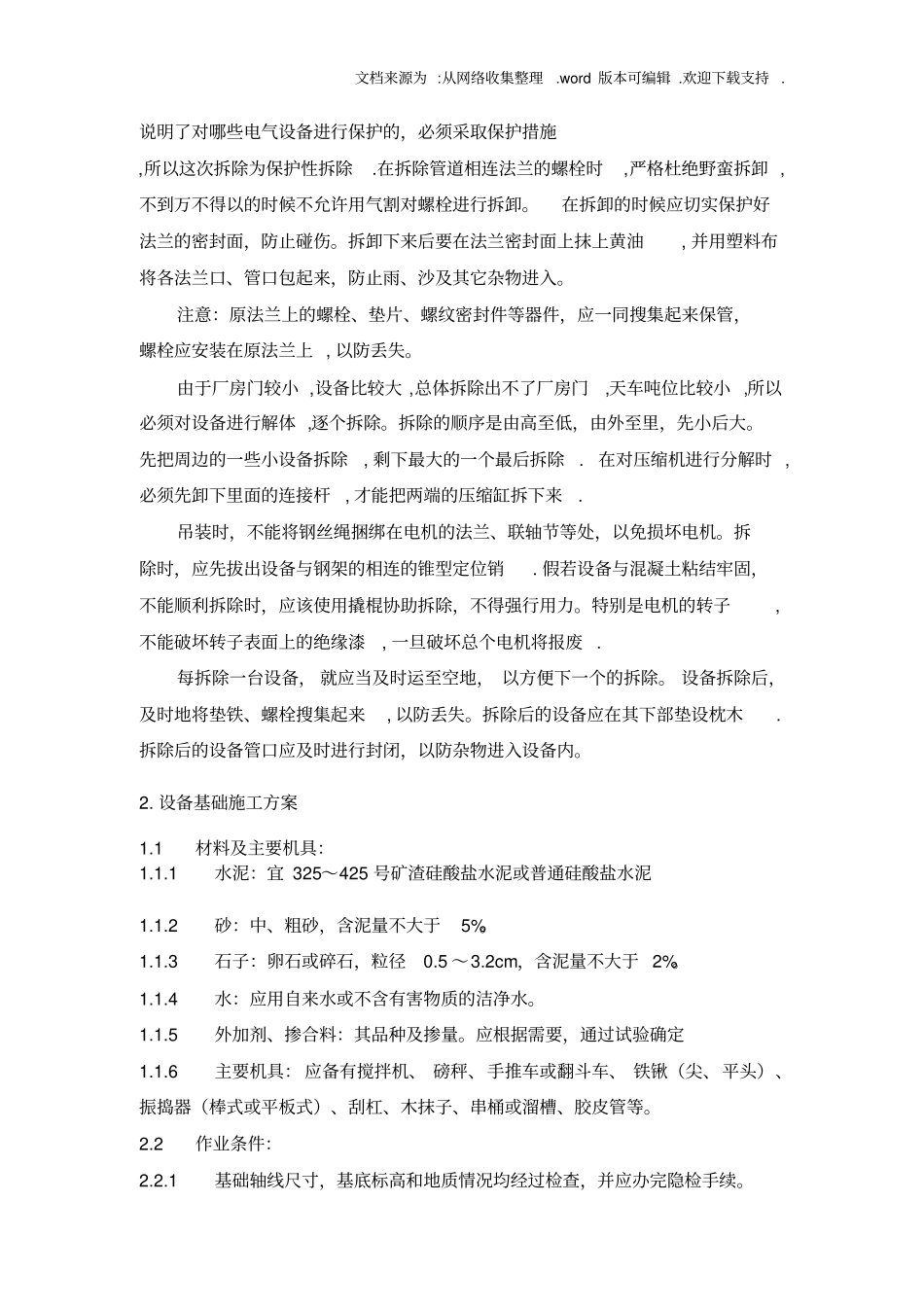

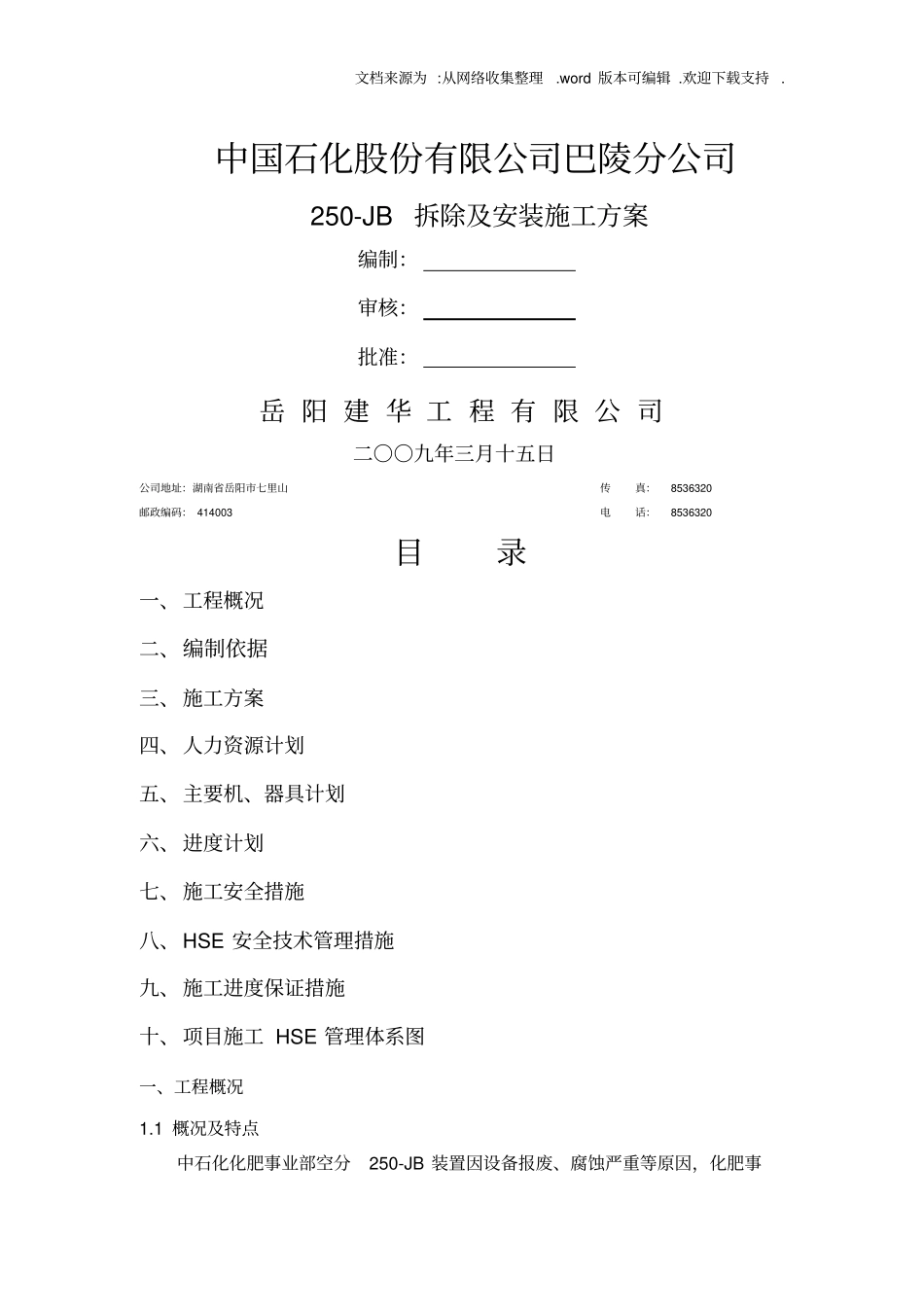

文档来源为 :从网络收集整理.word 版本可编辑 .欢迎下载支持 . 中国石化股份有限公司巴陵分公司250-JB 拆除及安装施工方案编制:审核:批准:岳 阳 建 华 工 程 有 限 公 司二○○九年三月十五日公司地址:湖南省岳阳市七里山传真:8536320邮政编码: 414003 电话:8536320目录一、工程概况二、编制依据三、施工方案四、人力资源计划五、主要机、器具计划六、进度计划七、施工安全措施八、HSE 安全技术管理措施九、施工进度保证措施十、项目施工 HSE 管理体系图一、工程概况1.1 概况及特点中石化化肥事业部空分250-JB 装置因设备报废、腐蚀严重等原因,化肥事文档来源为 :从网络收集整理.word 版本可编辑 .欢迎下载支持 . 业部决定对其进行保护性拆除处理,并在原地重新安装一套新装置。该装置位于水汽车间空分厂房内,现场作业面狭小, 厂房大门效窄及行吊吨位小 ,给旧设备的拆除及新设备的安装增加了很大的难度。为确保安全、顺利完成拆除工作, 特制定本施工方案。 方案经巴陵分公司有关部门批准后,才用以指导本次施工。本次施工质量目标:符合化肥事业部的拆除及安装要求。HSE 目标:三个为 0”即重大人身事故、 重大设备事故及火灾事故三项为0。二、编制依据2.1、SH3505-1999《石油化工施工安全技术规程》2.2、SH/T3536-2002《石油化工工程起重施工规范》2.3、HG23015-1999《厂区吊装作业安全规程》2.4、GB 50235-97《工业金属管道工程施工及验收规范》2.5、GB 50236-98《现场设备、工业管道焊接工程施工及验收规范》2.6 现场勘察结果及技术交底情况2.7 本公司同类工程施工经验及目前资源状况三、施工方案本施工方案分为三部分: ①旧设备拆除施工方案②基础的拆除及预制③新设备的安装。下面就这三部分作详细的说明。1.旧设备拆除:3.1 施工前准备;施工现场技术交底。3.1.2 工器具准备:气割、空压机检查完好;钢丝绳、手拉葫芦、电瓶车、前叉必须具有合格证书并自检合格。3.2 拆除施工:3.2.1 按要求办理施工作业票及相关票,并配合工艺车间对管道、设备置换合格。在工艺车间的指导下对相关的管道、设备隔离加盲板。,并由甲方车间、 机动处等相关部门联系上一级变电所对本装置供电电源进行切除操作。并由操作人员对相关部位悬挂接地线及警示牌,并在施工现场拉设警戒线。,再进行拆除。然后对电缆、电机等依次进行拆除。注意:在拆除过程中,甲方文档来源为 :从网络收集整理.word 版本可编...
