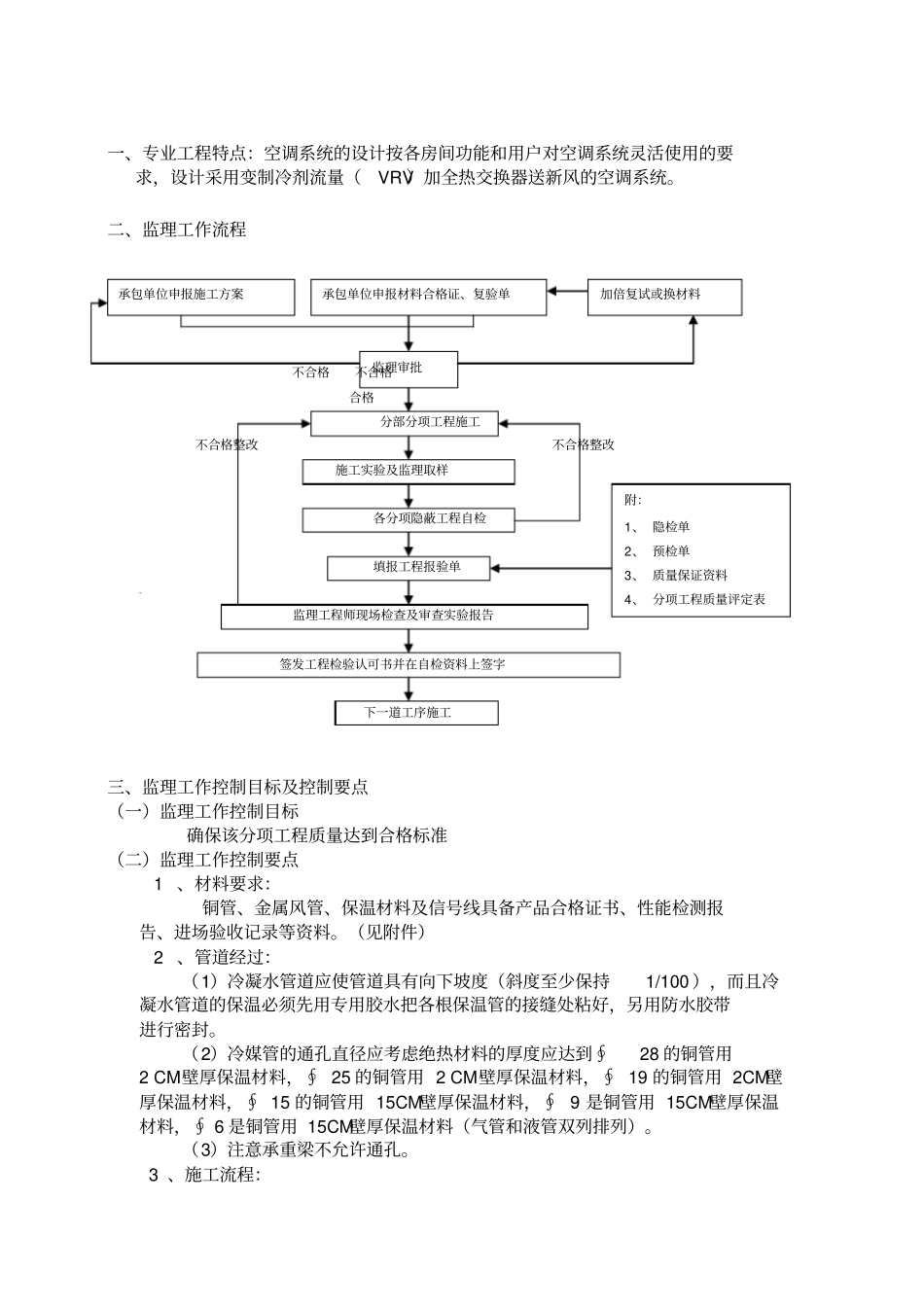

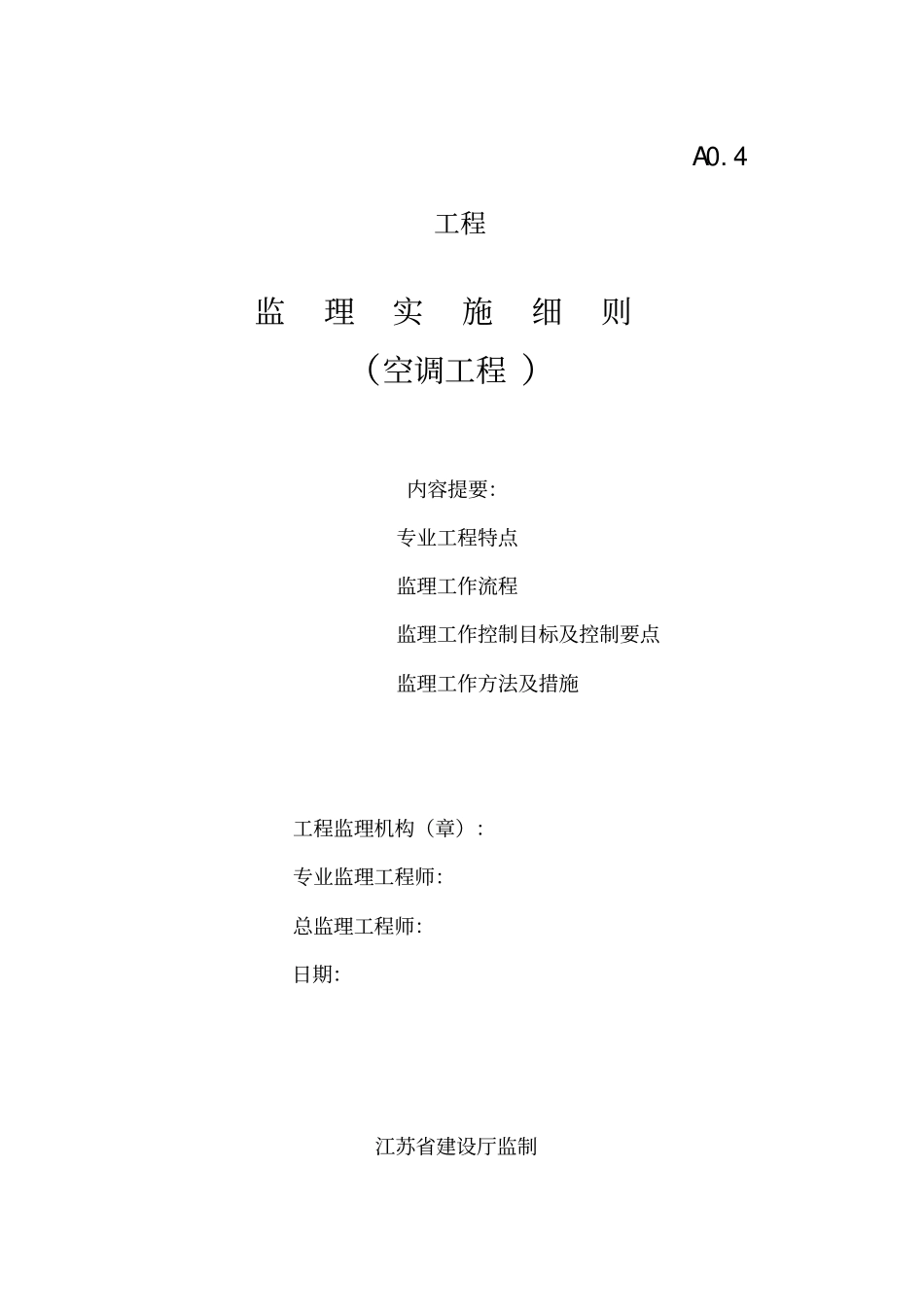

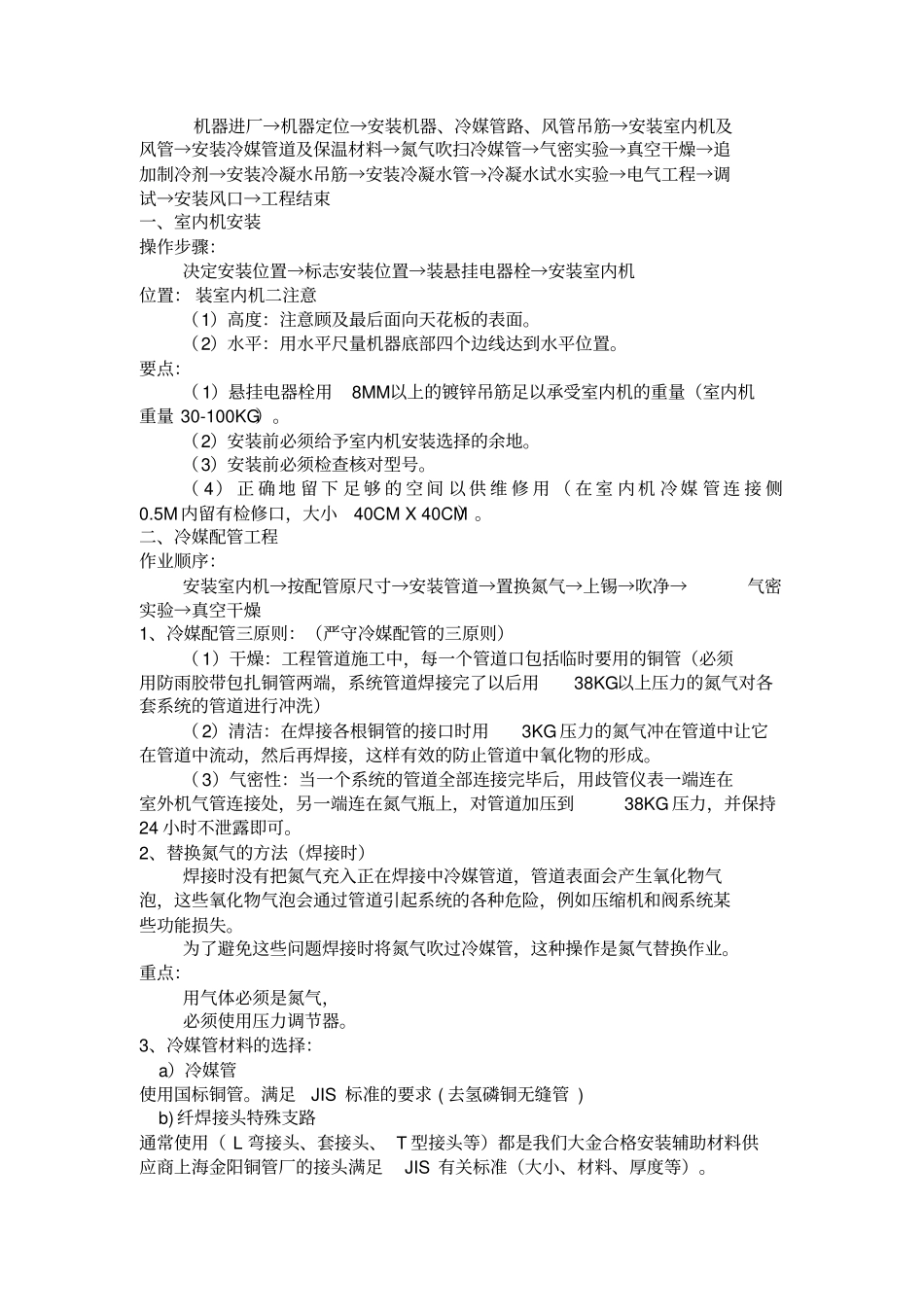

A0. 4工程监理实施细则(空调工程 )内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施工程监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制监理审批一、专业工程特点:空调系统的设计按各房间功能和用户对空调系统灵活使用的要求,设计采用变制冷剂流量(VRV)加全热交换器送新风的空调系统。二、监理工作流程不合格不合格合格分部分项工程施工不合格整改不合格整改施工实验及监理取样各分项隐蔽工程自检填报工程报验单监理工程师现场检查及审查实验报告签发工程检验认可书并在自检资料上签字下一道工序施工三、监理工作控制目标及控制要点(一)监理工作控制目标确保该分项工程质量达到合格标准(二)监理工作控制要点 1 、材料要求:铜管、金属风管、保温材料及信号线具备产品合格证书、性能检测报告、进场验收记录等资料。(见附件) 2 、管道经过:(1)冷凝水管道应使管道具有向下坡度(斜度至少保持1/100 ),而且冷凝水管道的保温必须先用专用胶水把各根保温管的接缝处粘好,另用防水胶带进行密封。(2)冷媒管的通孔直径应考虑绝热材料的厚度应达到∮28 的铜管用2 CM壁厚保温材料,∮ 25 的铜管用 2 CM壁厚保温材料,∮ 19 的铜管用 2CM壁厚保温材料,∮ 15 的铜管用 15CM壁厚保温材料,∮ 9 是铜管用 15CM壁厚保温材料,∮ 6 是铜管用 15CM壁厚保温材料(气管和液管双列排列)。(3)注意承重梁不允许通孔。 3 、施工流程:承包单位申报施工方案承包单位申报材料合格证、复验单加倍复试或换材料附:1、 隐检单2、 预检单3、 质量保证资料4、 分项工程质量评定表机器进厂→机器定位→安装机器、冷媒管路、风管吊筋→安装室内机及风管→安装冷媒管道及保温材料→氮气吹扫冷媒管→气密实验→真空干燥→追加制冷剂→安装冷凝水吊筋→安装冷凝水管→冷凝水试水实验→电气工程→调试→安装风口→工程结束一、室内机安装操作步骤:决定安装位置→标志安装位置→装悬挂电器栓→安装室内机位置: 装室内机二注意(1)高度:注意顾及最后面向天花板的表面。(2)水平:用水平尺量机器底部四个边线达到水平位置。要点:( 1)悬挂电器栓用8MM以上的镀锌吊筋足以承受室内机的重量(室内机重量 30-100KG)。(2)安装前必须给予室内机安装选择的余地。(3)安装前必须检查核对型号。( 4) 正 确 地 留 下 足 够 的 空 间 以 供 维 修 用 ...
