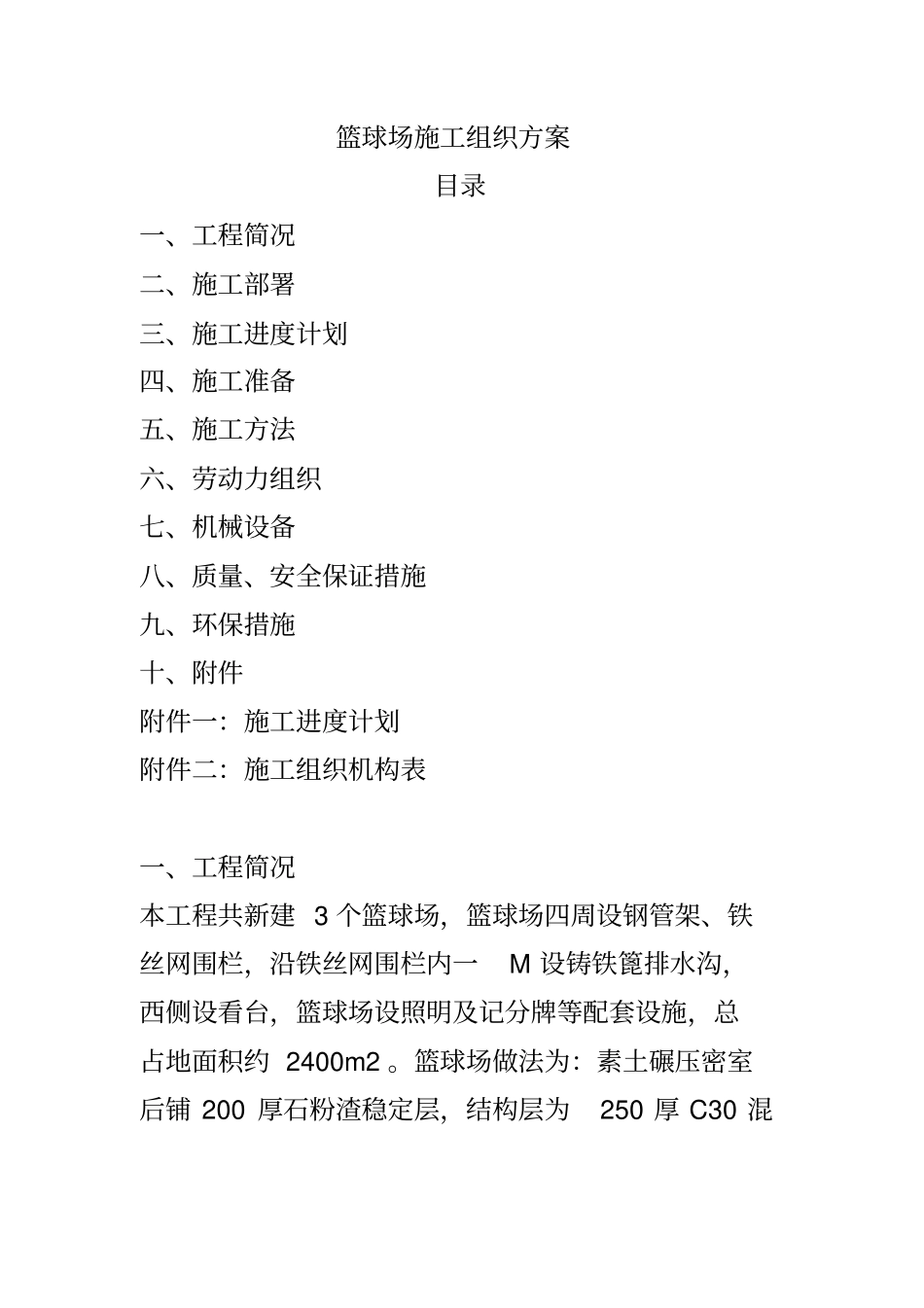

篮球场施工组织方案目录一、工程简况二、施工部署三、施工进度计划四、施工准备五、施工方法六、劳动力组织七、机械设备八、质量、安全保证措施九、环保措施十、附件附件一:施工进度计划附件二:施工组织机构表一、工程简况本工程共新建 3 个篮球场,篮球场四周设钢管架、铁丝网围栏,沿铁丝网围栏内一M 设铸铁篦排水沟,西侧设看台,篮球场设照明及记分牌等配套设施,总占地面积约 2400m2

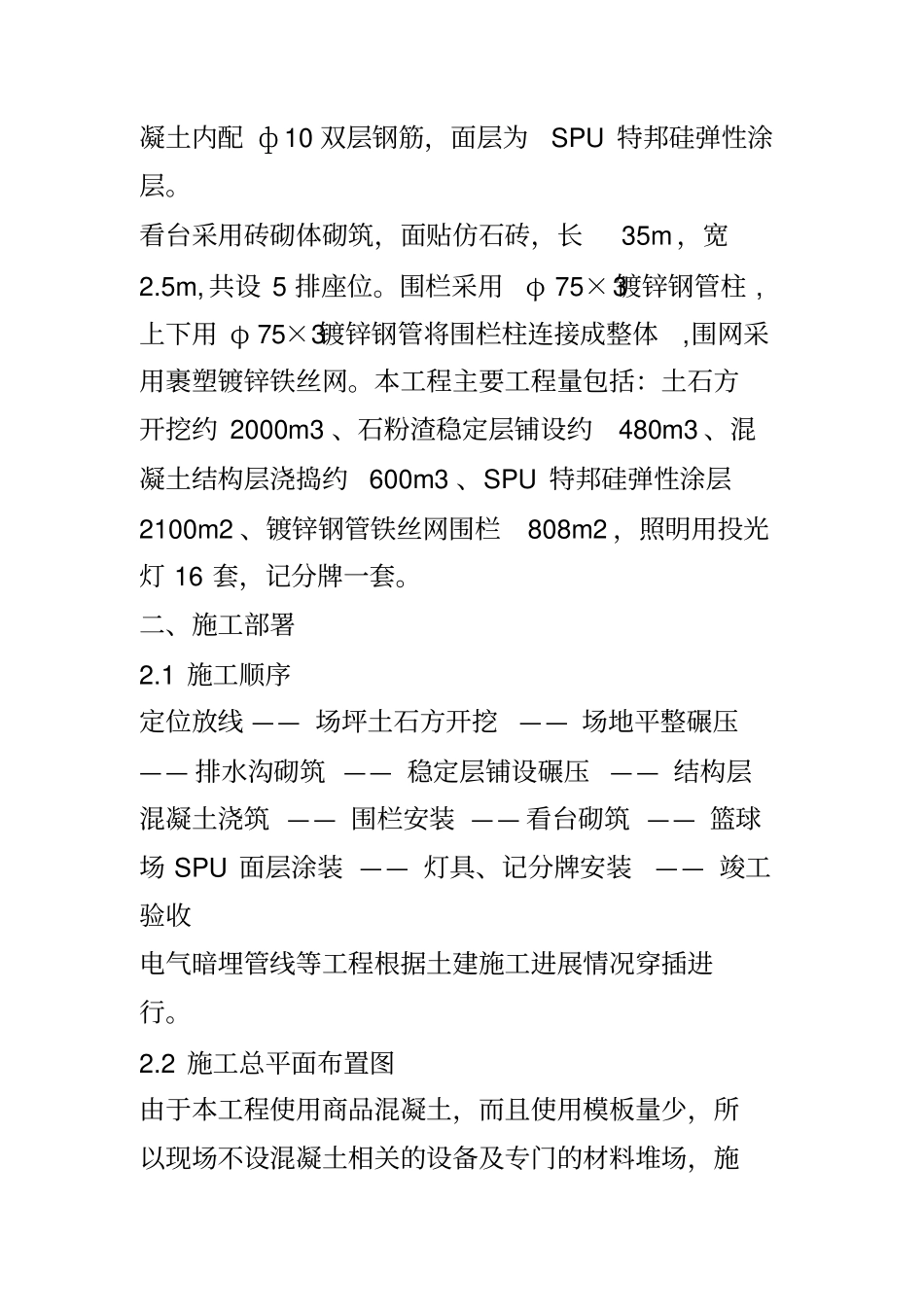

篮球场做法为:素土碾压密室后铺 200 厚石粉渣稳定层,结构层为250 厚 C30 混凝土内配 ф 10 双层钢筋,面层为SPU 特邦硅弹性涂层
看台采用砖砌体砌筑,面贴仿石砖,长35m ,宽2
5m, 共设 5 排座位
围栏采用φ 75×3 镀锌钢管柱 ,上下用 φ 75×3 镀锌钢管将围栏柱连接成整体,围网采用裹塑镀锌铁丝网
本工程主要工程量包括:土石方开挖约 2000m3 、石粉渣稳定层铺设约480m3 、混凝土结构层浇捣约600m3 、SPU 特邦硅弹性涂层2100m2 、镀锌钢管铁丝网围栏808m2 ,照明用投光灯 16 套,记分牌一套
二、施工部署2
1 施工顺序定位放线 —— 场坪土石方开挖—— 场地平整碾压—— 排水沟砌筑 —— 稳定层铺设碾压 —— 结构层混凝土浇筑 —— 围栏安装 —— 看台砌筑 —— 篮球场 SPU 面层涂装 —— 灯具、记分牌安装—— 竣工验收电气暗埋管线等工程根据土建施工进展情况穿插进行

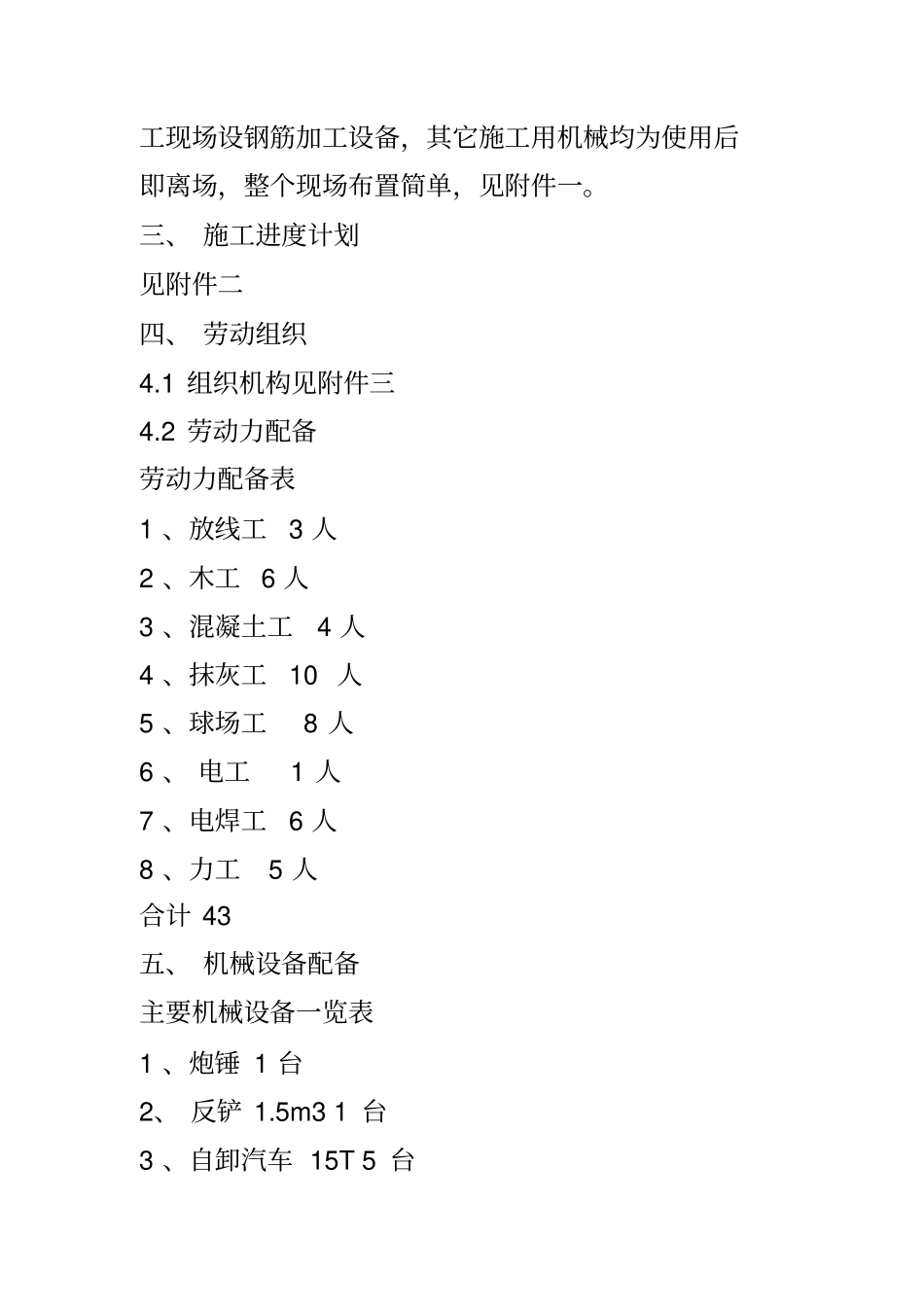

2 施工总平面布置图由于本工程使用商品混凝土,而且使用模板量少,所以现场不设混凝土相关的设备及专门的材料堆场,施工现场设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单,见附件一
三、 施工进度计划见附件二四、 劳动组织4
1 组织机构见附件三4
2 劳动力配备劳动力配备表1 、放线工 3 人2 、木工 6 人3 、混凝土工 4 人4 、抹灰工 10 人5 、
