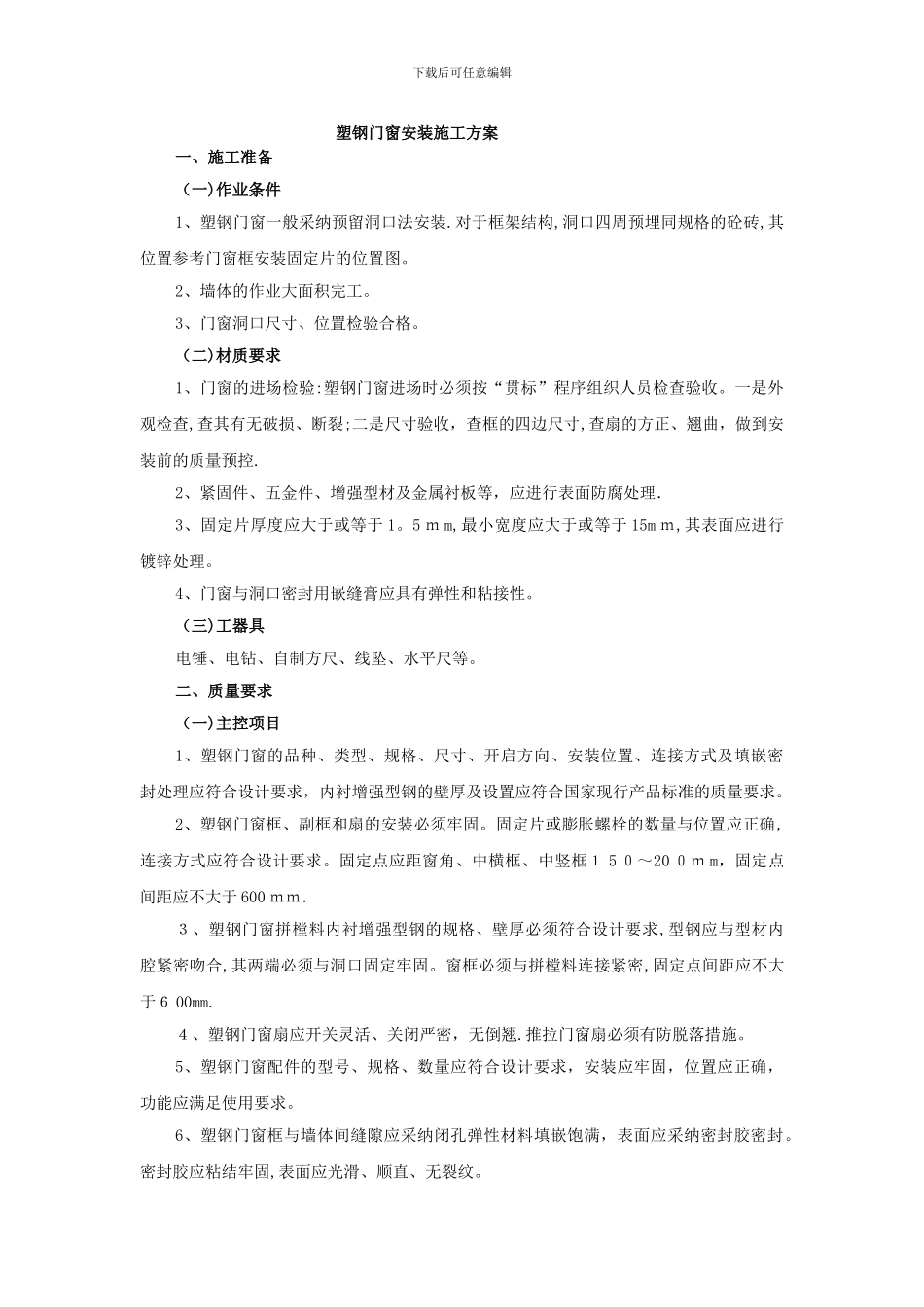

下载后可任意编辑 塑钢门窗安装施工方案一、施工准备(一)作业条件1、塑钢门窗一般采纳预留洞口法安装
对于框架结构,洞口四周预埋同规格的砼砖,其位置参考门窗框安装固定片的位置图
2、墙体的作业大面积完工
3、门窗洞口尺寸、位置检验合格
(二)材质要求1、门窗的进场检验:塑钢门窗进场时必须按“贯标”程序组织人员检查验收
一是外观检查,查其有无破损、断裂;二是尺寸验收,查框的四边尺寸,查扇的方正、翘曲,做到安装前的质量预控
2、紧固件、五金件、增强型材及金属衬板等,应进行表面防腐处理.3、固定片厚度应大于或等于 1
5 m m,最小宽度应大于或等于 15m m,其表面应进行镀锌处理
4、门窗与洞口密封用嵌缝膏应具有弹性和粘接性
(三)工器具电锤、电钻、自制方尺、线坠、水平尺等

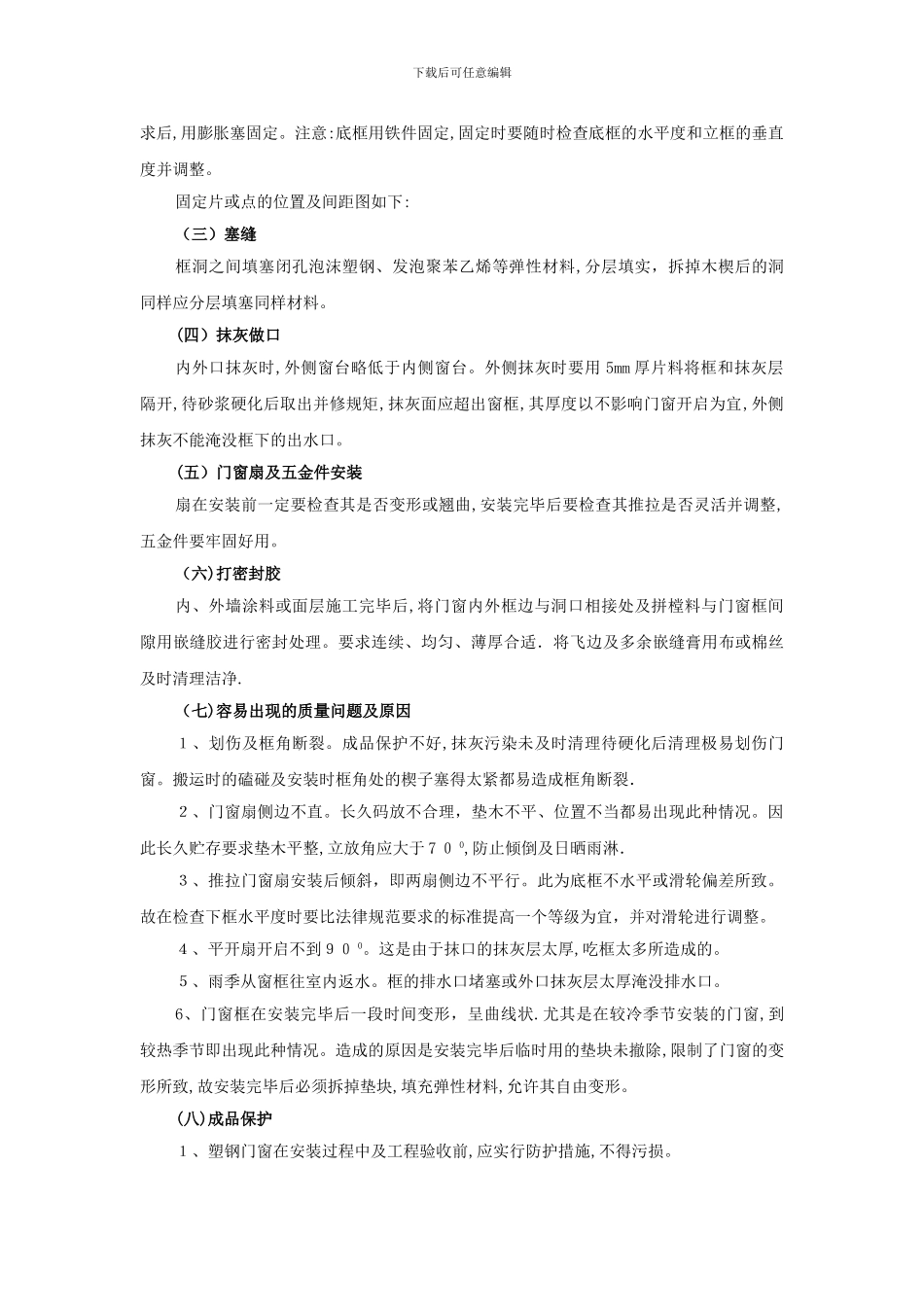

二、质量要求(一)主控项目1、塑钢门窗的品种、类型、规格、尺寸、开启方向、安装位置、连接方式及填嵌密封处理应符合设计要求,内衬增强型钢的壁厚及设置应符合国家现行产品标准的质量要求
2、塑钢门窗框、副框和扇的安装必须牢固
固定片或膨胀螺栓的数量与位置应正确,连接方式应符合设计要求
固定点应距窗角、中横框、中竖框1 5 0~20 0m m,固定点间距应不大于 600 mm.3、塑钢门窗拼樘料内衬增强型钢的规格、壁厚必须符合设计要求,型钢应与型材内腔紧密吻合,其两端必须与洞口固定牢固
窗框必须与拼樘料连接紧密,固定点间距应不大于6 00mm
4、塑钢门窗扇应开关灵活、关闭严密,无倒翘
推拉门窗扇必须有防脱落措施
5、塑钢门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求
6、塑钢门窗框与墙体间缝隙应采纳闭孔弹性材料填嵌饱满,表面应采纳密封胶密封
密封胶应粘结牢固,表面应光滑、顺直、无裂纹

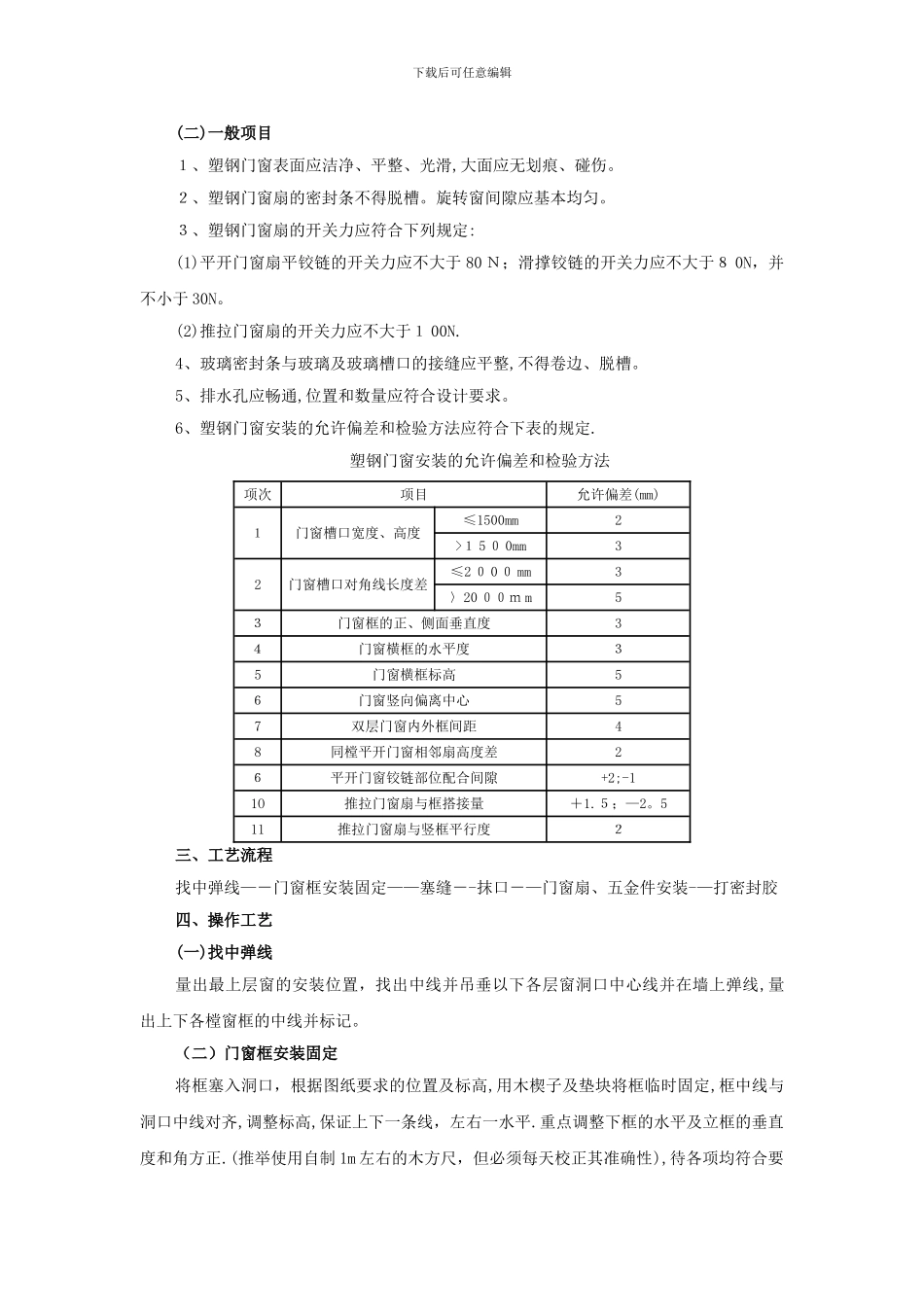

下载后可任意编辑(二)一般项目1、塑钢门窗表面应洁净、平整、光滑,大面应无划痕、碰伤
