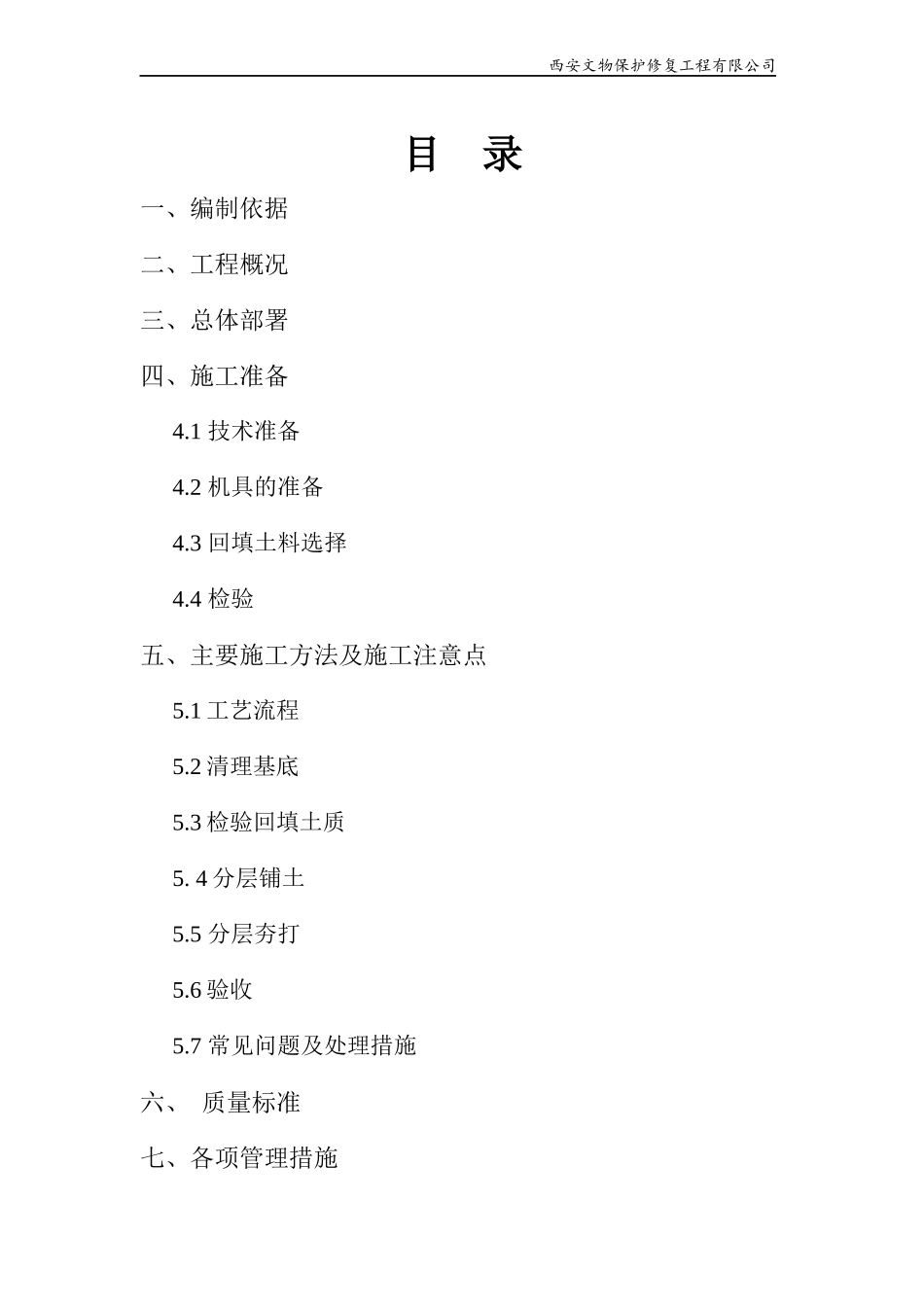

嘉峪关关城内城南段墙体3:7灰土夯筑专项施工方案审批:审核:编制:西安文物保护修复工程有限公司2013年7月西安文物保护修复工程有限公司目录一、编制依据二、工程概况三、总体部署四、施工准备4.1技术准备4.2机具的准备4.3回填土料选择4.4检验五、主要施工方法及施工注意点5.1工艺流程5.2清理基底5.3检验回填土质5.4分层铺土5.5分层夯打5.6验收5.7常见问题及处理措施六、质量标准七、各项管理措施西安文物保护修复工程有限公司7.1组织管理7.2施工质量保证措施7.3安全措施7.4环保措施西安文物保护修复工程有限公司一、编制依据1、现场实际情况2、工程施工图纸3、《中华人民共和国文物保护法》4、《建筑工程施工质量验收统一标准》(GB50300-2001)5、《建筑机械使用安全技术规程》(JGJ33-2001)二、工程概况嘉峪关关城(不含罗城)墙体保护及防渗排水系统工程由中铁西北科学院有限公司设计并勘察。经现场补充勘察及测量发现,该城墙底部为土坯砌筑,墙体两侧为外包土坯砌筑,外包土坯砌筑层随意性很大,土坯规格不等。外包土坯墙与钢筋混凝土层衔接处为3-4层青砖泥浆砌筑。南城墙东段墙体在混凝土垫层下部为厚230mm的3:7灰土垫层,灰土垫层下部即为土坯砌筑墙体,其砌筑方式随意,极为松散且外包土坯墙与下部土坯砌筑墙体之间有40-300mm的裂隙,其裂隙沿墙体两侧呈纵向通长分布。3:7灰土垫层中有许多鹅卵石,也用200mm左右的卵石随意填补孔洞,其颗粒级配差,密实度差。本工程回填面积较大,深度深,在进行回填夯筑施工前,必须作好各项准备工作。西安文物保护修复工程有限公司三、总体部署内城南段开挖已施工完毕,经甲方,监理,设计等有关部门进行了验收,现可以进行下一到工序。我项目部即将进行3:7灰土回填夯筑等项目实施施工,现就3:7灰土回填及土坯砌筑等施工制定专项方案。由于工期紧迫,需加快回填夯筑速度,拟采用立式打夯机、夯锤及手锤相结合的方式人工回填夯筑。四、施工准备4.1技术准备1、进行技术复核基底标高,并经验收合格。2、施工前制定施工方案,对施工人员进行有详细的技术交底。3、各种进场原材料规格、品种、材质等符合技术要求,进场后进行相应验收,并有相应的施工配比通知单。4、通过压实试验,确定每层虚铺厚度和压实遍数。5、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作。4.2机具的准备立式打夯机、夯锤、手锤、棕绳、方椽、筛子(孔径6-10mm和16-20mm两种)、靠尺、铁锹、水桶、手推车等作业条件:1、对南城墙敌楼、角楼进行有效支护,对敌楼、角楼的预留放坡进西安文物保护修复工程有限公司行清理。2、将原夯土层基底表面清理干净,无积水。3、控制基底标高,和确定虚铺厚度。4.3材料准备1、选用粘土,不得含有有机杂质。使用前先过筛。2、石灰应用生石灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水份。4.4检验检验回填土料的种类、粒径,不允许有杂物,材料符合施工规范规定。五、主要施工方法及施工注意点5.1工艺流程清理底层→检验回填土→支模→从两边分层铺土→两边人工夯实→立式夯机分层夯打(振捣)密实→检验密实度→修整、找平、验收5.2清理底层回填夯土前,将底层上的垃圾、钢管、木方等各种建筑材料以及其它杂物处理完毕,清理干净。将原夯土层的表面及敌楼、角楼侧面喷洒加固液,保证新旧结合层有效结合。若夯筑层上有积水,应先将积水及含水率过大的泥土清除后才能回填。5.3检验回填土质对原城墙夯实土进行检验,再对回填夯实土料的种类、粒径,有无杂物进行检查,土料的含水量控制在标准范围内。如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇西安文物保护修复工程有限公司填料含水量偏低,可采用预先洒水润湿等措施。5.4施工方法1、灰土的配合比应用体积比,配比前应先用标准斗作样品,控制配合比,拌合时必须均匀一致,拌合均匀,颜色一致,并保持一定的湿度,水灰比要达到设计要求,检验方法为“手握成团,两手轻捏即碎”,土料水分过大或不足时,应晾干或洒水湿润。2、灰土采用石灰粉和粘土拌合铺设,虚土铺设厚度达到180mm,灰土含...
