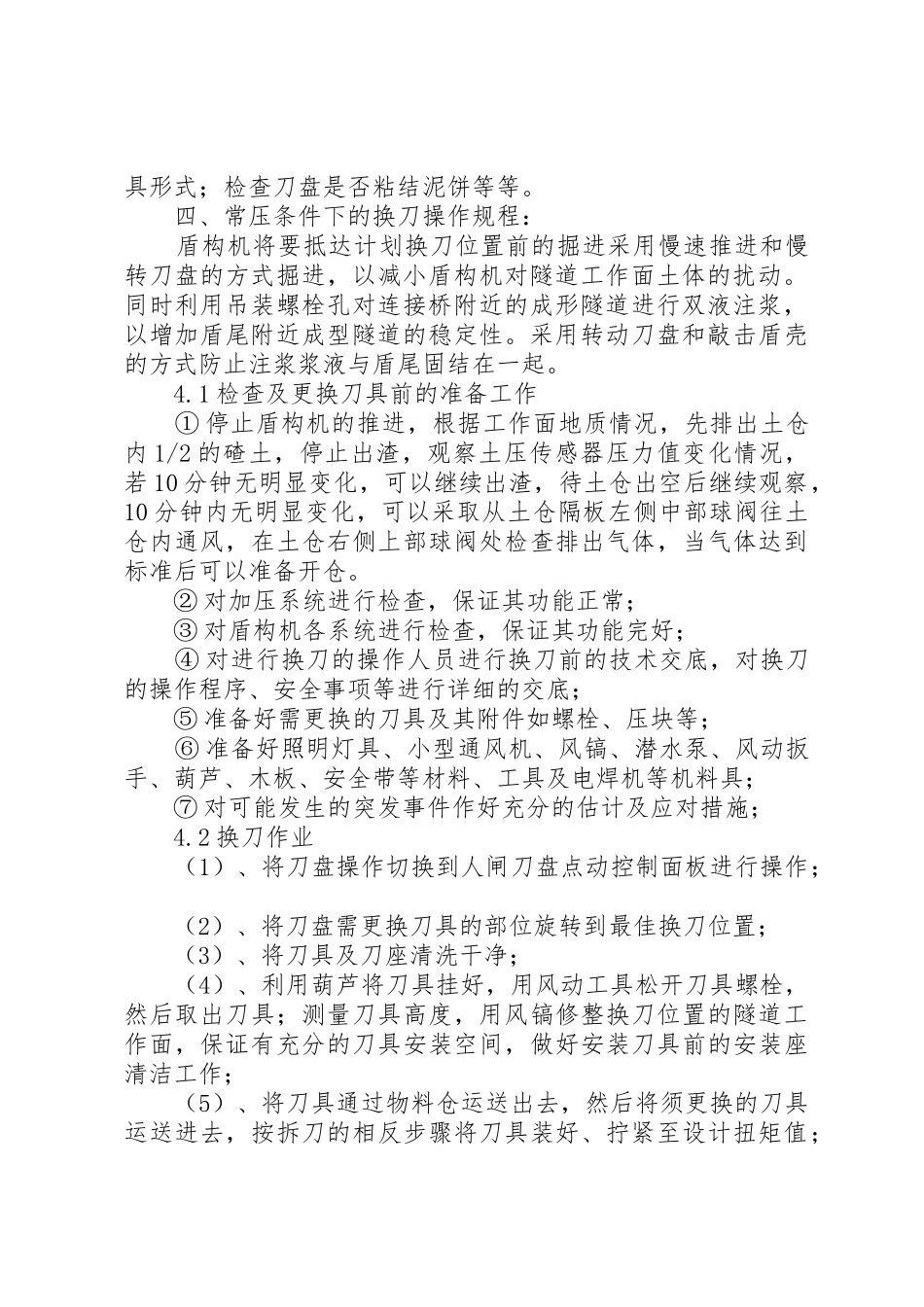

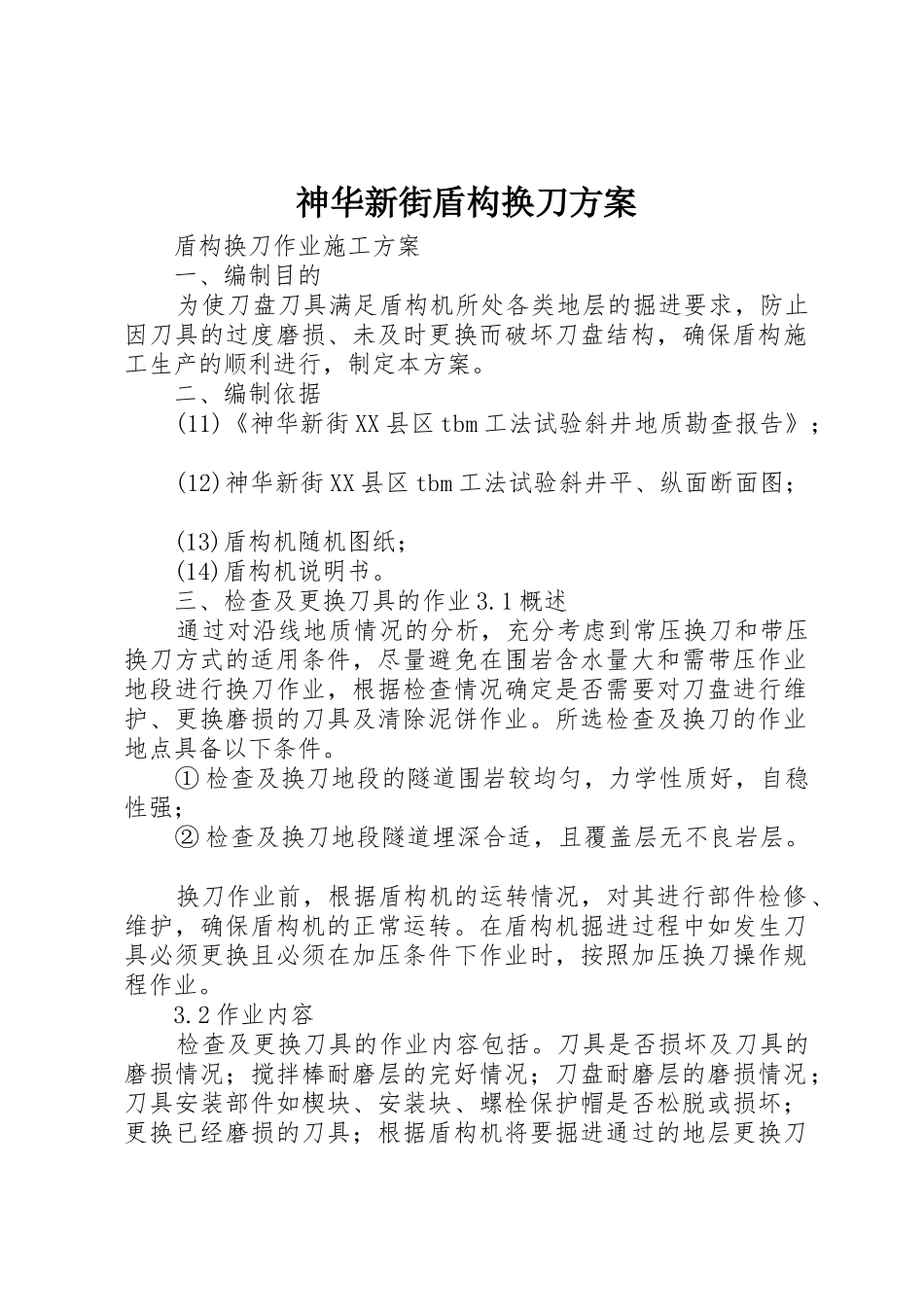

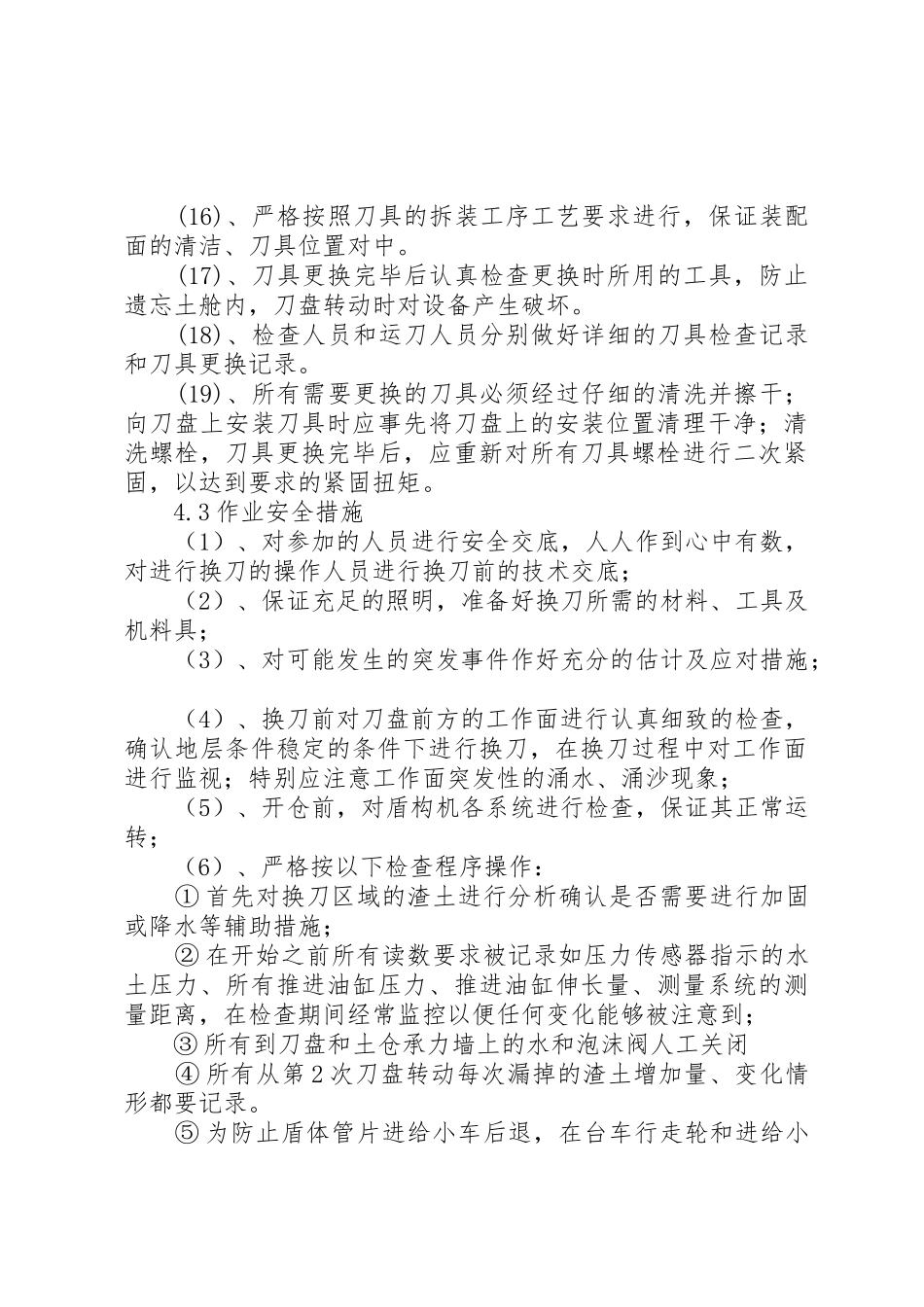

神华新街盾构换刀方案 盾构换刀作业施工方案 一、编制目的 为使刀盘刀具满足盾构机所处各类地层的掘进要求,防止因刀具的过度磨损、未及时更换而破坏刀盘结构,确保盾构施工生产的顺利进行,制定本方案。 二、编制依据 (11)《神华新街 XX 县区 tbm 工法试验斜井地质勘查报告》; (12)神华新街 XX 县区 tbm 工法试验斜井平、纵面断面图; (13)盾构机随机图纸; (14)盾构机说明书。 三、检查及更换刀具的作业 3.1 概述 通过对沿线地质情况的分析,充分考虑到常压换刀和带压换刀方式的适用条件,尽量避免在围岩含水量大和需带压作业地段进行换刀作业,根据检查情况确定是否需要对刀盘进行维护、更换磨损的刀具及清除泥饼作业。所选检查及换刀的作业地点具备以下条件。 ① 检查及换刀地段的隧道围岩较均匀,力学性质好,自稳性强; ② 检查及换刀地段隧道埋深合适,且覆盖层无不良岩层。 换刀作业前,根据盾构机的运转情况,对其进行部件检修、维护,确保盾构机的正常运转。在盾构机掘进过程中如发生刀具必须更换且必须在加压条件下作业时,按照加压换刀操作规程作业。 3.2 作业内容 检查及更换刀具的作业内容包括。刀具是否损坏及刀具的磨损情况;搅拌棒耐磨层的完好情况;刀盘耐磨层的磨损情况;刀具安装部件如楔块、安装块、螺栓保护帽是否松脱或损坏;更换已经磨损的刀具;根据盾构机将要掘进通过的地层更换刀具形式;检查刀盘是否粘结泥饼等等。 四、常压条件下的换刀操作规程: 盾构机将要抵达计划换刀位置前的掘进采用慢速推进和慢转刀盘的方式掘进,以减小盾构机对隧道工作面土体的扰动。同时利用吊装螺栓孔对连接桥附近的成形隧道进行双液注浆,以增加盾尾附近成型隧道的稳定性。采用转动刀盘和敲击盾壳的方式防止注浆浆液与盾尾固结在一起。 4.1 检查及更换刀具前的准备工作 ① 停止盾构机的推进,根据工作面地质情况,先排出土仓内 1/2 的碴土,停止出渣,观察土压传感器压力值变化情况,若 10 分钟无明显变化,可以继续出渣,待土仓出空后继续观察,10 分钟内无明显变化,可以采取从土仓隔板左侧中部球阀往土仓内通风,在土仓右侧上部球阀处检查排出气体,当气体达到标准后可以准备开仓。 ② 对加压系统进行检查,保证其功能正常; ③ 对盾构机各系统进行检查,保证其功能完好; ④ 对进行换刀的操作人员进行换刀前的技术交底,对换刀的操作程序、安全事项等进行详细的交底; ⑤ 准备好需...
