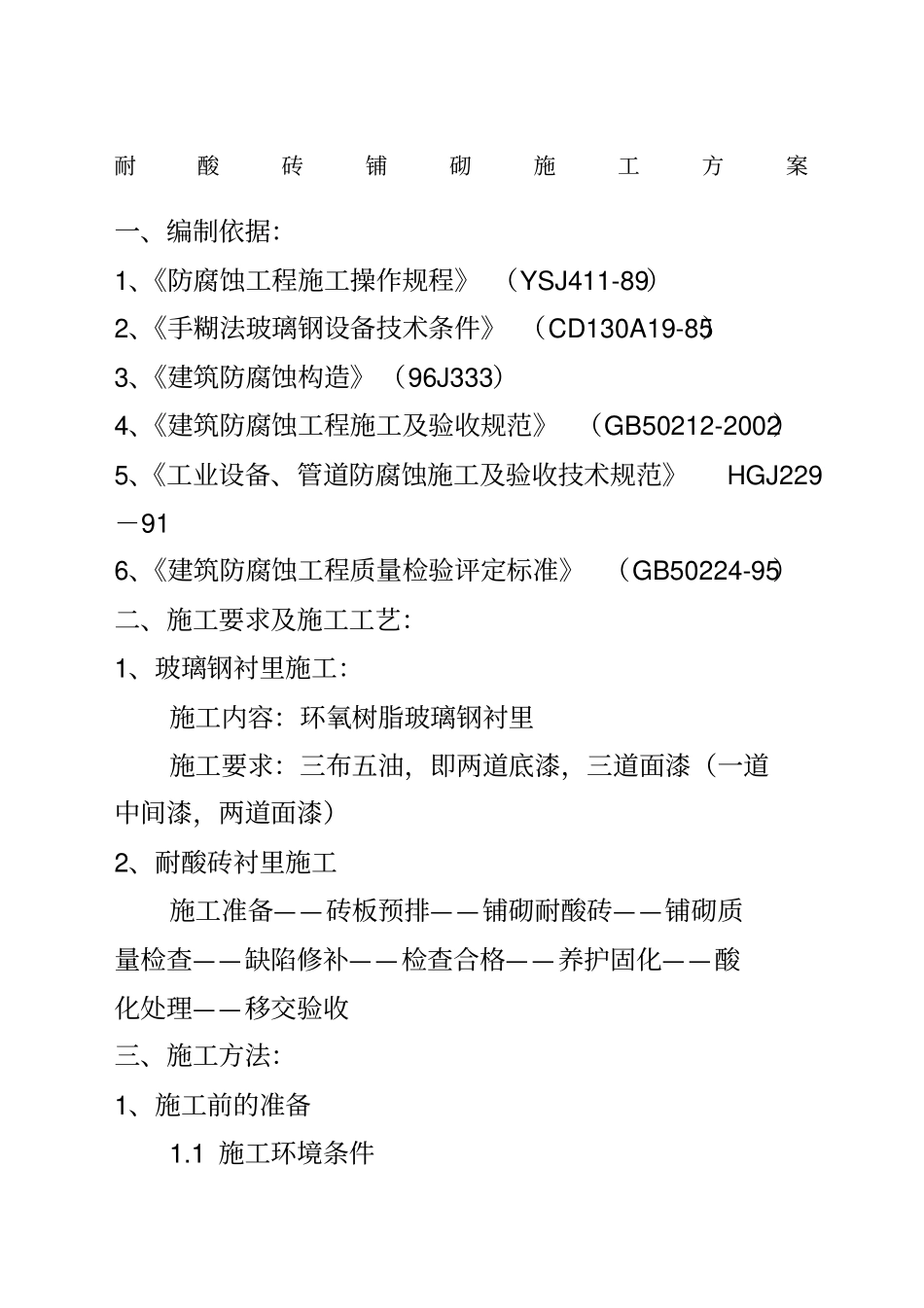

耐酸砖铺砌施工方案一、编制依据:1、《防腐蚀工程施工操作规程》 (YSJ411-89)2、《手糊法玻璃钢设备技术条件》 (CD130A19-85)3、《建筑防腐蚀构造》(96J333)4、《建筑防腐蚀工程施工及验收规范》 (GB50212-2002)5、《工业设备、管道防腐蚀施工及验收技术规范》HGJ229-91 6、《建筑防腐蚀工程质量检验评定标准》 (GB50224-95)二、施工要求及施工工艺:1、玻璃钢衬里施工:施工内容:环氧树脂玻璃钢衬里施工要求:三布五油,即两道底漆,三道面漆(一道中间漆,两道面漆)2、耐酸砖衬里施工施工准备——砖板预排——铺砌耐酸砖——铺砌质量检查——缺陷修补——检查合格——养护固化——酸化处理——移交验收三、施工方法:1、施工前的准备1

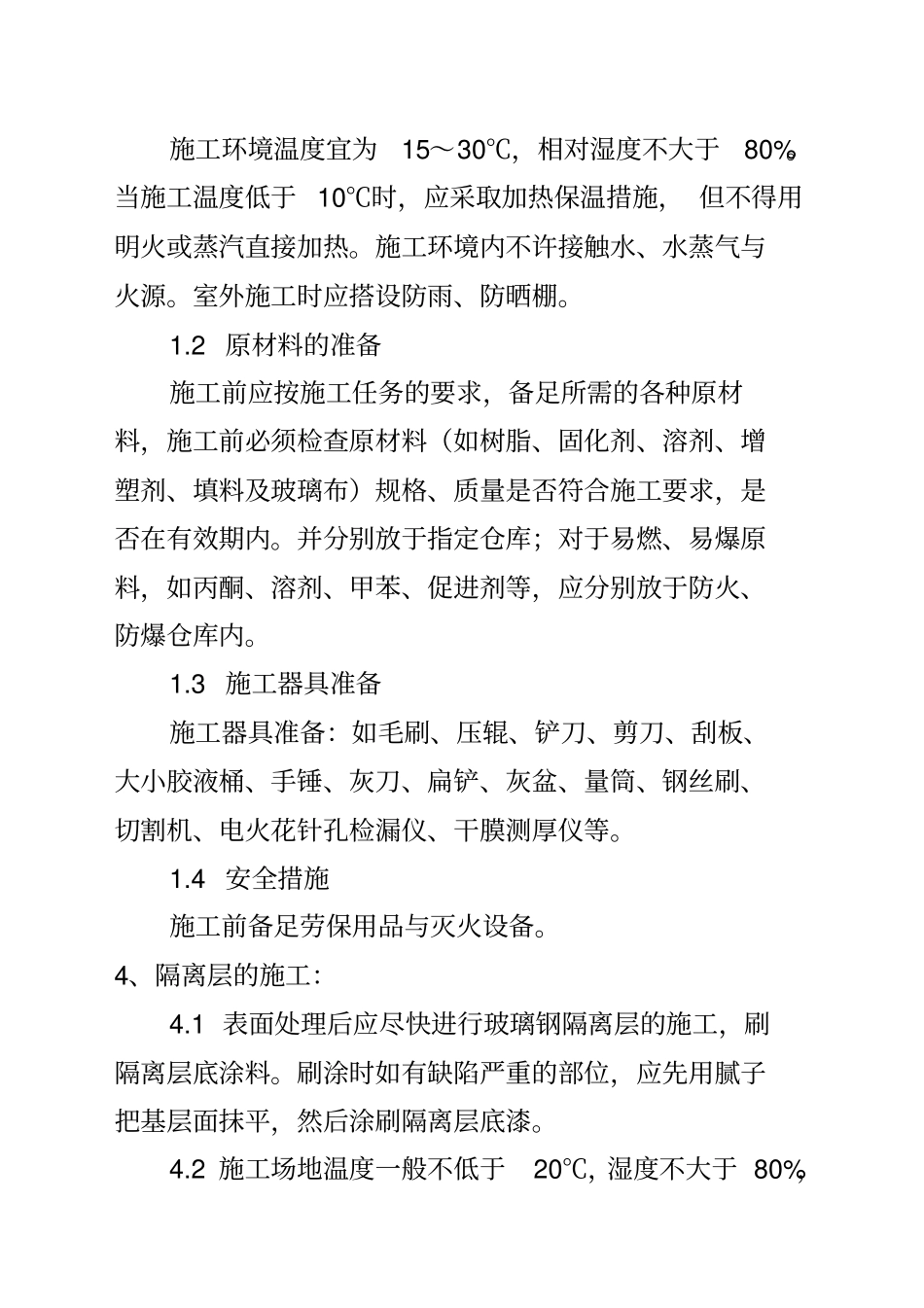

1 施工环境条件施工环境温度宜为15~30℃,相对湿度不大于80%
当施工温度低于 10℃时,应采取加热保温措施, 但不得用明火或蒸汽直接加热
施工环境内不许接触水、水蒸气与火源
室外施工时应搭设防雨、防晒棚
2 原材料的准备施工前应按施工任务的要求,备足所需的各种原材料,施工前必须检查原材料(如树脂、固化剂、溶剂、增塑剂、填料及玻璃布)规格、质量是否符合施工要求,是否在有效期内
并分别放于指定仓库;对于易燃、易爆原料,如丙酮、溶剂、甲苯、促进剂等,应分别放于防火、防爆仓库内
3 施工器具准备施工器具准备:如毛刷、压辊、铲刀、剪刀、刮板、大小胶液桶、手锤、灰刀、扁铲、灰盆、量筒、钢丝刷、切割机、电火花针孔检漏仪、干膜测厚仪等
4 安全措施施工前备足劳保用品与灭火设备
4、隔离层的施工:4
1 表面处理后应尽快进行玻璃钢隔离层的施工,刷隔离层底涂料
刷涂时如有缺陷严重的部位,应先用腻子把基层面抹平,然后涂刷隔离层底漆

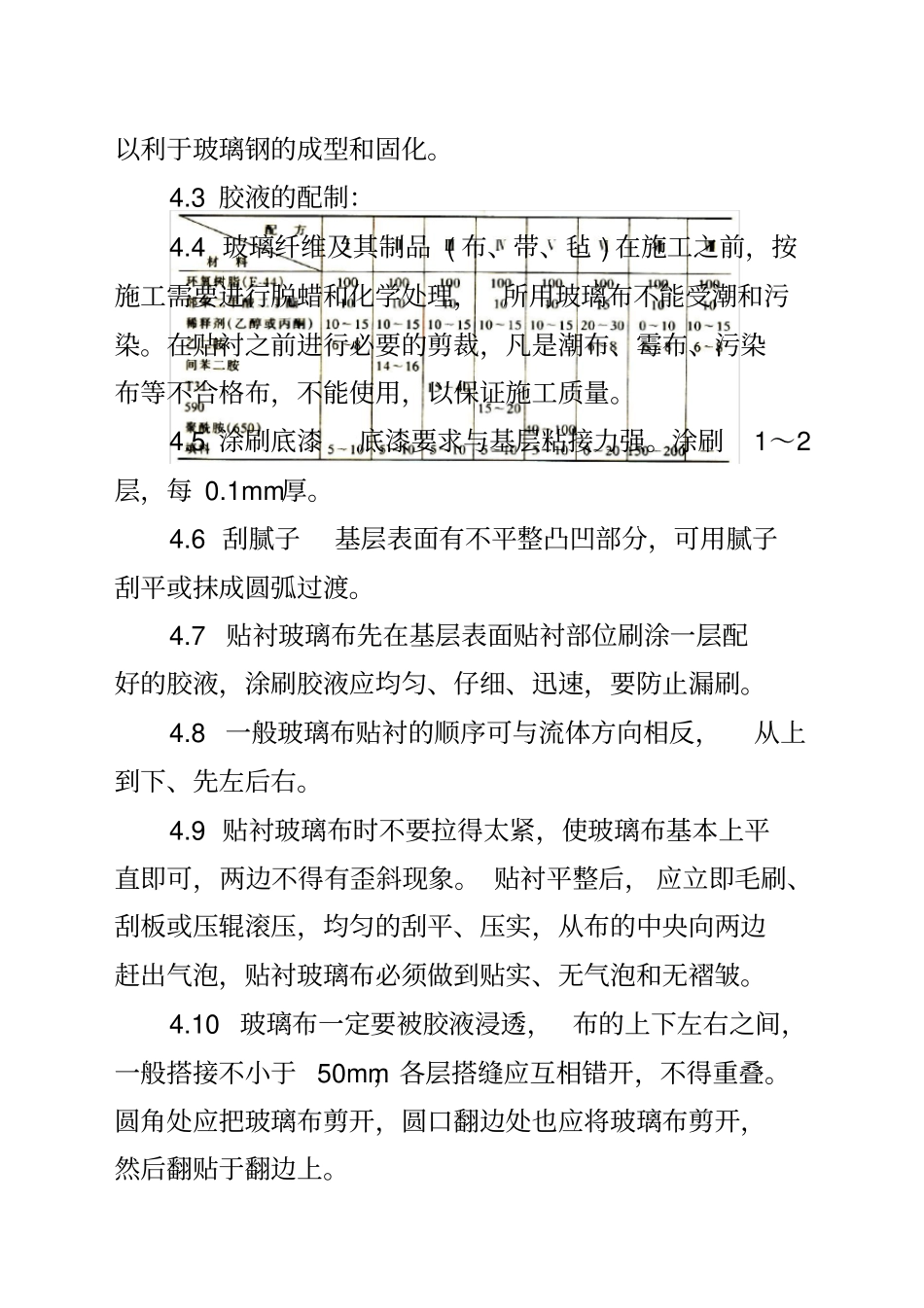

2 施工场地温度一般不低于20℃,湿度不大于 80%,以利于玻璃钢的成型和固化
