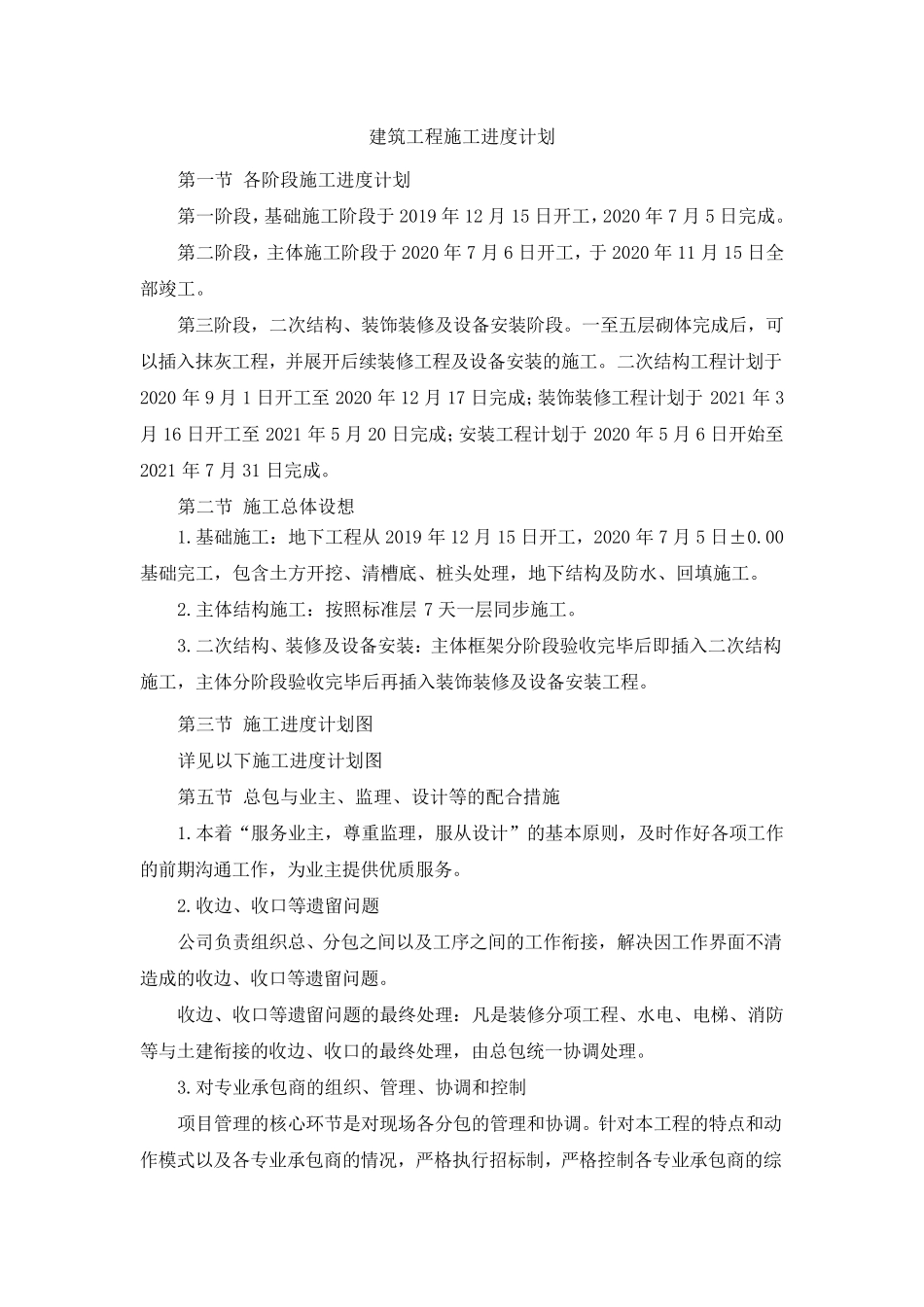

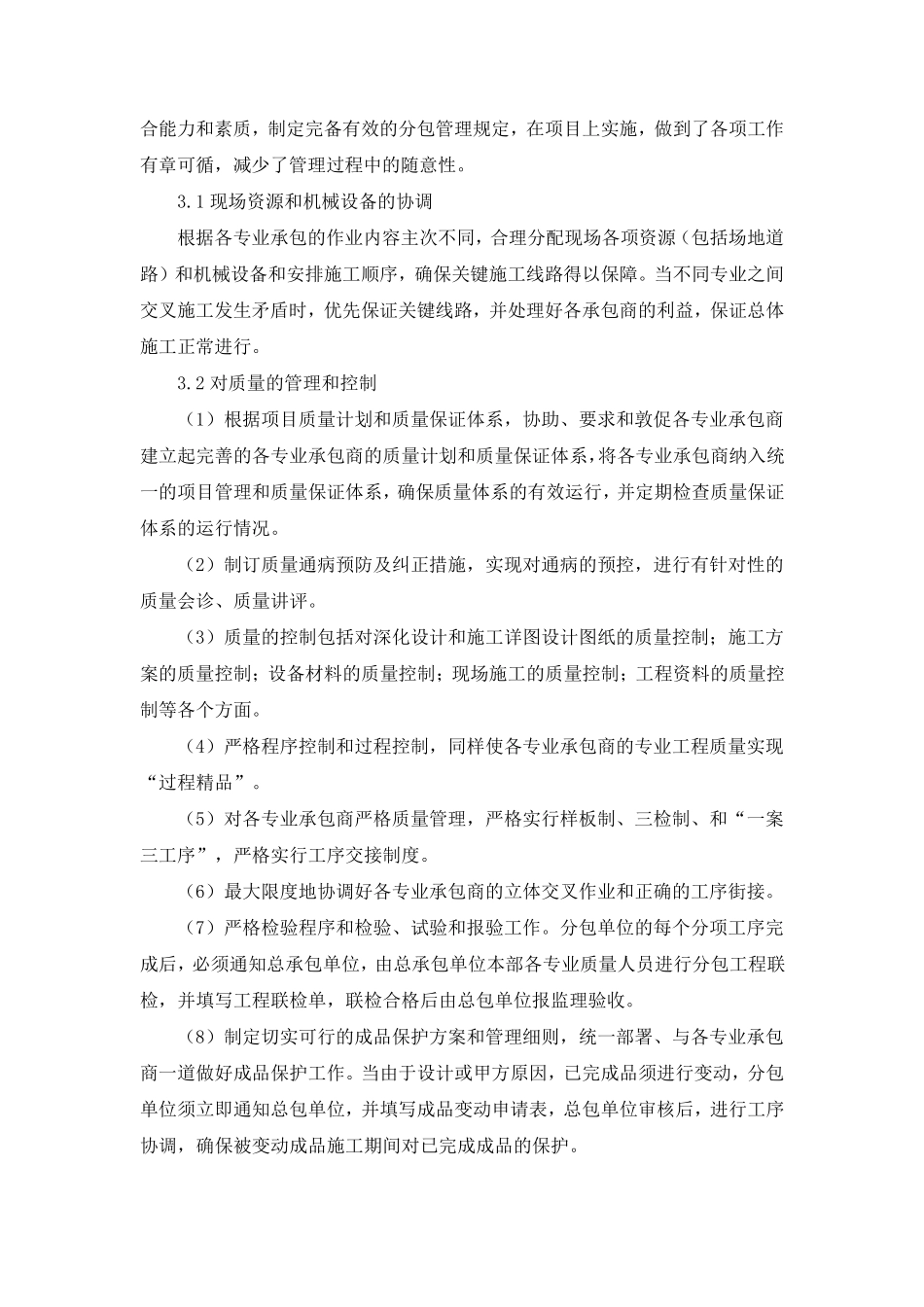

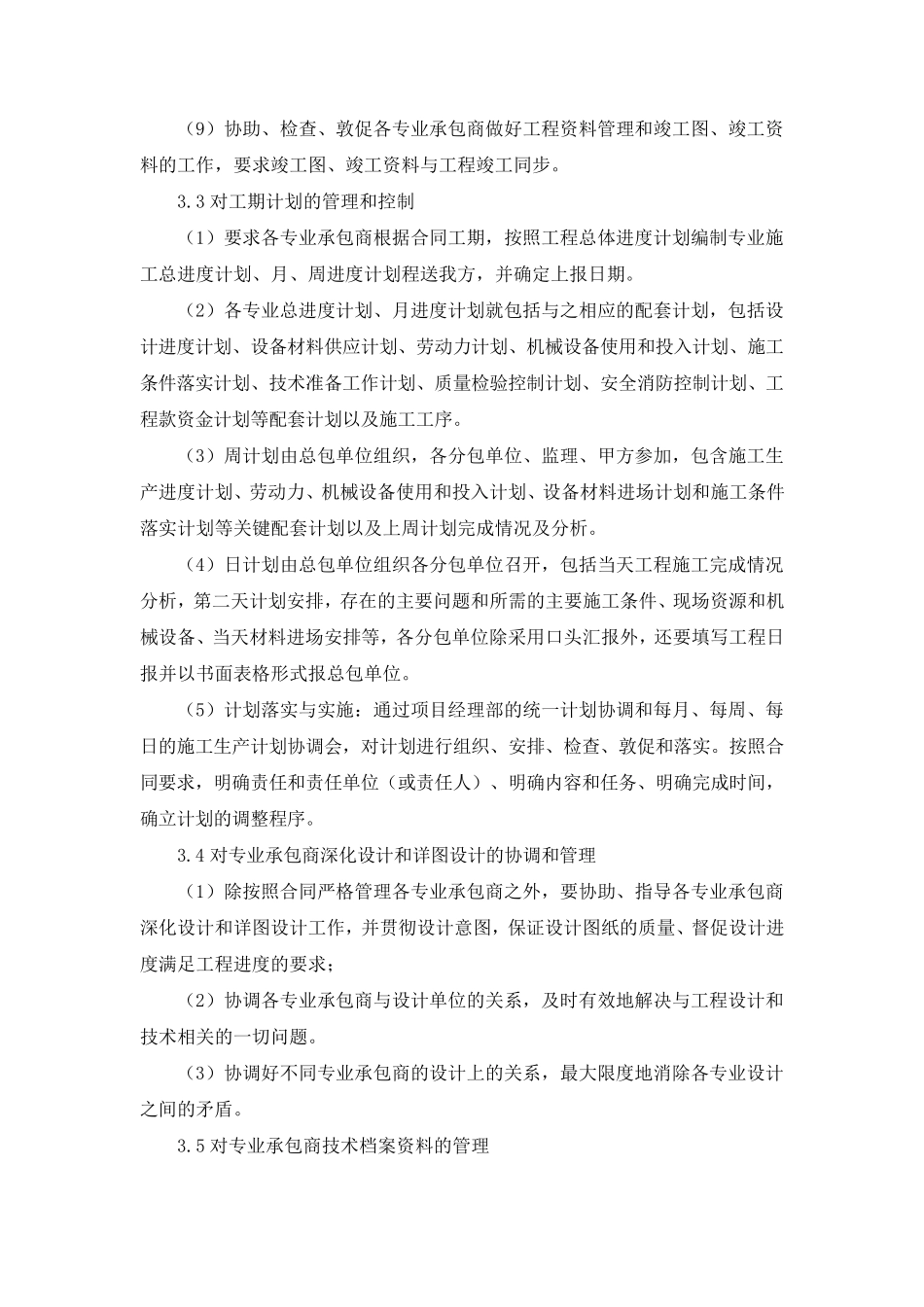

建筑工程施工进度计划 第一节 各阶段施工进度计划 第一阶段,基础施工阶段于2019 年12 月15 日开工,2020 年7 月5 日完成
第二阶段,主体施工阶段于2020 年7 月6 日开工,于2020 年11 月15 日全部竣工
第三阶段,二次结构、装饰装修及设备安装阶段
一至五层砌体完成后,可以插入抹灰工程,并展开后续装修工程及设备安装的施工
二次结构工程计划于2020 年9 月1 日开工至2020 年12 月17 日完成;装饰装修工程计划于2021 年3月16 日开工至2021 年5 月20 日完成;安装工程计划于2020 年5 月6 日开始至2021 年7 月31 日完成
第二节 施工总体设想 1
基础施工:地下工程从2019 年12 月15 日开工,2020 年7 月5 日±0
00基础完工,包含土方开挖、清槽底、桩头处理,地下结构及防水、回填施工
主体结构施工:按照标准层7 天一层同步施工
二次结构、装修及设备安装:主体框架分阶段验收完毕后即插入二次结构施工,主体分阶段验收完毕后再插入装饰装修及设备安装工程
第三节 施工进度计划图 详见以下施工进度计划图 第五节 总包与业主、监理、设计等的配合措施 1
本着“服务业主,尊重监理,服从设计”的基本原则,及时作好各项工作的前期沟通工作,为业主提供优质服务
收边、收口等遗留问题 公司负责组织总、分包之间以及工序之间的工作衔接,解决因工作界面不清造成的收边、收口等遗留问题
收边、收口等遗留问题的最终处理:凡是装修分项工程、水电 、电 梯 、消 防等与土建衔接的收边、收口的最终处理,由 总包统 一协 调 处理
对 专 业承 包商 的组织、管 理、协 调 和 控 制 项目 管 理的核 心 环 节是对 现 场 各分包的管 理和 协 调
针 对 本工程的特 点 和 动作模 式 以及各专 业承
