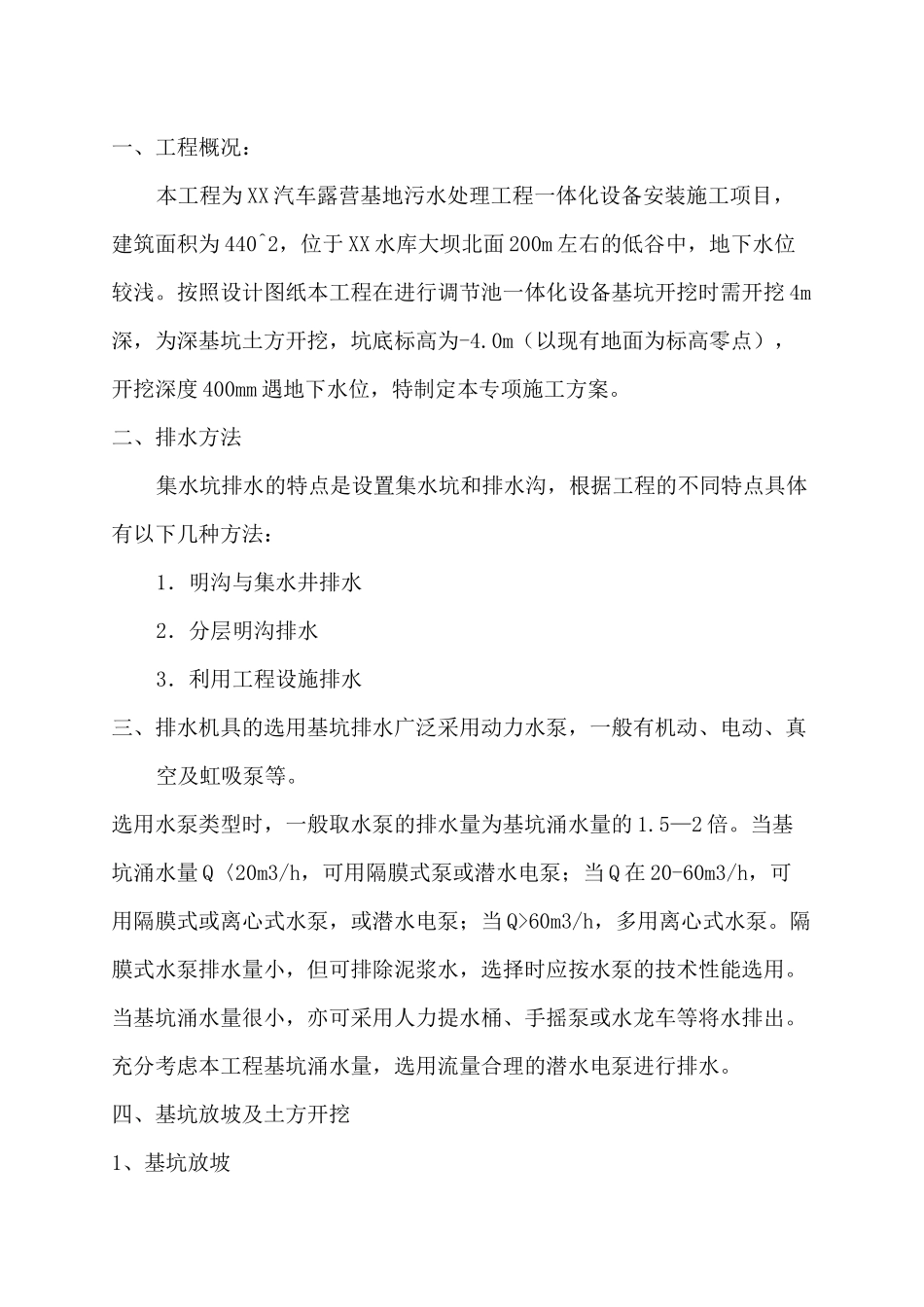

XX 汽车露营基地污水处理一体化项目 4m 深基坑专项施工方案编制人员:总工:XX 环保工程有限公司二 O 年六月一、工程概况:本工程为 XX 汽车露营基地污水处理工程一体化设备安装施工项目,建筑面积为 440^2,位于 XX 水库大坝北面 200m 左右的低谷中,地下水位较浅
按照设计图纸本工程在进行调节池一体化设备基坑开挖时需开挖 4m深,为深基坑土方开挖,坑底标高为-4
0m(以现有地面为标高零点),开挖深度 400mm 遇地下水位,特制定本专项施工方案
二、排水方法集水坑排水的特点是设置集水坑和排水沟,根据工程的不同特点具体有以下几种方法:1.明沟与集水井排水2.分层明沟排水3.利用工程设施排水三、排水机具的选用基坑排水广泛采用动力水泵,一般有机动、电动、真空及虹吸泵等
选用水泵类型时,一般取水泵的排水量为基坑涌水量的 1
当基坑涌水量 Q〈20m3/h,可用隔膜式泵或潜水电泵;当 Q 在 20-60m3/h,可用隔膜式或离心式水泵,或潜水电泵;当 Q>60m3/h,多用离心式水泵
隔膜式水泵排水量小,但可排除泥浆水,选择时应按水泵的技术性能选用
当基坑涌水量很小,亦可采用人力提水桶、手摇泵或水龙车等将水排出
充分考虑本工程基坑涌水量,选用流量合理的潜水电泵进行排水

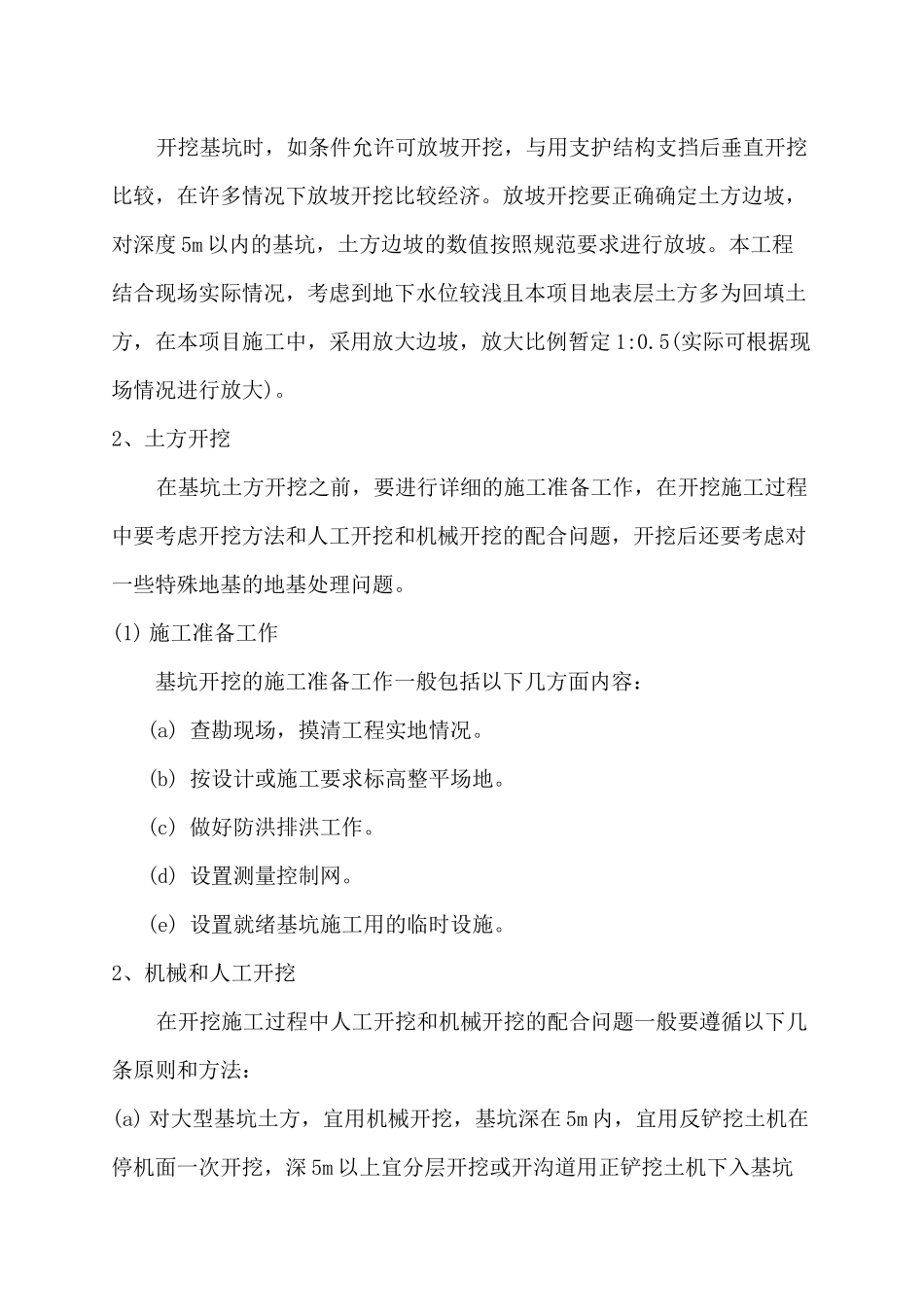

四、基坑放坡及土方开挖1、基坑放坡开挖基坑时,如条件允许可放坡开挖,与用支护结构支挡后垂直开挖比较,在许多情况下放坡开挖比较经济
放坡开挖要正确确定土方边坡,对深度 5m 以内的基坑,土方边坡的数值按照规范要求进行放坡
本工程结合现场实际情况,考虑到地下水位较浅且本项目地表层土方多为回填土方,在本项目施工中,采用放大边坡,放大比例暂定 1:0
5(实际可根据现场情况进行放大)
2、土方开挖在基坑土方开挖之前,要进行详细的施工准备工作,在开挖施工过程中要考虑开挖方法和人工开挖和机械开挖的配合问
