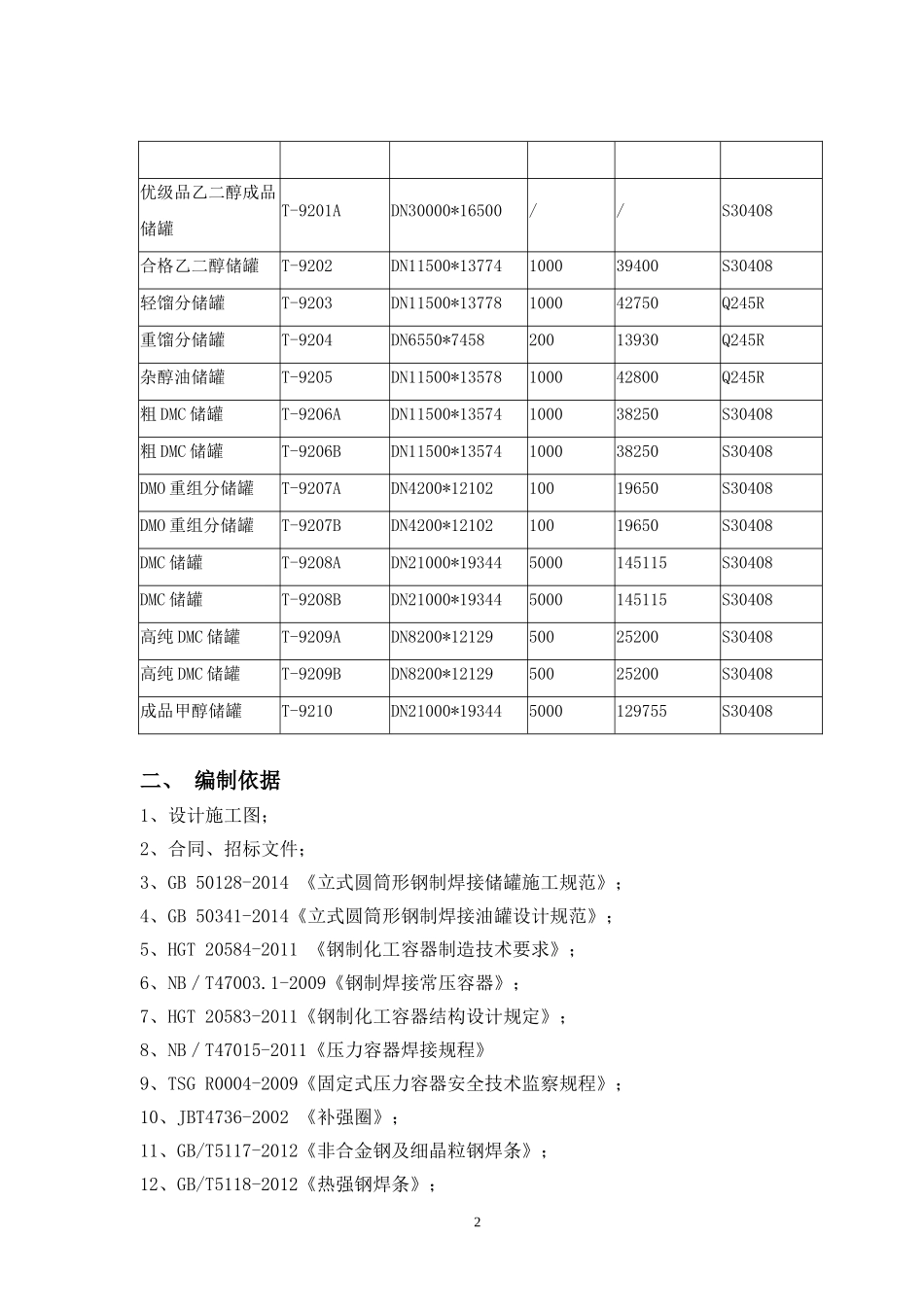

中盐合肥化工基地二期30万吨/年合成气制乙二醇项目公用工程装置建筑安装工程成品罐区(92)非标罐施工方案编制:审核:批准:中国化学工程第六建设有限公司中盐红四方项目经理部2017年1月13日1目录一、工程概况-----------------------------------------------第2页二、编制依据-----------------------------------------------第2页三、施工流程-----------------------------------------------第3页四、材料验收-----------------------------------------------第4页五、基础验收----------------------------------------------第5页六、施工流程框图-----------------------------------------第5页七、施工准备-----------------------------------------------第5页八、储罐预制----------------------------------------第6页九、储罐组装---------------------------------------第11页十、储罐焊接---------------------------------------第18页十一、焊缝外观检查---------------------------------第20页十二、焊缝无损检测---------------------------------第21页十三、罐体几何尺寸检查-----------------------------第22页十四、充水试验-------------------------------------第23页十五、劳动力、工机具、设备配备计划-----------------第23页十六、施工进度计划---------------------------------第27页十七、质量目标及质量保证措施-----------------------第27页十八、安全管理与安全保障---------------------------第30页一、工程概况1.简述工程名称:中盐合肥化工基地二期30万吨/年合成气制乙二醇项目公用工程装置建筑安装工程工程地点:安徽省合肥循环经济示范园(合肥市肥东县撮镇东十公里)非标设备明细表:名称代号规格/直径*高度容积/m³重量/㎏材质2优级品乙二醇成品储罐T-9201ADN30000*16500//S30408合格乙二醇储罐T-9202DN11500*13774100039400S30408轻馏分储罐T-9203DN11500*13778100042750Q245R重馏分储罐T-9204DN6550*745820013930Q245R杂醇油储罐T-9205DN11500*13578100042800Q245R粗DMC储罐T-9206ADN11500*13574100038250S30408粗DMC储罐T-9206BDN11500*13574100038250S30408DMO重组分储罐T-9207ADN4200*1210210019650S30408DMO重组分储罐T-9207BDN4200*1210210019650S30408DMC储罐T-9208ADN21000*193445000145115S30408DMC储罐T-9208BDN21000*193445000145115S30408高纯DMC储罐T-9209ADN8200*1212950025200S30408高纯DMC储罐T-9209BDN8200*1212950025200S30408成品甲醇储罐T-9210DN21000*193445000129755S30408二、编制依据1、设计施工图;2、合同、招标文件;3、GB50128-2014《立式圆筒形钢制焊接储罐施工规范》;4、GB50341-2014《立式圆筒形钢制焊接油罐设计规范》;5、HGT20584-2011《钢制化工容器制造技术要求》;6、NB/T47003.1-2009《钢制焊接常压容器》;7、HGT20583-2011《钢制化工容器结构设计规定》;8、NB/T47015-2011《压力容器焊接规程》9、TSGR0004-2009《固定式压力容器安全技术监察规程》;10、JBT4736-2002《补强圈》;11、GB/T5117-2012《非合金钢及细晶粒钢焊条》;12、GB/T5118-2012《热强钢焊条》;313、GB/T983-2012《不锈钢焊条》;14SH3505-1999《石油化工施工安全技术规程》;15GB50484-2008《石油化工建设工程施工安全技术规范》;16JGJ80-2011《建筑施工高处作业安全技术规范》;三、施工流程底板组装时肯定不焊接,底板组装完毕焊接中幅板,缘板外侧400mm左右也是要提前焊接,底板试漏我先做中幅板,主体完成后再做没做的部分边缘板,后面的总体试验就括边缘板及边缘板与中幅板焊缝的真空试验。罐内立柱多倒链提升倒装法施工总体程序见下图施工准备基础验收底板铺设总体试验(底板试漏)底板与罐壁组对提升各带板拆除中心柱均布立柱安装包边角钢组对顶圈壁板组焊中幅板试漏罐顶板组对中幅板施焊防腐保温施工沉降观测罐体几何尺寸检查探伤检查梯子平台安装附件安装次顶圈壁板组焊底板预制底圈壁板组对材料检验防腐清罐竣工验收临时中心柱安装罐顶胎架布置4四、材料验收4.1钢板与型材4.1.1储罐建造选用的...
