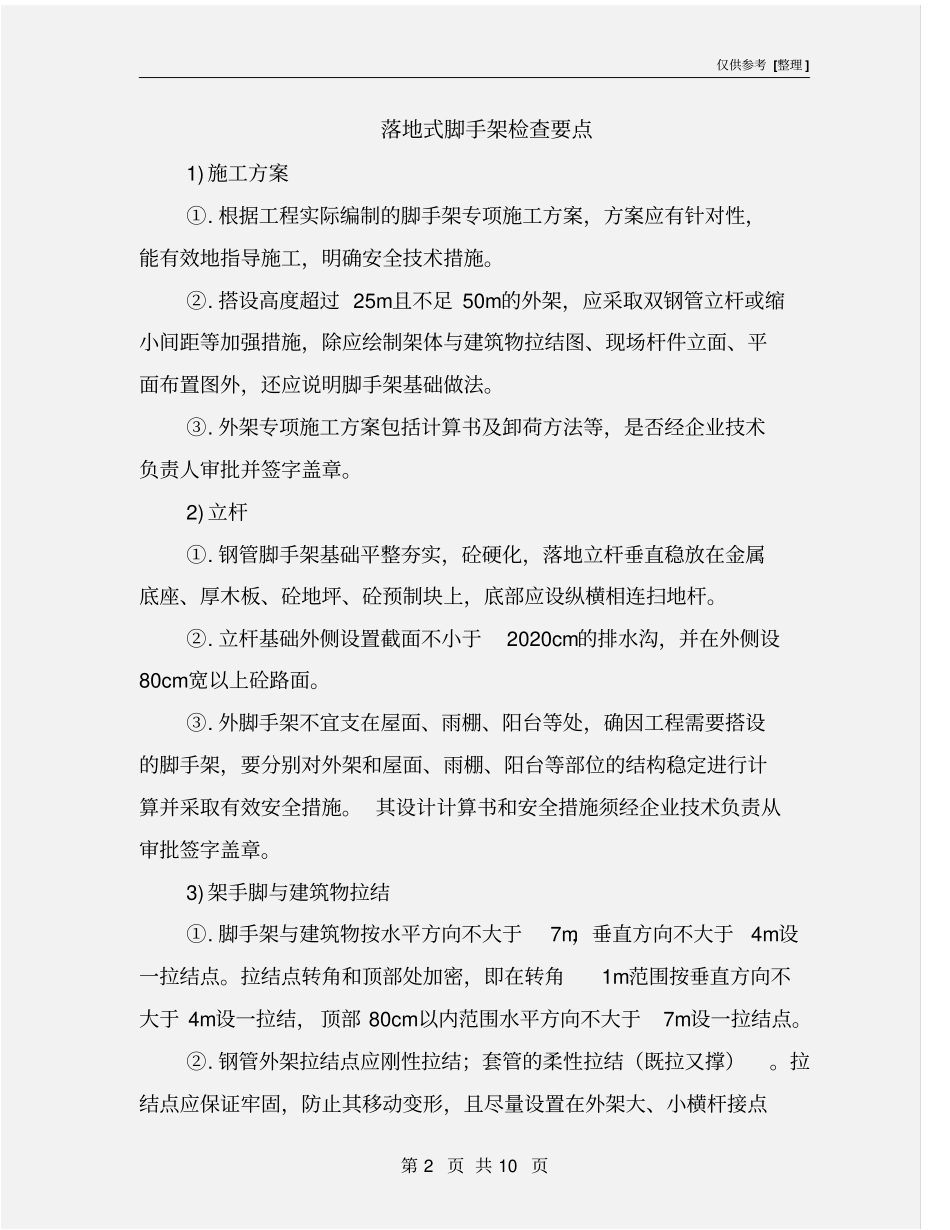

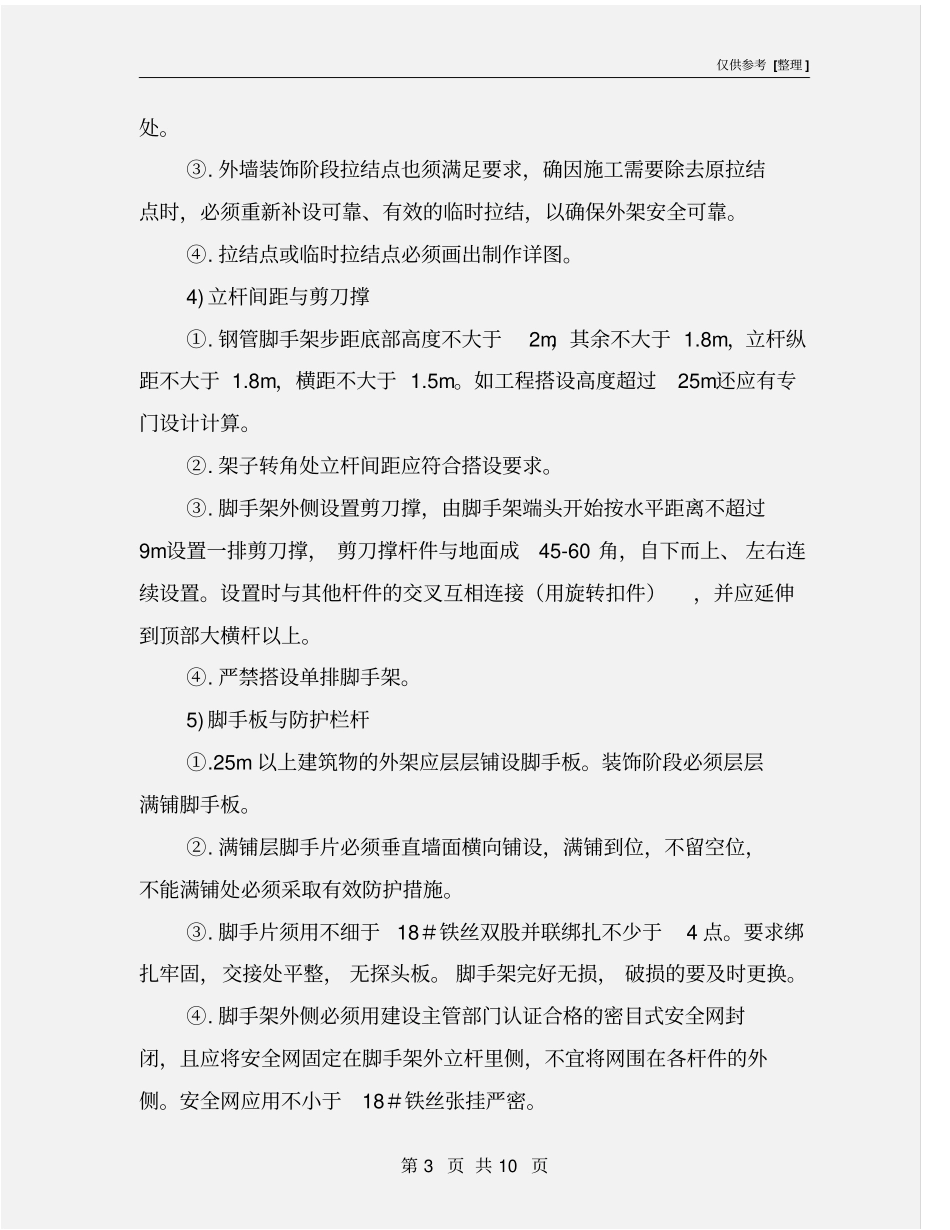

仅供参考 [整理 ] 第 1 页 共 10 页安全管理文书落地式脚手架检查要点日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 10 页落地式脚手架检查要点1) 施工方案①. 根据工程实际编制的脚手架专项施工方案,方案应有针对性,能有效地指导施工,明确安全技术措施。②. 搭设高度超过 25m且不足 50m的外架,应采取双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结图、现场杆件立面、平面布置图外,还应说明脚手架基础做法。③. 外架专项施工方案包括计算书及卸荷方法等,是否经企业技术负责人审批并签字盖章。2) 立杆①. 钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、厚木板、砼地坪、砼预制块上,底部应设纵横相连扫地杆。②. 立杆基础外侧设置截面不小于2020cm的排水沟,并在外侧设80cm宽以上砼路面。③. 外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定进行计算并采取有效安全措施。 其设计计算书和安全措施须经企业技术负责从审批签字盖章。3) 架手脚与建筑物拉结①. 脚手架与建筑物按水平方向不大于7m,垂直方向不大于4m设一拉结点。拉结点转角和顶部处加密,即在转角1m范围按垂直方向不大于 4m设一拉结, 顶部 80cm以内范围水平方向不大于7m设一拉结点。②. 钢管外架拉结点应刚性拉结;套管的柔性拉结(既拉又撑)。拉结点应保证牢固,防止其移动变形,且尽量设置在外架大、小横杆接点仅供参考 [整理 ] 第 3 页 共 10 页处。③. 外墙装饰阶段拉结点也须满足要求,确因施工需要除去原拉结点时,必须重新补设可靠、有效的临时拉结,以确保外架安全可靠。④. 拉结点或临时拉结点必须画出制作详图。4) 立杆间距与剪刀撑①. 钢管脚手架步距底部高度不大于2m,其余不大于 1.8m,立杆纵距不大于 1.8m,横距不大于 1.5m。如工程搭设高度超过25m还应有专门设计计算。②. 架子转角处立杆间距应符合搭设要求。③. 脚手架外侧设置剪刀撑,由脚手架端头开始按水平距离不超过9m设置一排剪刀撑, 剪刀撑杆件与地面成45-60 角,自下而上、 左右连续设置。设置时与其他杆件的交叉互相连接(用旋转扣件),并应延伸到顶部大横杆以上。④. 严禁搭设单排脚手架。5) 脚手板与防护栏杆①.25m 以上建筑物的外架应层层铺设脚手板。装饰阶段必须层层满铺脚手板。②. 满铺层脚手...
