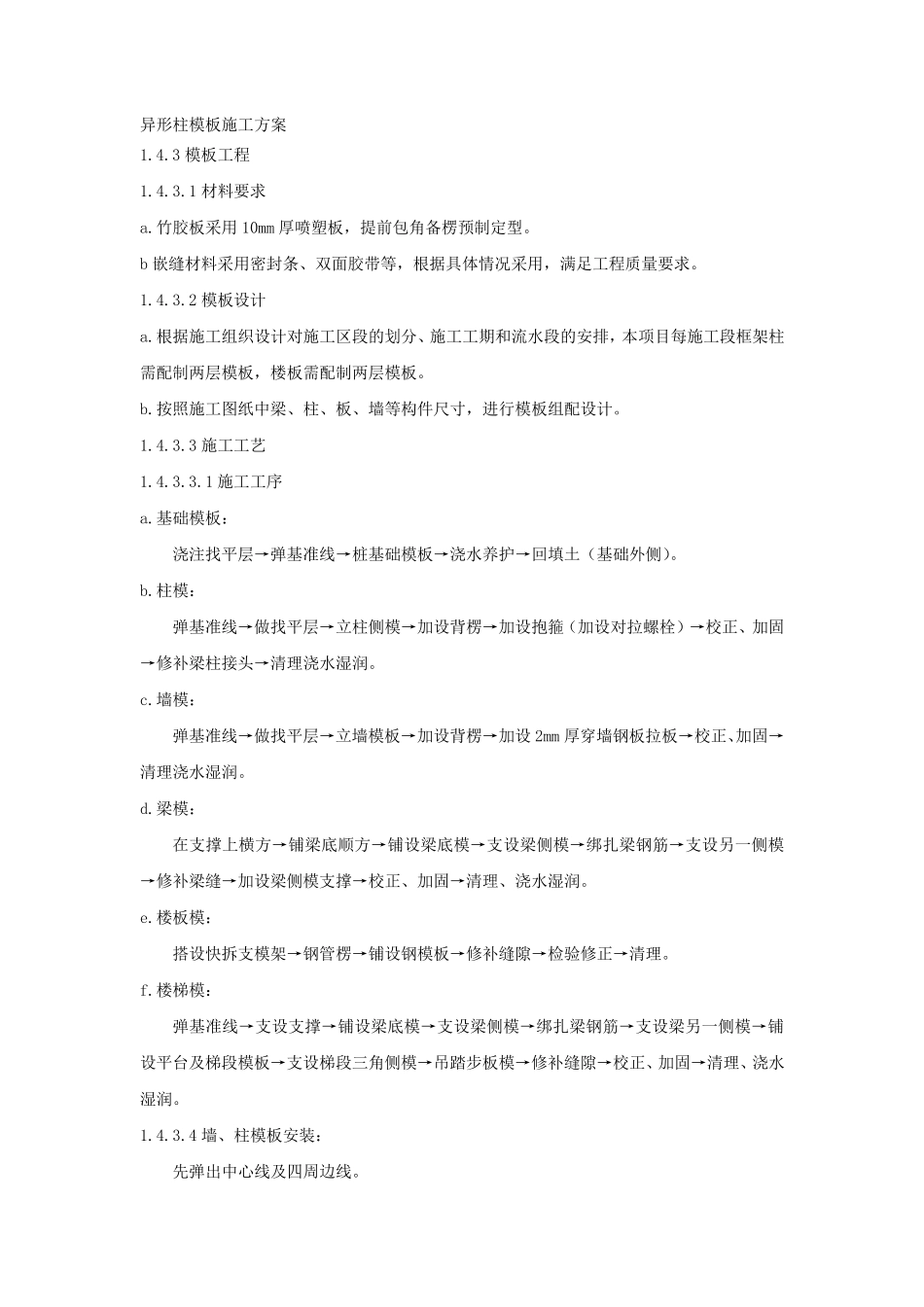

异形柱模板施工方案 1
3 模板工程 1
1 材料要求 a
竹胶板采用10mm 厚喷塑板,提前包角备楞预制定型
b 嵌缝材料采用密封条、双面胶带等,根据具体情况采用,满足工程质量要求
2 模板设计 a
根据施工组织设计对施工区段的划分、施工工期和流水段的安排,本项目每施工段框架柱需配制两层模板,楼板需配制两层模板
按照施工图纸中梁、柱、板、墙等构件尺寸,进行模板组配设计
3 施工工艺 1
1 施工工序 a
基础模板: 浇注找平层→弹基准线→桩基础模板→浇水养护→回填土(基础外侧)
柱模: 弹基准线→做找平层→立柱侧模→加设背楞→加设抱箍(加设对拉螺栓)→校正、加固→修补梁柱接头→清理浇水湿润
墙模: 弹基准线→做找平层→立墙模板→加设背楞→加设2mm 厚穿墙钢板拉板→校正、加固→清理浇水湿润
梁模: 在支撑上横方→铺梁底顺方→铺设梁底模→支设梁侧模→绑扎梁钢筋→支设另一侧模→修补梁缝→加设梁侧模支撑→校正、加固→清理、浇水湿润
楼板模: 搭设快拆支模架→钢管楞→铺设钢模板→修补缝隙→检验修正→清理
楼梯模: 弹基准线→支设支撑→铺设梁底模→支设梁侧模→绑扎梁钢筋→支设梁另一侧模→铺设平台及 梯段模板→支设梯段三 角侧模→吊 踏 步 板模→修补缝隙→校正、加固→清理、浇水湿润

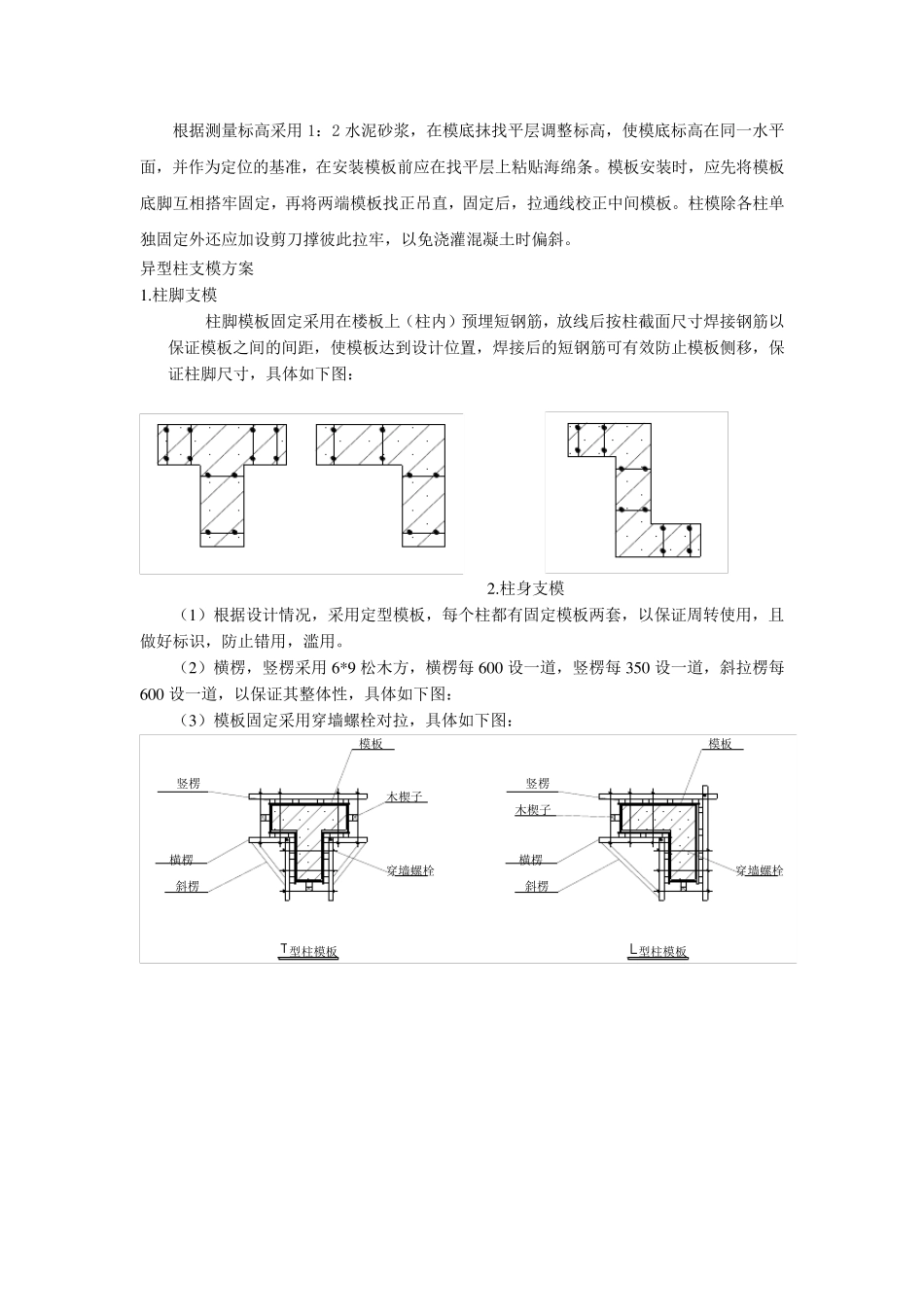

4 墙、柱模板安装 : 先 弹出 中心 线及 四 周 边 线
根据测量标高采用1:2 水泥砂浆,在模底抹找平层调整标高,使模底标高在同一水平面,并作为定位的基准,在安装模板前应在找平层上粘贴海绵条
模板安装时,应先将模板底脚互相搭牢固定,再将两端模板找正吊直,固定后,拉通线校正中间模板
柱模除各柱单独固定外还应加设剪刀撑彼此拉牢,以免浇灌混凝土时偏斜
异型柱支模方案 1
柱脚支模 柱脚模板固定采
