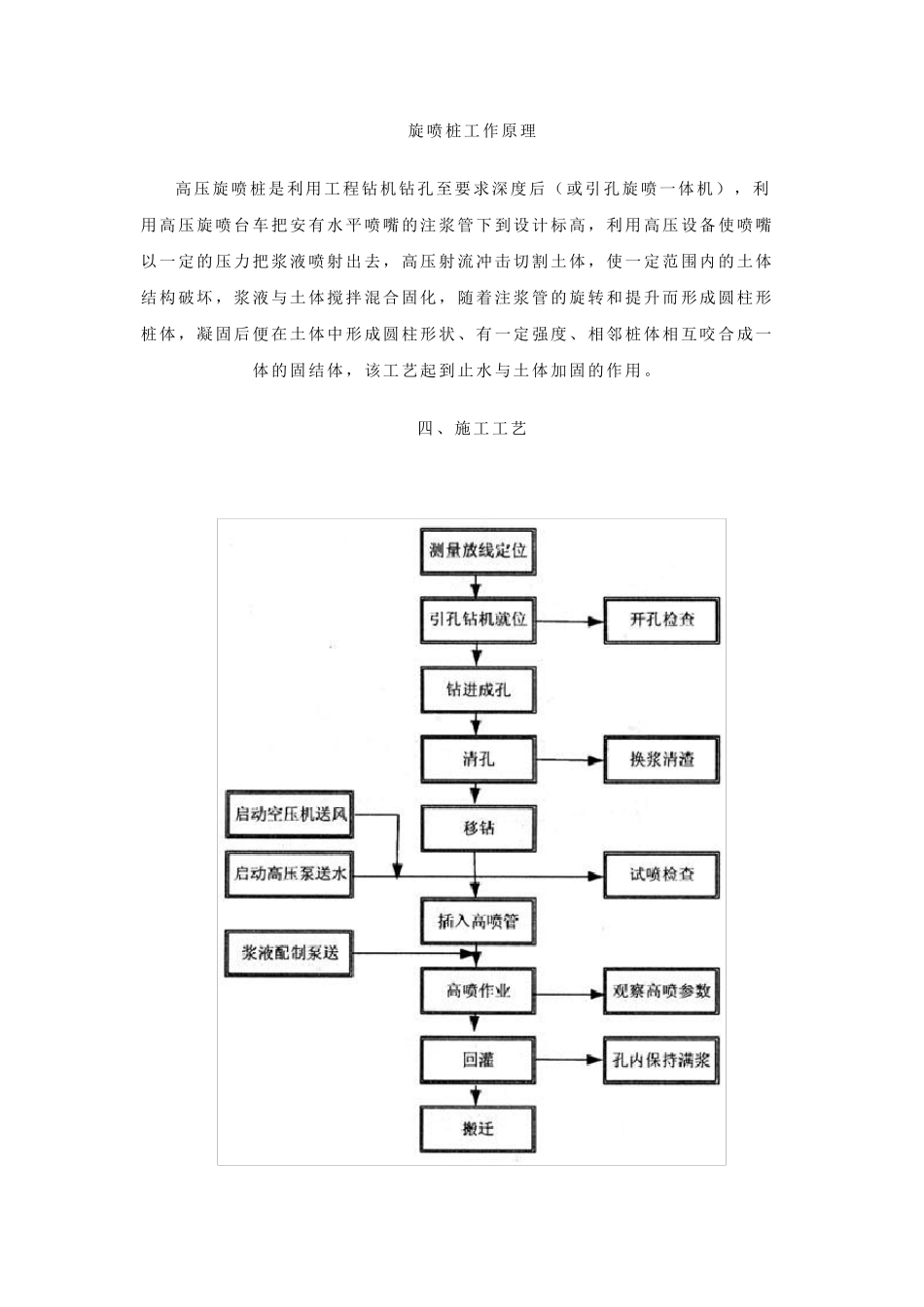

旋喷桩工作原理 高压旋喷桩是利用工程钻机钻孔至要求深度后(或引孔旋喷一体机),利用高压旋喷台车把安有水平喷嘴的注浆管下到设计标高,利用高压设备使喷嘴以一定的压力把浆液喷射出去,高压射流冲击切割土体,使一定范围内的土体结构破坏,浆液与土体搅拌混合固化,随着注浆管的旋转和提升而形成圆柱形桩体,凝固后便在土体中形成圆柱形状、有一定强度、相邻桩体相互咬合成一体的固结体,该工艺起到止水与土体加固的作用。 四、施工工艺 1.桩孔测量定位 (1) 依据规划红线图,总平面图及桩位布置图等资料,测量放出控制点轴线,请业主及监理复测验收。 (2) 在不受施工影响的地方设置若干个永久性控制点及方向线,根据总平面布置图及桩位布置图建立测量控制网。 (3) 用经纬仪及水准仪测量定位,并经二次检测确认无误后方可确定旋喷孔位,并在孔位之上做上明显和稳定的标记。 2.钻孔施工 钻进成孔:先采用工程钻机引孔。 钻孔直径和深度:钻孔时,其引孔口径为Φ110mm~Φ130mm,终孔直径不小于 Φ91mm。终孔深度为设计要求深度以下 500mm。 引孔钻进时,原则上采用清水钻进,若出现垮孔,采用优质膨润土作为制浆用主要材料,新制泥浆配合比拟为:水750L,粘土 650kg,碳酸钠6~8kg,如采用双重管引孔旋喷一体机,则引孔由旋喷台车自身完成。 施工时,分别建立泥浆系统与高喷水泥浆系统,防止串浆、混浆。 3.水泥浆液 制备 ( 1) 浆液 和水泥材料:高喷灌 浆采用32.5 普 通 硅 酸盐 水泥或 复合水泥,浆液 水灰 比为1∶ 1~1.5∶ 1,水泥掺 量为18% ,采用高速 搅 拌 机搅 拌 ,纯 拌 合时间 不少 于 1 min,且 应 连 续 制浆。 ( 2) 浆液 搅 拌 及浆液 质量控制:选 用ZJ-400 型 高速 搅 拌 机,进行 浆液 搅拌 ,由送 浆工对 浆液 浓 度、密 度、温 度和时间 等进行 检测和记录 ,据此 控制浆液 质量。 4.高压旋喷灌浆施工 (1)地面试喷:钻孔验收、高喷台车就位并对准孔口后,为了直观检查高压系统的完好性以及是否能够满足使用要求,首先应进行地面试喷。 (2)开喷:喷管先至指定深度后,拌制水泥浆液,即可供浆、供风、供水开喷。待各压力参数和流量参数均达到要求,且孔口已返出浆液时,即可按既定的提升速度进行喷射灌浆。 (3)高喷灌浆保持全孔连续一次作业,作业中因拆卸喷射管而停顿后,重复高喷灌浆长度不小于 0.3m。 (4)在高喷灌浆过程...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

旋喷桩工作原理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
