技 术 交 底 编号:ZESG-2-QL -001 工程名称 呼准鄂铁路工程 交底类别 岛兔沟钻孔桩技术交底 技术交底内容: 一、钻孔桩施工技术交底 二、安全注意事项 三、严格按交底施工 (内容附后) 交底单位 中铁十九局呼准鄂II 标段项目经理部二工区 接收单位 交底人 复核人 批准人 副经理 领工员 接收人签名 接收时间 一、施工技术交底 施工流程图 1、 施工准备: 由于旋挖钻机回转半径大,钻杆高,自重大,在钻机就位前要设计要求合理布置施工场地,先平整场地、清除杂物、换除软土、夯打密实
以保证施工安全
做好作业场地排水工作,在征地红线内挖设好临时排水沟,确保施工场地不积水
2、定桩位 根据测量放线确定钻孔灌注桩位置,并十字交叉设置护桩

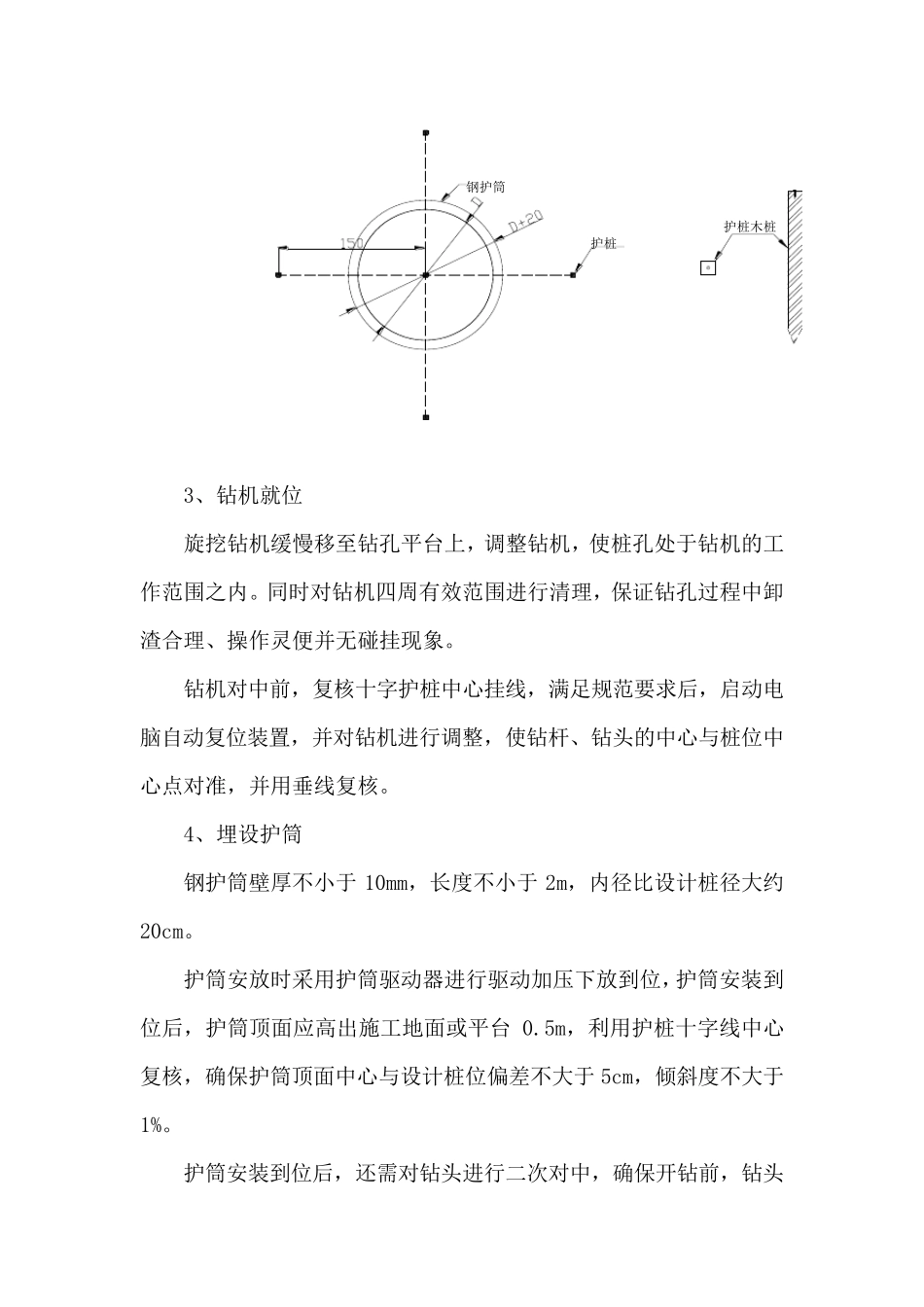

护桩木桩钢护筒护桩 3、钻机就位 旋挖钻机缓慢移至钻孔平台上,调整钻机,使桩孔处于钻机的工作范围之内
同时对钻机四周有效范围进行清理,保证钻孔过程中卸渣合理、操作灵便并无碰挂现象
钻机对中前,复核十字护桩中心挂线,满足规范要求后,启动电脑自动复位装置,并对钻机进行调整,使钻杆、钻头的中心与桩位中心点对准,并用垂线复核
4、埋设护筒 钢护筒壁厚不小于 10mm,长度不小于 2m,内径比设计桩径大约20cm
护筒安放时采用护筒驱动器进行驱动加压下放到位,护筒安装到位后,护筒顶面应高出施工地面或平台 0
5m,利用护桩十字线中心复核,确保护筒顶面中心与设计桩位偏差不大于 5cm,倾斜度不大于1%
护筒安装到位后,还需对钻头进行二次对中,确保开钻前,钻头 中心与设计桩位中心对准且位于同一铅垂线上
5、钻孔 开钻时,先用低档慢速钻进,钻至护筒以下 1 米后,再调为正常速度
钻进过程中,根据不同的地质情况选用不同形式的钻头,在土质或细角砾土地层中钻头选用螺旋式土钻或旋挖斗
钻进过程中,经常抽取渣样并与设计地质核对,注意土层变化,以便
