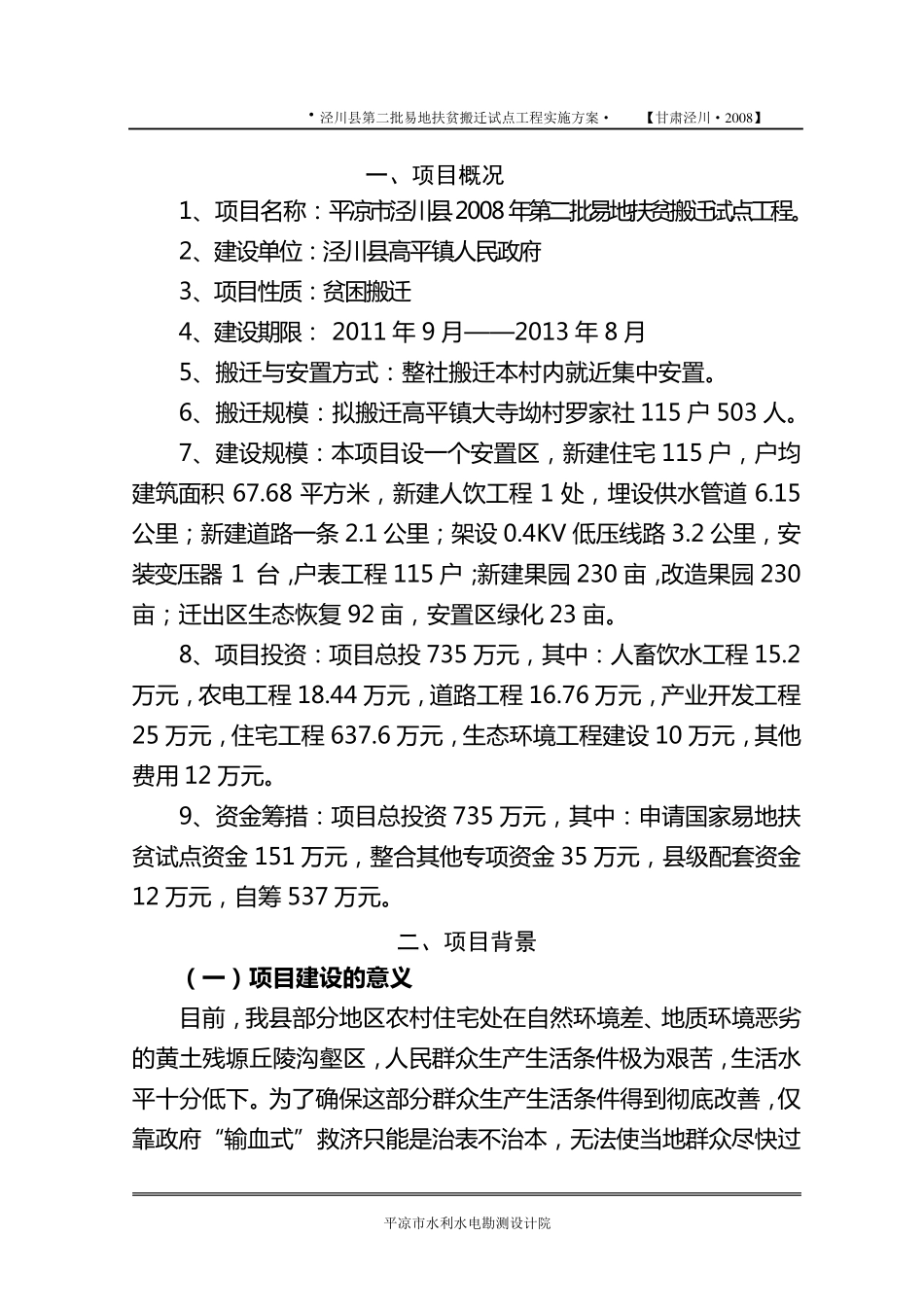

·泾川县第二批易地扶贫搬迁试点工程实施方案· 【甘肃泾川·2 0 0 8 】 平凉市水利水电勘测设计院 一、项目概况 1、 项 目 名 称 : 平 凉 市 泾 川 县 2008 年 第 二 批 易 地 扶 贫 搬 迁 试 点 工 程 。 2、 建 设 单 位 : 泾 川 县 高 平 镇 人 民 政 府 3、 项 目 性 质 : 贫 困 搬 迁 4、 建 设 期 限 :2011 年 9 月 ——2013 年 8 月 5、 搬 迁 与安置方式: 整社搬 迁 本村内就近集中安置。 6、 搬 迁 规模: 拟搬 迁 高 平 镇 大寺坳村罗家社 115 户 503 人 。 7、 建 设 规模: 本项 目 设 一个安置区,新建 住宅 115 户,户均建 筑面积 67.68 平 方米,新建 人 饮工 程1 处,埋设 供水管道 6.15公里;新建 道路一条 2.1 公里;架设 0.4KV 低压线路 3.2 公里,安装变压器 1 台,户表工 程 115 户;新建 果园 230 亩,改造果园 230亩;迁 出区生态恢复 92 亩,安置区绿化 23 亩。 8、 项 目 投资: 项 目 总投 735 万元,其中: 人 畜饮水工 程 15.2万元,农电工 程 18.44 万元,道路工 程 16.76 万元,产业开发工 程25 万元,住宅工 程 637.6 万元,生态环境工 程 建 设 10 万元,其他费 用 12 万元。 9、 资金 筹 措 : 项 目 总投资 735 万元,其中: 申 请 国 家易 地 扶贫 试 点 资金 151 万元,整合 其他专 项 资金 35 万元,县 级 配 套 资金12 万元,自 筹 537 万元。 二、项目背景 ( 一)项目建设的意义 目 前 ,我 县 部 分 地 区农村住宅处在 自 然 环境差 、 地 质 环境恶 劣的 黄 土 残 塬 丘 陵 沟 壑 区,人 民 群 众 生产生活 条件 极 为 艰 苦 ,生活 水平 十 分 低下 。 为 了 确 保 这 部 分 群 众 生产生活 条件 得 到 彻 底 改善 ,仅靠 政 府 “输血式”救济只能是治表不治本,无法使当地 群 众 尽快过 ·泾川县第二批易地扶贫搬迁试点工程实施方案· 【甘肃泾川·2 0 0 8 】 平凉市水利水电勘测设计院 上 幸 福 的 小 康 生 活 。 高 平 镇 是 我 县 省 列 扶 贫 开 发 工 作 重 点 乡 镇 之 一 。大 寺 坳 村 属 扶贫 开 发 工 作 重 点 村 ,迁 出 区 大 寺...
