批准: 审核: 编制: 江苏省建筑工程公司北京分公司 东湖项目部 2 0 0 1 年 3 月 2 2 日 1 一、工程概况 北京东直门国际公寓扩建工程包括 2#住宅楼、公寓楼、锅炉房和综合楼

目前,除公寓楼尚未交付外,其余建筑均已交付使用
但与之配套的室外工程,包括:公寓区、服务区和后勤生活区的管沟、道路、围墙等尚未施工
本工程室外管沟(包括热力管沟和给、排水管沟)将已建成的南区和建设中的北区连为一体
本工程室外管沟工程量:热力管沟总长 331m ;给水管沟总长 1683m ;排水管沟(包括雨水管沟、污水管沟)总长 600m
二、管沟施工准备 拟先施工热力管沟,后施工雨水管沟和污水管沟
1、 管沟土方开挖前,建设单位应向施工单位提供原有地下管线或构筑物的竣工图及工程地质资料; 2、 在施工区域内,有碍施工的已有建筑物、构筑物、道路、围墙、沟渠、管线、树木等,应在施工前妥善处理; 3、 土方开挖前规划好场内运土道路,开辟适当的工作面; 4、 因管沟施工要求连续进行,尽快完成
因此,应备好充足的施工材料,包括钢筋、模板、混凝土、标准砖、沟盖板、排水管等; 5、 备好充足的挡雨物资(帆布、塑料薄膜)和排水器材(潜水泵、提水小桶)

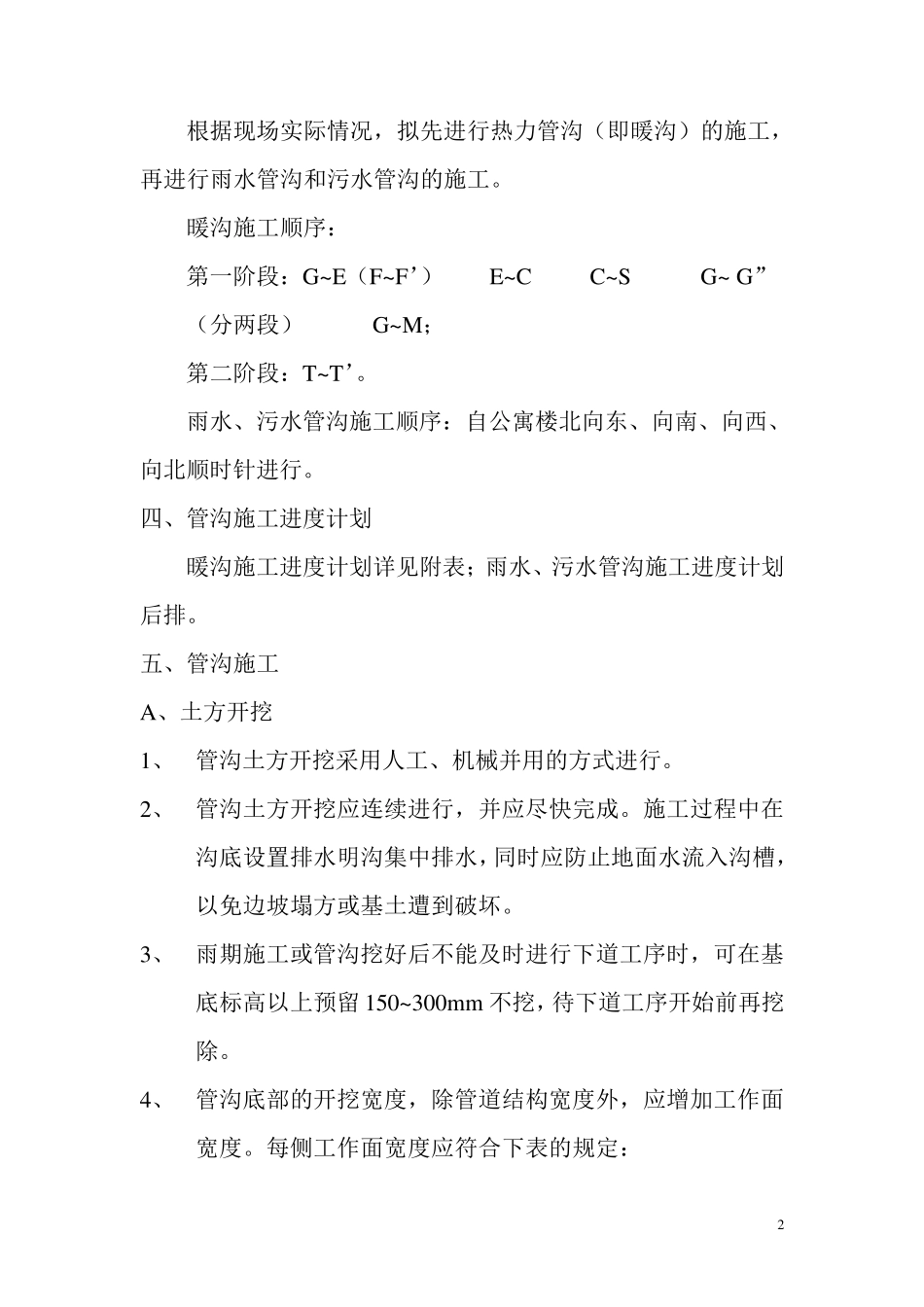

三、管沟施工顺序 2 根据现场实际情况,拟先进行热力管沟(即暖沟)的施工,再进行雨水管沟和污水管沟的施工
暖沟施工顺序: 第一阶段:G~E(F~F’) E~C C~S G~ G” (分两段) G~M; 第二阶段:T~T’
雨水、污水管沟施工顺序:自公寓楼北向东、向南、向西、向北顺时针进行
四、管沟施工进度计划 暖沟施工进度计划详见附表;雨水、污水管沟施工进度计划后排
五、管沟施工 A、土方开挖 1、 管沟土方开挖采用人工、机械并用的方式进行
2、 管沟土方开挖应连续进行,并应尽快完成
施工过程中在沟底设置排水明沟集中排水,同时应防止地
