资深成本经理总结:最完整竣工结算资料 竣工决算需要准备的资料: 招标文件、合同及补充协议、施工图、施工图预算书、竣工图、结算书、设计变更、现场签证、隐蔽工程验收记录、会议备忘录、与业主洽商好的材料价格、产品资料检测报告等
以上资料均需相关单位签字盖章的原件 工程竣工结算资料要求 一、竣工结算资料要求: 竣工资料应为已备案完毕的完整资料,结算资料提交后无特殊情况不得补充资料;施工单位对所提供的竣工结算资料真实性、完整性及有效性应作出书面承诺并对此负责
二、竣工结算资料报送套数:提供完整的竣工结算资料一式二套(其中竣工结算书一式三套)

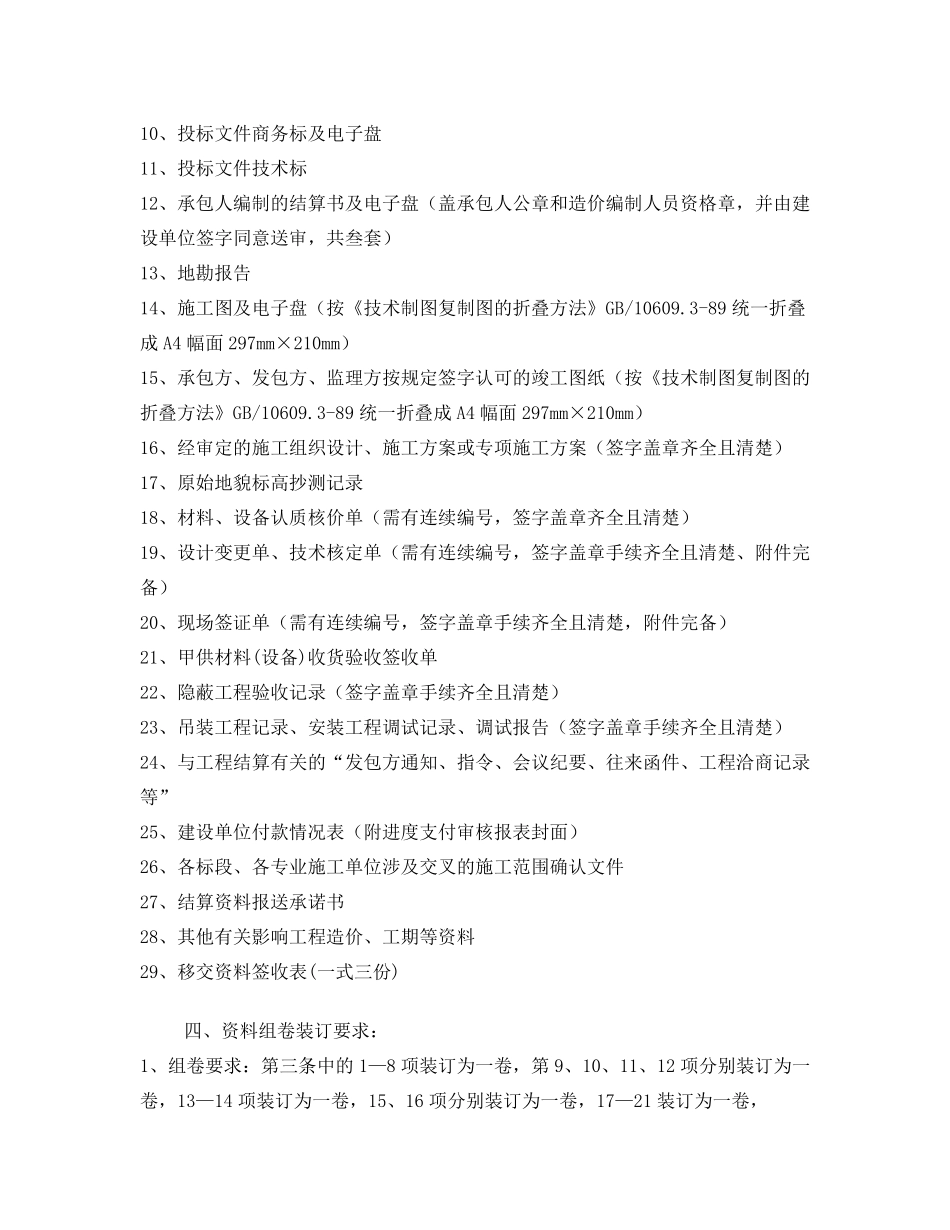

三、竣工结算资料内容: 1、施工合同及附件、协议书 2、补充协议(若有) 3、中标(中选)通知书 4、施工企业规费计取标准 5、建设项目安全文明施工评价得分及措施费费率核定表 6、图纸会审纪要(签字盖章手续齐全且清 楚 ) 7、开 、竣工报告及工期 延 期 联 系 单(签字盖章手续齐全且清 楚 ) 8、竣工验收记录(签字盖章手续齐全且清 楚 ) 9、招标文件及招标工程量 清 单及电 子 盘 、招标答 疑 纪要、招标补遗 10、投标文件商务标及电子盘 11、投标文件技术标 12、承包人编制的结算书及电子盘(盖承包人公章和造价编制人员资格章,并由建设单位签字同意送审,共叁套) 13、地勘报告 14、施工图及电子盘(按《技术制图复制图的折叠方法》GB/10609
3-89 统一折叠成A4 幅面297mm×210mm) 15、承包方、发包方、监理方按规定签字认可的竣工图纸(按《技术制图复制图的折叠方法》GB/10609
3-89 统一折叠成A4 幅面297mm×210mm) 16、经审定的施工组织设计、施工方案或专项施工方案(签字盖章齐全且清楚) 17、原始地貌标高抄测记录 18、材料、设备认质核价单(需有连续编号,签字盖章齐全且清楚) 19、设计
