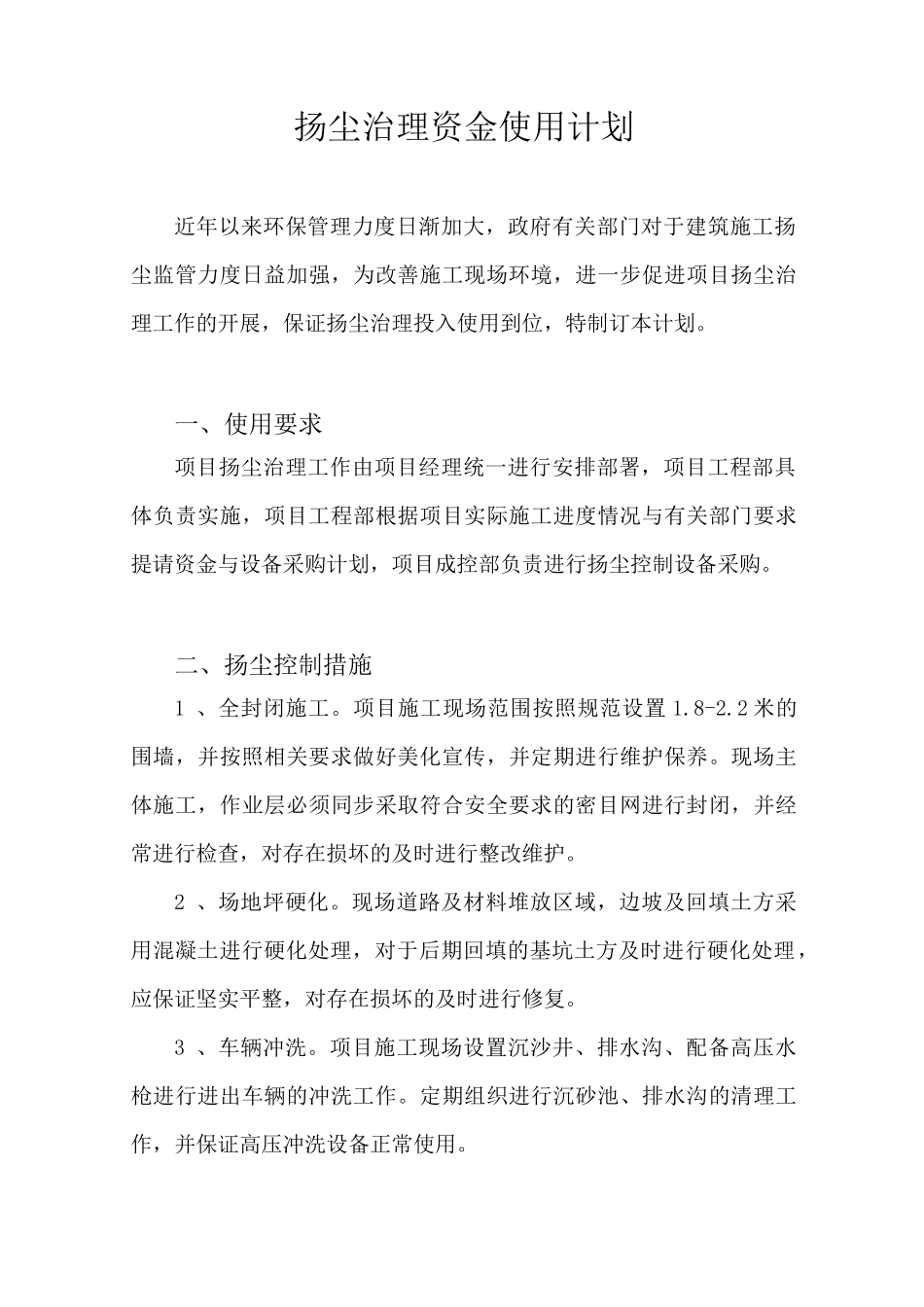

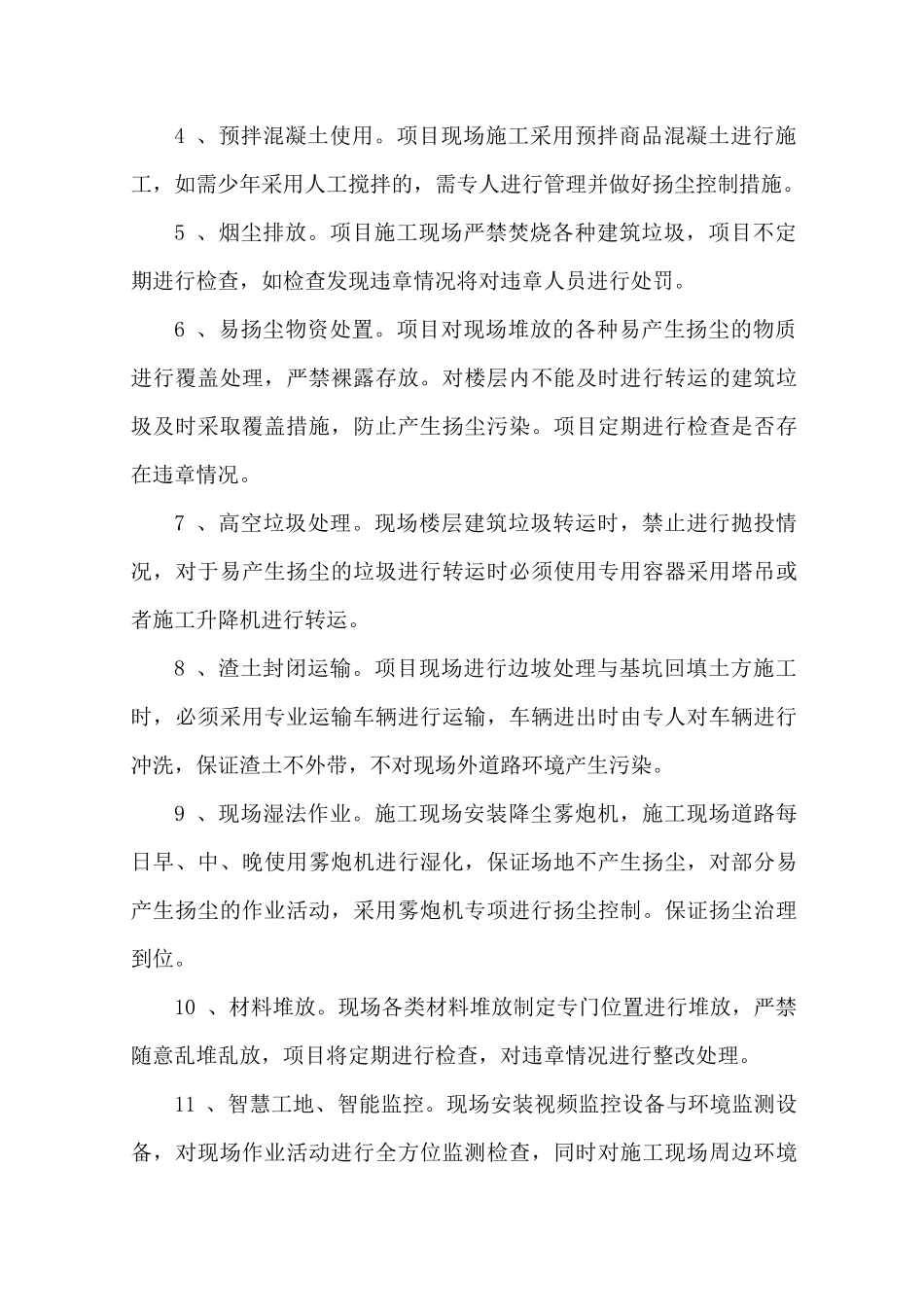

扬尘治理资金使用计划编制人:审核人:重庆建工第八建设有限公司黄金坡新区黄金五支路下穿成渝高速路通道项目部2019 年 5 月扬尘治理资金使用计划近年以来环保管理力度日渐加大,政府有关部门对于建筑施工扬尘监管力度日益加强,为改善施工现场环境,进一步促进项目扬尘治理工作的开展,保证扬尘治理投入使用到位,特制订本计划。一、使用要求项目扬尘治理工作由项目经理统一进行安排部署,项目工程部具体负责实施,项目工程部根据项目实际施工进度情况与有关部门要求提请资金与设备采购计划,项目成控部负责进行扬尘控制设备采购。二、扬尘控制措施1 、全封闭施工。项目施工现场范围按照规范设置 1.8-2.2 米的围墙,并按照相关要求做好美化宣传,并定期进行维护保养。现场主体施工,作业层必须同步采取符合安全要求的密目网进行封闭,并经常进行检查,对存在损坏的及时进行整改维护。2 、场地坪硬化。现场道路及材料堆放区域,边坡及回填土方采用混凝土进行硬化处理,对于后期回填的基坑土方及时进行硬化处理,应保证坚实平整,对存在损坏的及时进行修复。3 、车辆冲洗。项目施工现场设置沉沙井、排水沟、配备高压水枪进行进出车辆的冲洗工作。定期组织进行沉砂池、排水沟的清理工作,并保证高压冲洗设备正常使用。4 、预拌混凝土使用。项目现场施工采用预拌商品混凝土进行施工,如需少年采用人工搅拌的,需专人进行管理并做好扬尘控制措施。5 、烟尘排放。项目施工现场严禁焚烧各种建筑垃圾,项目不定期进行检查,如检查发现违章情况将对违章人员进行处罚。6 、易扬尘物资处置。项目对现场堆放的各种易产生扬尘的物质进行覆盖处理,严禁裸露存放。对楼层内不能及时进行转运的建筑垃圾及时采取覆盖措施,防止产生扬尘污染。项目定期进行检查是否存在违章情况。7 、高空垃圾处理。现场楼层建筑垃圾转运时,禁止进行抛投情况,对于易产生扬尘的垃圾进行转运时必须使用专用容器采用塔吊或者施工升降机进行转运。8 、渣土封闭运输。项目现场进行边坡处理与基坑回填土方施工时,必须采用专业运输车辆进行运输,车辆进出时由专人对车辆进行冲洗,保证渣土不外带,不对现场外道路环境产生污染。9 、现场湿法作业。施工现场安装降尘雾炮机,施工现场道路每日早、中、晚使用雾炮机进行湿化,保证场地不产生扬尘,对部分易产生扬尘的作业活动,采用雾炮机专项进行扬尘控制。保证扬尘治理到位。10 、材料堆放。现场各类材料堆放制定专门位置进...
