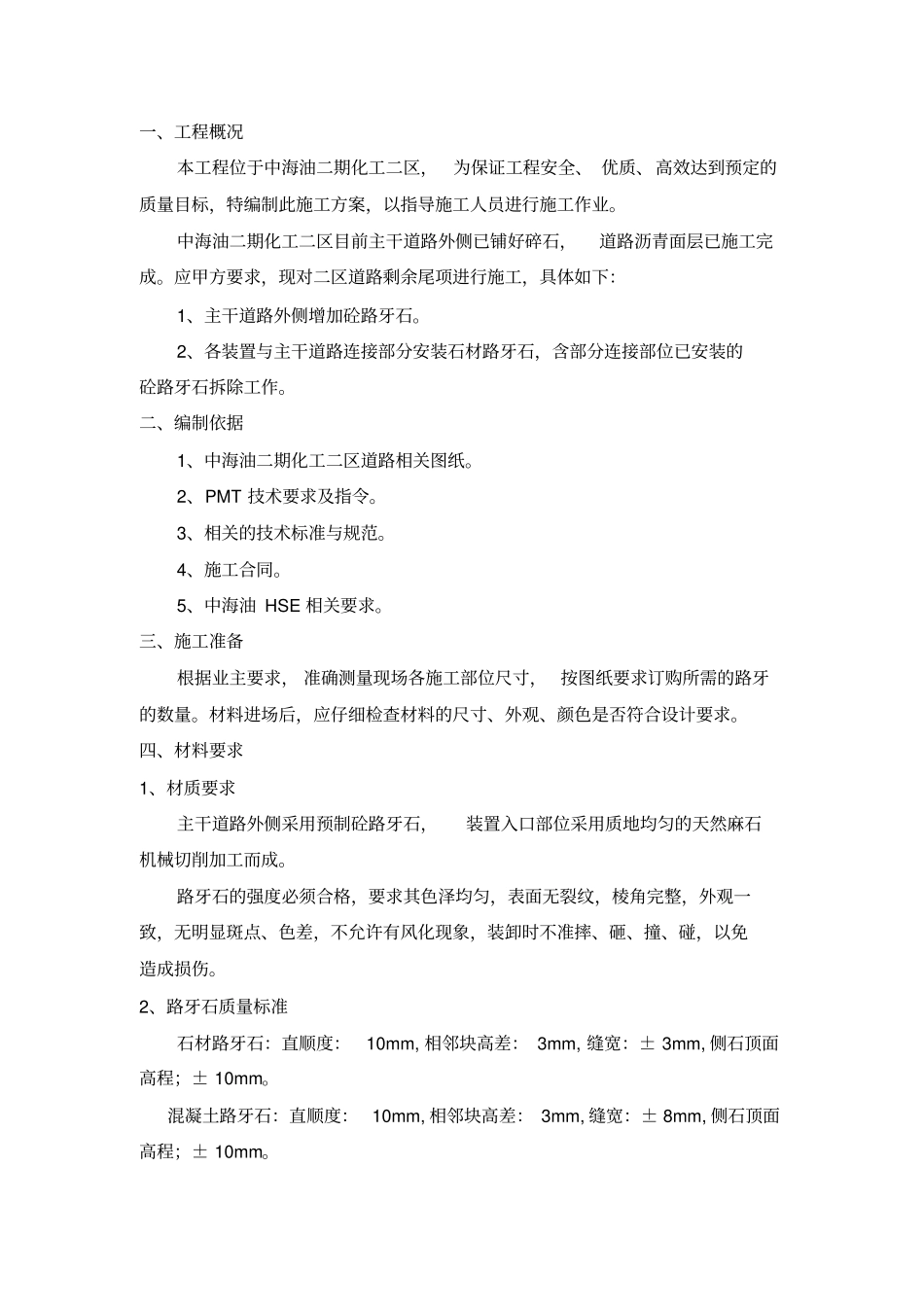

中海油二期工程化工二区路牙石安装工程施工方案编制人:审核人:审批人:深圳市建安装饰工程有限公司2018 年 1 月 24 日一、工程概况本工程位于中海油二期化工二区,为保证工程安全、 优质、高效达到预定的质量目标,特编制此施工方案,以指导施工人员进行施工作业。中海油二期化工二区目前主干道路外侧已铺好碎石,道路沥青面层已施工完成。应甲方要求,现对二区道路剩余尾项进行施工,具体如下:1、主干道路外侧增加砼路牙石。2、各装置与主干道路连接部分安装石材路牙石,含部分连接部位已安装的砼路牙石拆除工作。二、编制依据1、中海油二期化工二区道路相关图纸。2、PMT 技术要求及指令。3、相关的技术标准与规范。4、施工合同。5、中海油 HSE 相关要求。三、施工准备根据业主要求, 准确测量现场各施工部位尺寸, 按图纸要求订购所需的路牙的数量。材料进场后,应仔细检查材料的尺寸、外观、颜色是否符合设计要求。四、材料要求1、材质要求主干道路外侧采用预制砼路牙石,装置入口部位采用质地均匀的天然麻石机械切削加工而成。路牙石的强度必须合格,要求其色泽均匀,表面无裂纹,棱角完整,外观一致,无明显斑点、色差,不允许有风化现象,装卸时不准摔、砸、撞、碰,以免造成损伤。2、路牙石质量标准石材路牙石:直顺度:10mm, 相邻块高差: 3mm, 缝宽:± 3mm, 侧石顶面高程;± 10mm。混凝土路牙石:直顺度: 10mm, 相邻块高差: 3mm, 缝宽:± 8mm, 侧石顶面高程;± 10mm。3、路牙石加工要求石材路牙石按统一长度进行下料,外露面必须机切抛光,长度允许误差在±20mm 范围内,宽度、厚度、高度允许误差在±2mm 范围内。混凝土路牙石采用成品,在加工厂预制后运至现场。五、路牙石施工方案1、原有路牙石拆除现场局部已安装的砼路牙石因与现设计要求不符,需将已安装砼路牙石拆除后,再重新安装石材路牙石, 拆除采用凿岩机进行松动, 再用挖机配合人工拆除,拆除废料外运处理,运距5KM 。2、路牙石安装1)路牙石基础采用人工开挖和碾压,基层采用石粉找平,夯实后安装路牙石,挖出土方就近堆放, 路牙石必须挂通线进行施工,按侧平面顶面示高标线绷紧,按线码砌侧平石,侧平石要安正,切忌前仰后合,侧面顶线顺直圆滑平顺,无高低错牙现象,平面无上下错台、内外错牙现象。2)统一采用坐浆法施工,垫层砂浆厚10mm,不允许污染路牙石和路面。人工按放线位置安装路牙石。 安装前,基础要先清理干净, 并...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路牙石施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
