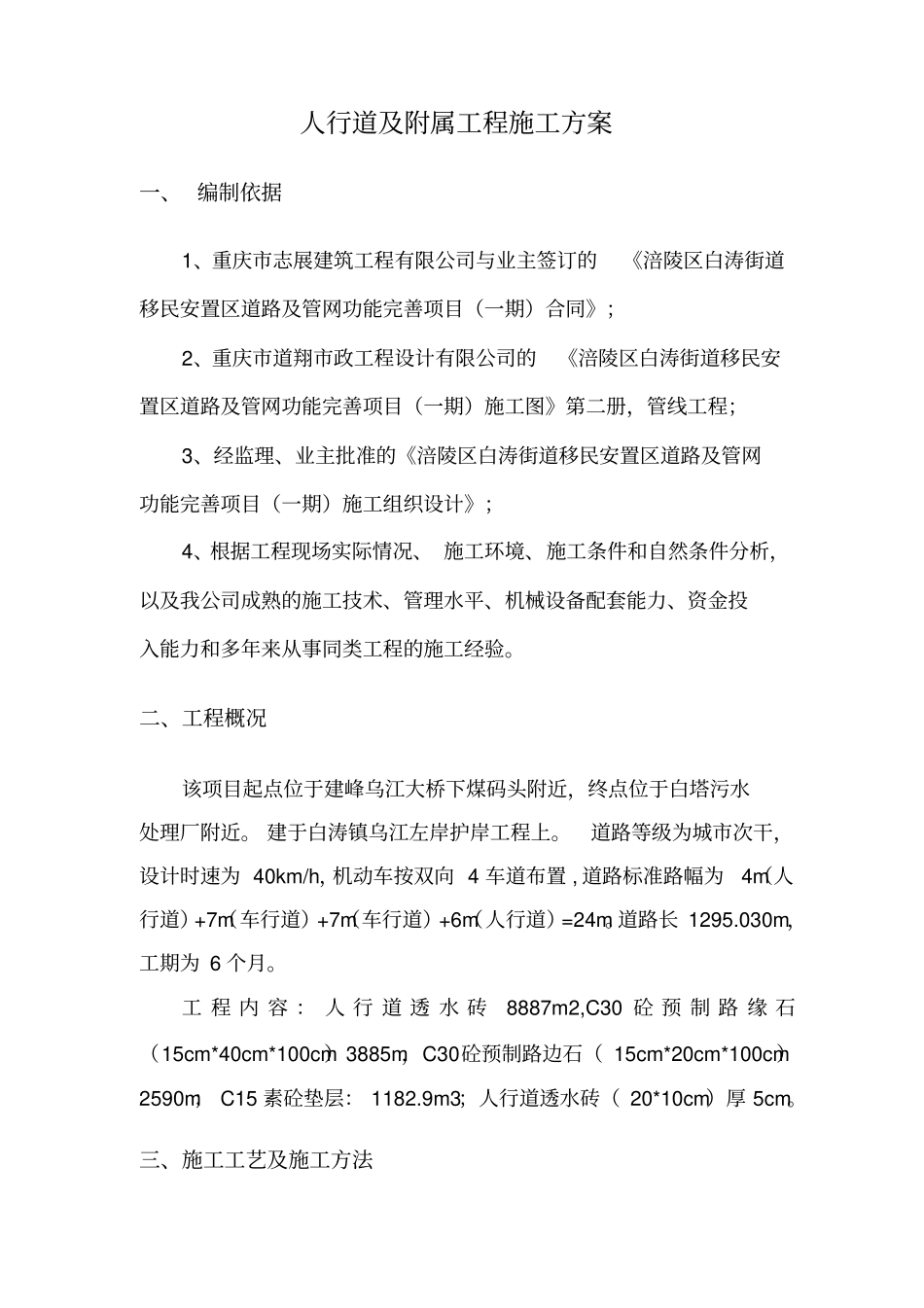

涪陵区白涛街道移民安置区道路及管网功能完善项目( 一期 )人行道及附属工程分项施工方案重 庆 市 志 展 建 筑 工 程 有 限 公 司2016 年月日人行道及附属工程施工方案一、 编制依据1、重庆市志展建筑工程有限公司与业主签订的《涪陵区白涛街道移民安置区道路及管网功能完善项目(一期)合同》;2、重庆市道翔市政工程设计有限公司的《涪陵区白涛街道移民安置区道路及管网功能完善项目(一期)施工图》第二册,管线工程;3、经监理、业主批准的《涪陵区白涛街道移民安置区道路及管网功能完善项目(一期)施工组织设计》;4、根据工程现场实际情况、 施工环境、施工条件和自然条件分析,以及我公司成熟的施工技术、管理水平、机械设备配套能力、资金投入能力和多年来从事同类工程的施工经验
二、工程概况该项目起点位于建峰乌江大桥下煤码头附近,终点位于白塔污水处理厂附近
建于白涛镇乌江左岸护岸工程上
道路等级为城市次干,设计时速为 40km/h,机动车按双向 4 车道布置 , 道路标准路幅为4m(人行道)+7m(车行道)+7m(车行道)+6m(人行道)=24m
道路长 1295
030m,工期为 6 个月
工 程 内 容 : 人 行 道 透 水 砖8887m2,C30 砼 预 制 路 缘 石(15cm*40cm*100cm)3885m,C30砼预制路边石( 15cm*20cm*100cm)2590m; C15 素砼垫层: 1182
9m3;人行道透水砖( 20*10cm)厚 5cm

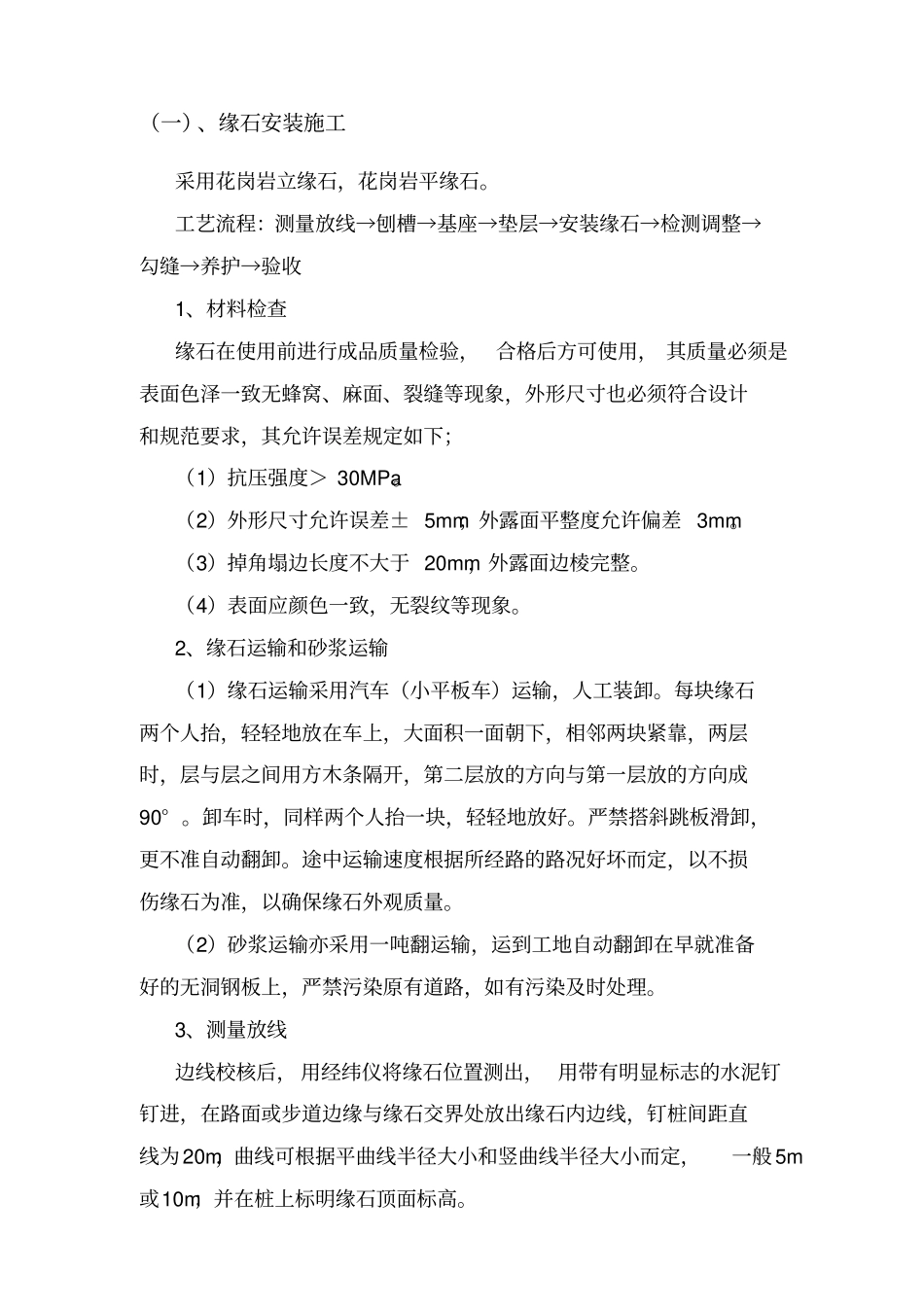

三、施工工艺及施工方法(一)、缘石安装施工采用花岗岩立缘石,花岗岩平缘石
工艺流程:测量放线→刨槽→基座→垫层→安装缘石→检测调整→勾缝→养护→验收1、材料检查缘石在使用前进行成品质量检验,合格后方可使用, 其质量必须是表面色泽一致无蜂窝、麻面、裂缝等现象,外形尺寸也必须符合设计和规范要求,其允许误差规定如下;(1)抗压强度>
