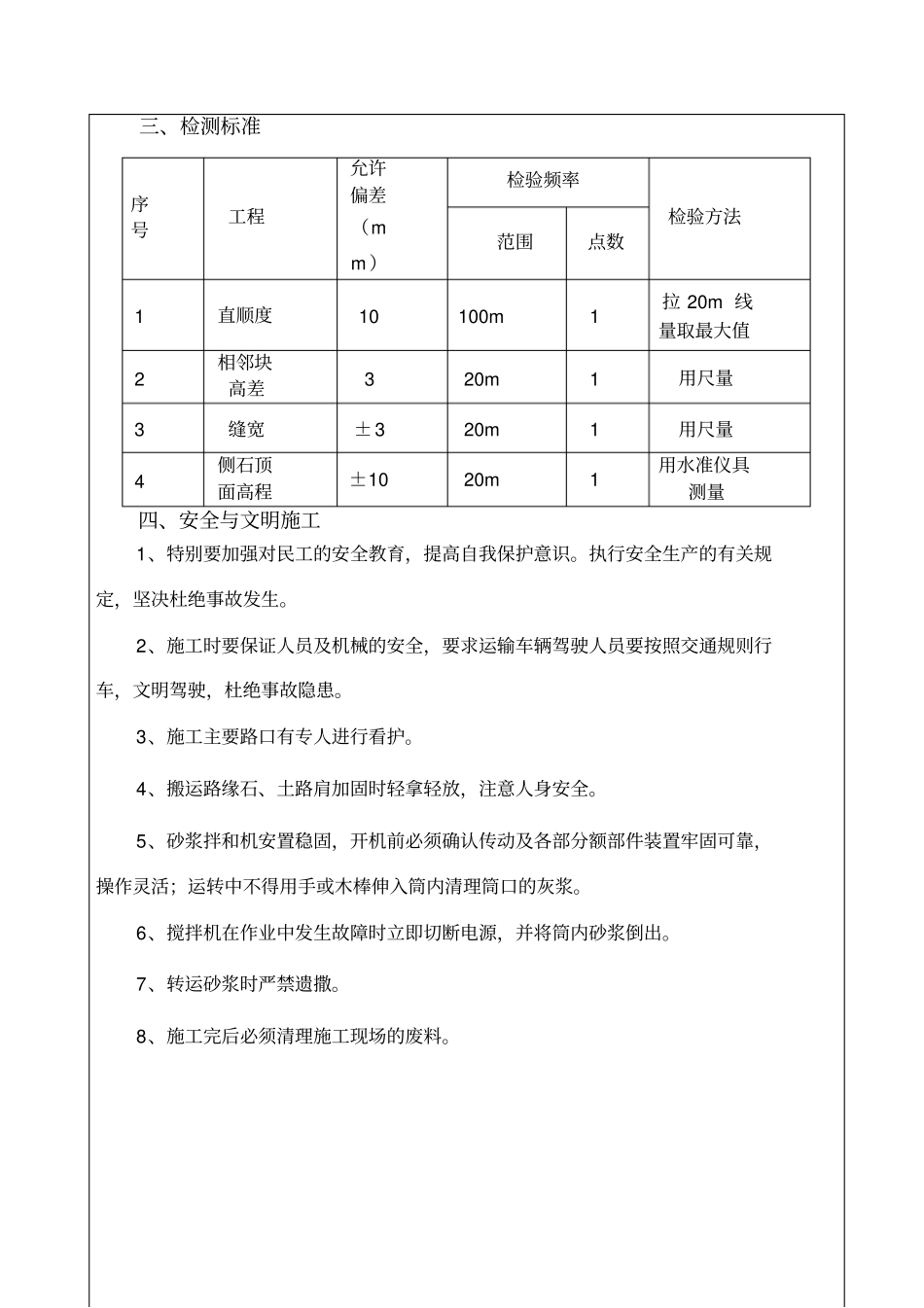

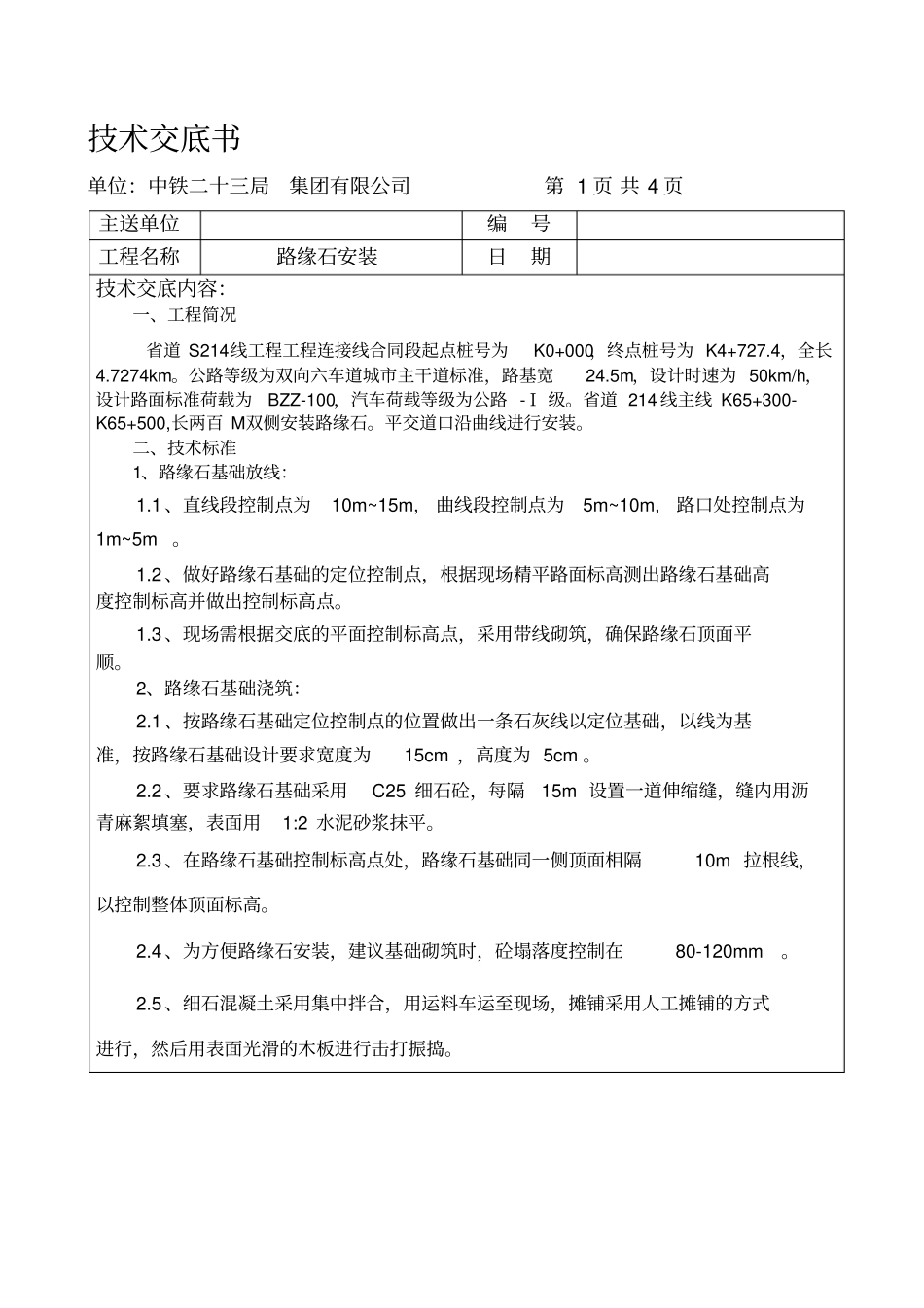

技术交底书单位:中铁二十三局集团有限公司第 1 页 共 4 页主送单位编号工程名称路缘石安装日期技术交底内容:一、工程简况省道 S214线工程工程连接线合同段起点桩号为K0+000,终点桩号为 K4+727
7274km
公路等级为双向六车道城市主干道标准,路基宽24
5m,设计时速为 50km/h,设计路面标准荷载为BZZ-100,汽车荷载等级为公路 - Ι 级
省道 214 线主线 K65+300-K65+500,长两百 M双侧安装路缘石
平交道口沿曲线进行安装
二、技术标准1、路缘石基础放线:1
1、直线段控制点为10m~15m,曲线段控制点为5m~10m,路口处控制点为1m~5m
2、做好路缘石基础的定位控制点,根据现场精平路面标高测出路缘石基础高度控制标高并做出控制标高点
3、现场需根据交底的平面控制标高点,采用带线砌筑,确保路缘石顶面平顺
2、路缘石基础浇筑:2
1、按路缘石基础定位控制点的位置做出一条石灰线以定位基础,以线为基准,按路缘石基础设计要求宽度为15cm ,高度为 5cm
2、要求路缘石基础采用C25 细石砼,每隔15m 设置一道伸缩缝,缝内用沥青麻絮填塞,表面用1:2 水泥砂浆抹平
3、在路缘石基础控制标高点处,路缘石基础同一侧顶面相隔10m 拉根线,以控制整体顶面标高
4、为方便路缘石安装,建议基础砌筑时,砼塌落度控制在80-120mm
5、细石混凝土采用集中拌合,用运料车运至现场,摊铺采用人工摊铺的方式进行,然后用表面光滑的木板进行击打振捣

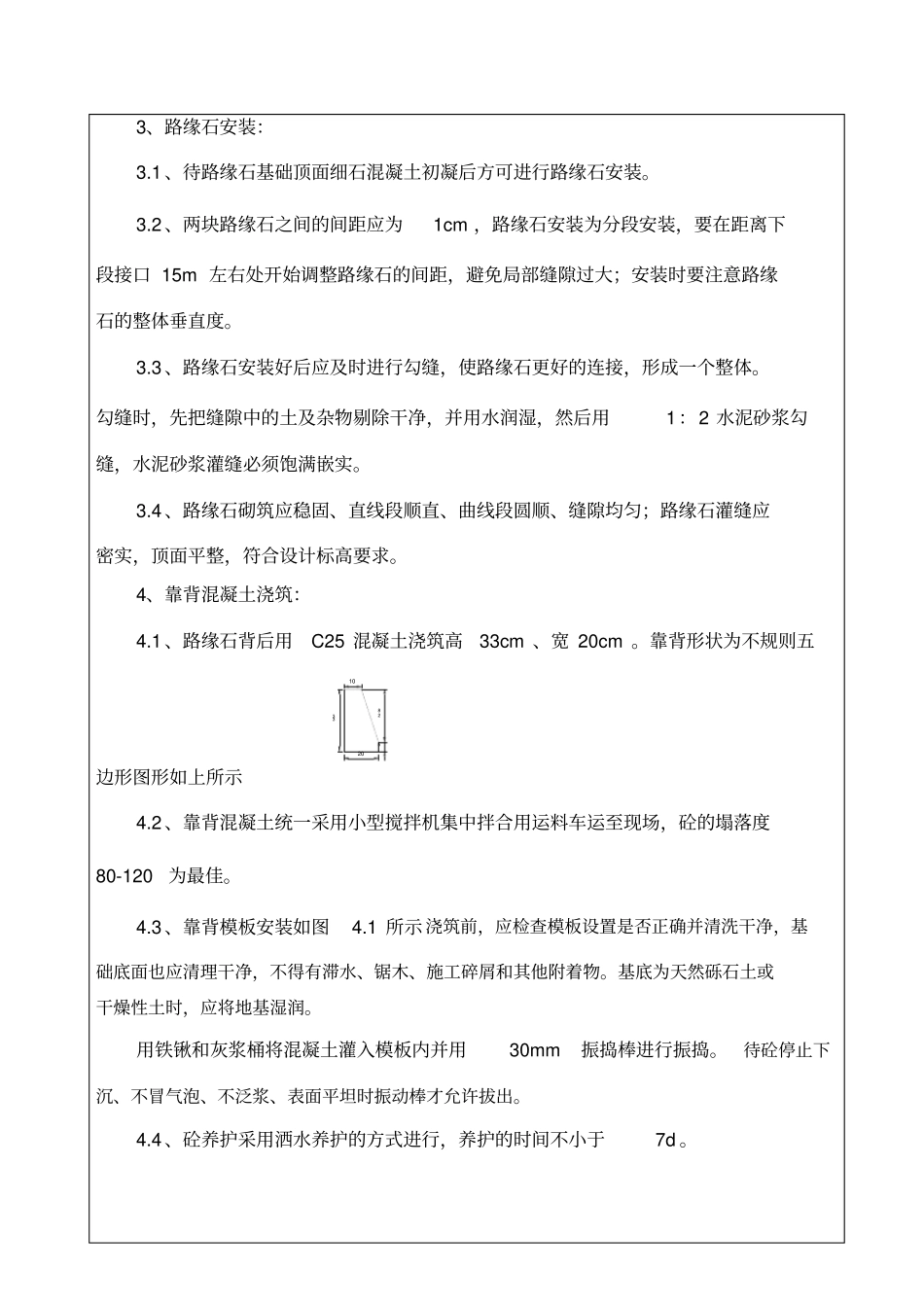

3、路缘石安装:3
1、待路缘石基础顶面细石混凝土初凝后方可进行路缘石安装
2、两块路缘石之间的间距应为1cm ,路缘石安装为分段安装,要在距离下段接口 15m 左右处开始调整路缘石的间距,避免局部缝隙过大;安装时要注意路缘石的整体垂直度
3、路缘石安装好后应
