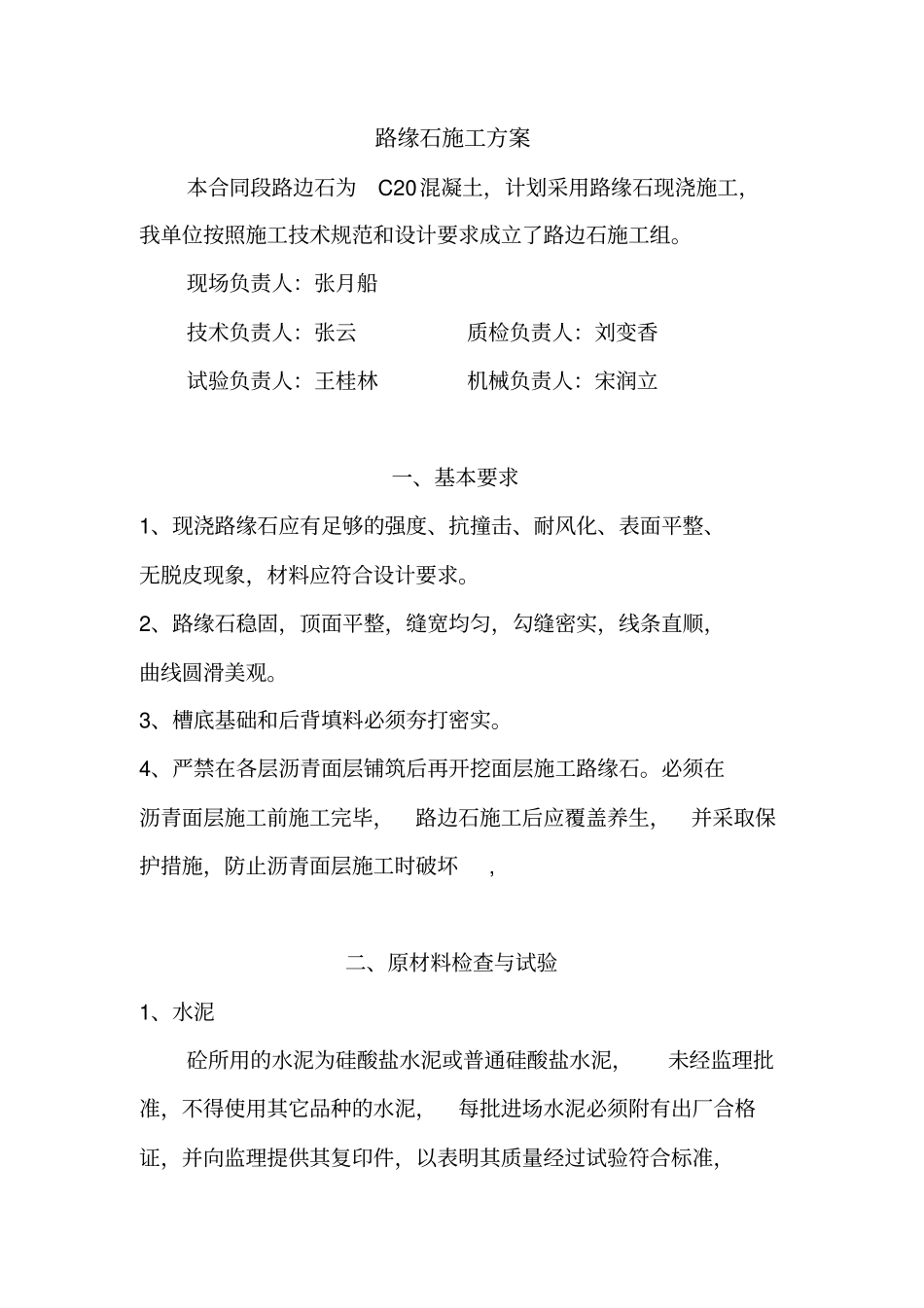

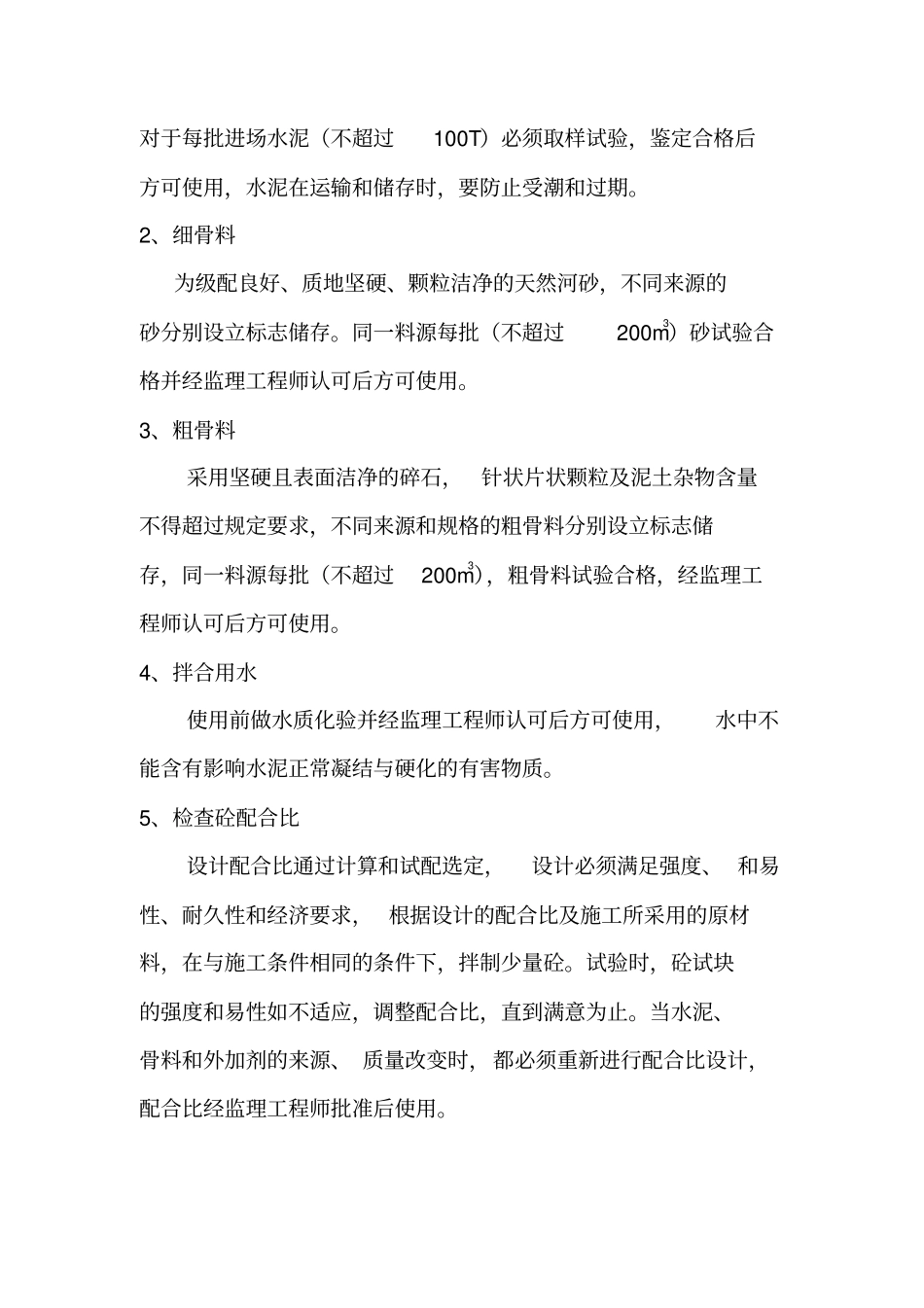

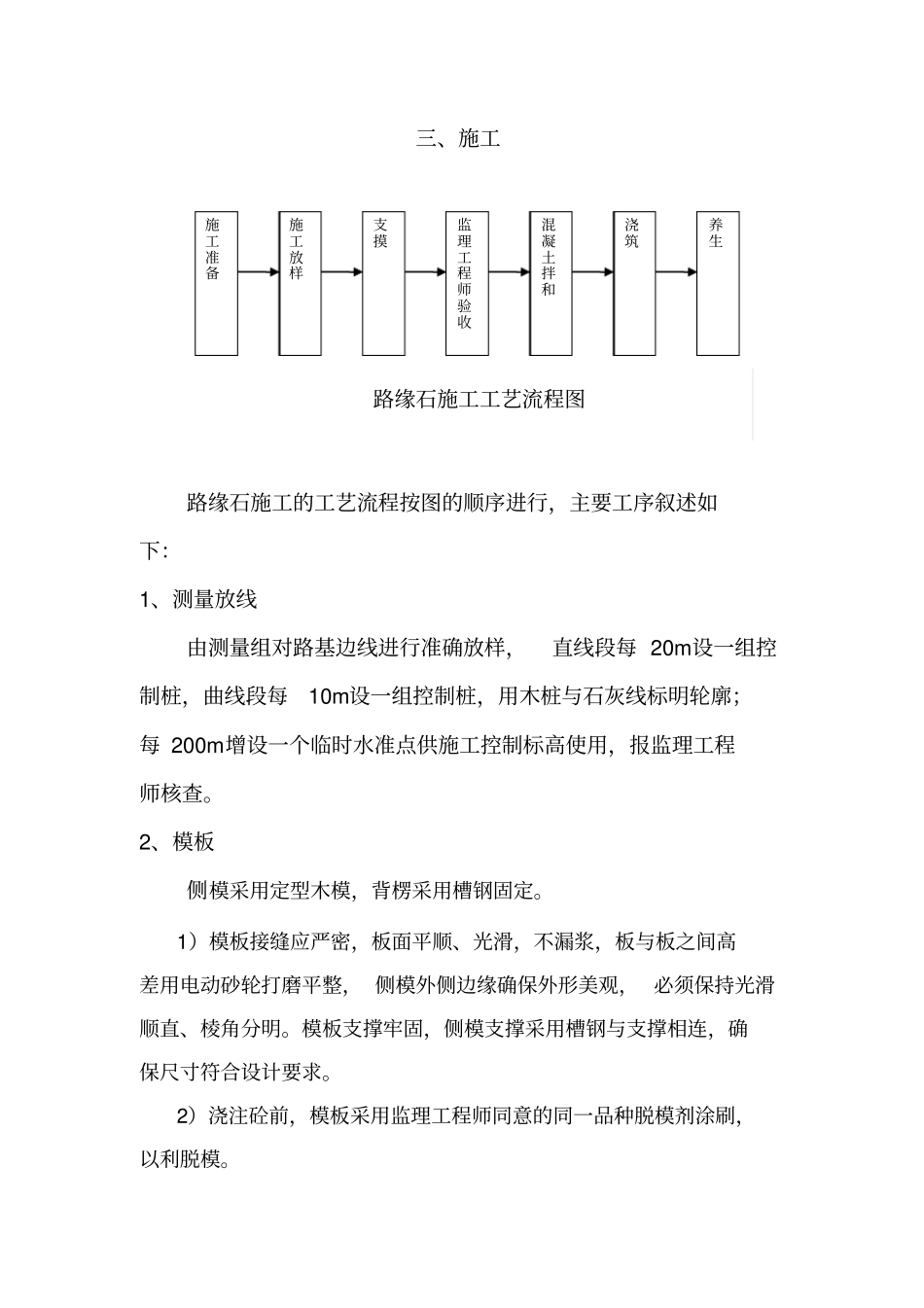

路缘石施工方案本合同段路边石为C20混凝土,计划采用路缘石现浇施工,我单位按照施工技术规范和设计要求成立了路边石施工组。现场负责人:张月船技术负责人:张云质检负责人:刘变香试验负责人:王桂林机械负责人:宋润立一、基本要求1、现浇路缘石应有足够的强度、抗撞击、耐风化、表面平整、无脱皮现象,材料应符合设计要求。2、路缘石稳固,顶面平整,缝宽均匀,勾缝密实,线条直顺,曲线圆滑美观。3、槽底基础和后背填料必须夯打密实。4、严禁在各层沥青面层铺筑后再开挖面层施工路缘石。必须在沥青面层施工前施工完毕,路边石施工后应覆盖养生,并采取保护措施,防止沥青面层施工时破坏, 二、原材料检查与试验1、水泥砼所用的水泥为硅酸盐水泥或普通硅酸盐水泥,未经监理批准,不得使用其它品种的水泥,每批进场水泥必须附有出厂合格证,并向监理提供其复印件,以表明其质量经过试验符合标准,对于每批进场水泥(不超过100T)必须取样试验,鉴定合格后方可使用,水泥在运输和储存时,要防止受潮和过期。2、细骨料为级配良好、质地坚硬、颗粒洁净的天然河砂,不同来源的砂分别设立标志储存。同一料源每批(不超过200m3)砂试验合格并经监理工程师认可后方可使用。3、粗骨料采用坚硬且表面洁净的碎石,针状片状颗粒及泥土杂物含量不得超过规定要求,不同来源和规格的粗骨料分别设立标志储存,同一料源每批(不超过200m3),粗骨料试验合格,经监理工程师认可后方可使用。4、拌合用水使用前做水质化验并经监理工程师认可后方可使用,水中不能含有影响水泥正常凝结与硬化的有害物质。5、检查砼配合比设计配合比通过计算和试配选定,设计必须满足强度、 和易性、耐久性和经济要求, 根据设计的配合比及施工所采用的原材料,在与施工条件相同的条件下,拌制少量砼。试验时,砼试块的强度和易性如不适应,调整配合比,直到满意为止。当水泥、骨料和外加剂的来源、 质量改变时,都必须重新进行配合比设计,配合比经监理工程师批准后使用。三、施工路缘石施工的工艺流程按图的顺序进行,主要工序叙述如下:1、测量放线由测量组对路基边线进行准确放样,直线段每 20m设一组控制桩,曲线段每10m设一组控制桩,用木桩与石灰线标明轮廓;每 200m增设一个临时水准点供施工控制标高使用,报监理工程师核查。2、模板侧模采用定型木模,背楞采用槽钢固定。1)模板接缝应严密,板面平顺、光滑,不漏浆,板与板之间高差用电动砂轮打磨平整, 侧模外侧边缘...
